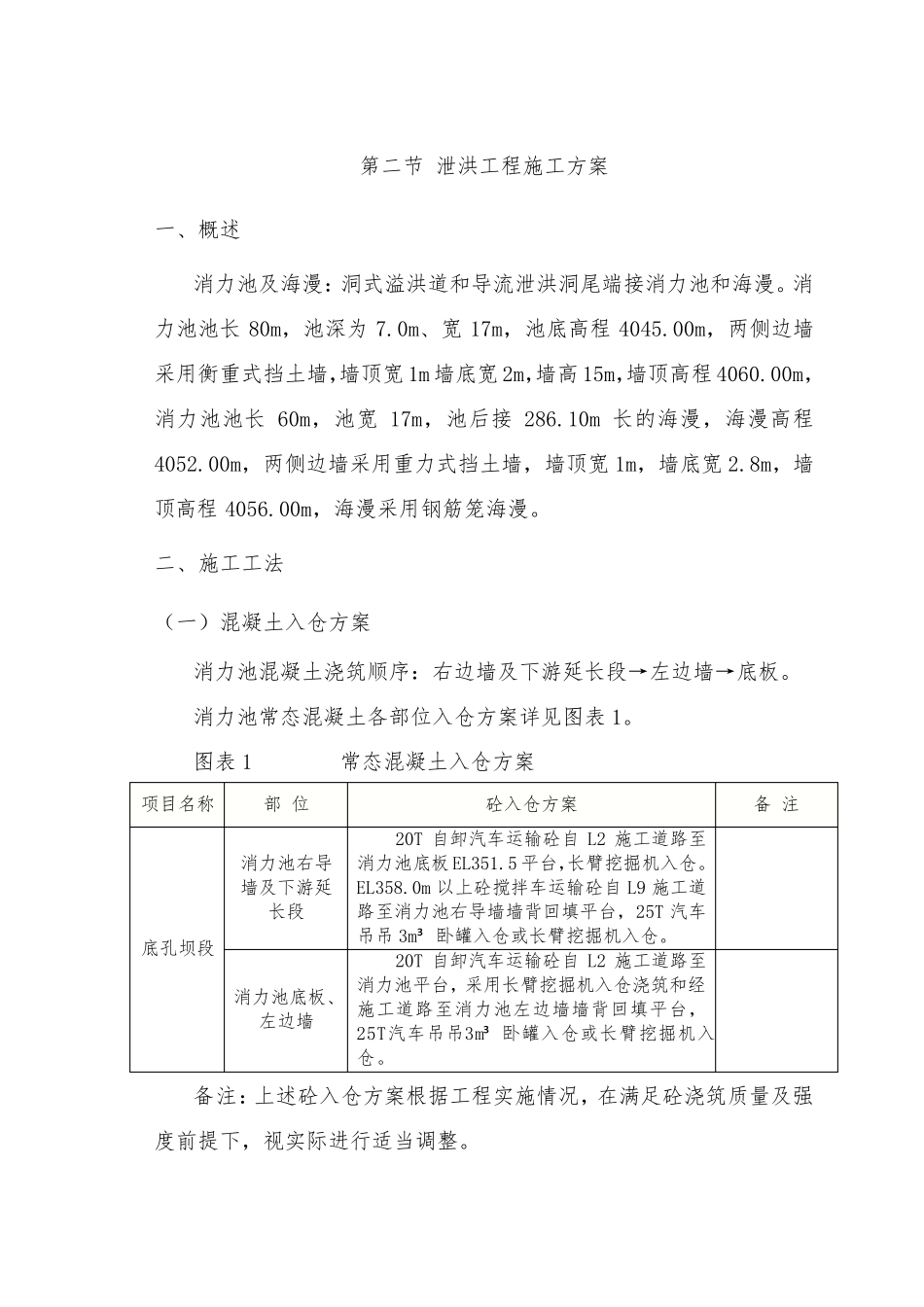

第二节 泄洪工程施工方案 一、概述 消力池及海漫:洞式溢洪道和导流泄洪洞尾端接消力池和海漫
消力池池长80m,池深为7
0m、宽17m,池底高程4045
00m,两侧边墙采用衡重式挡土墙,墙顶宽1m 墙底宽2m,墙高15m,墙顶高程4060
00m,消力池池长60m,池宽17m,池后接286
10m 长的海漫,海漫高程4052
00m,两侧边墙采用重力式挡土墙,墙顶宽1m,墙底宽2
8m,墙顶高程4056
00m,海漫采用钢筋笼海漫
二、施工工法 (一)混凝土入仓方案 消力池混凝土浇筑顺序:右边墙及下游延长段→左边墙→底板
消力池常态混凝土各部位入仓方案详见图表 1
图表 1 常态混凝土入仓方案 项目名称 部 位 砼入仓方案 备 注 底孔坝段 消力池右导墙及下游延长段 20T 自卸汽车运输砼自 L2 施工道路至消力池底板 EL351
5 平台,长臂挖掘机入仓
0m 以上砼搅拌车运输砼自 L9 施工道路至消力池右导墙墙背回填平台,25T 汽车吊吊 3m³卧罐入仓或长臂挖掘机入仓
消力池底板、左边墙 20T 自卸汽车运输砼自 L2 施工道路至消力池平台,采用长臂挖掘机入仓浇筑和经施工道路至消力池左边墙墙背回填平台,25T汽车吊吊3m³卧罐入仓或长臂挖掘机入仓
备注:上述砼入仓方案根据工程实施情况,在满足砼浇筑质量及强度前提下,视实际进行适当调整
(二)混凝土拌制 一期常态混凝土拌制采用2×4
5m3强制式拌和楼 1 座(铭牌生产能力:常态混凝土300m3/h),1
0m3强制式搅拌站 1 座(铭牌生产能力:常态混凝土60m3/h),可以满足常态混凝土月最高浇筑强度 1
58 万 m3/月和最大入仓强度的要求
(三)模板 消力池边墙模板包括直立面和斜面两种模板,拟采用大型钢模板、大型组合胶合板,大模板尺寸为 3×4
5m,采用钢管支撑及钢筋内拉条安装固定
