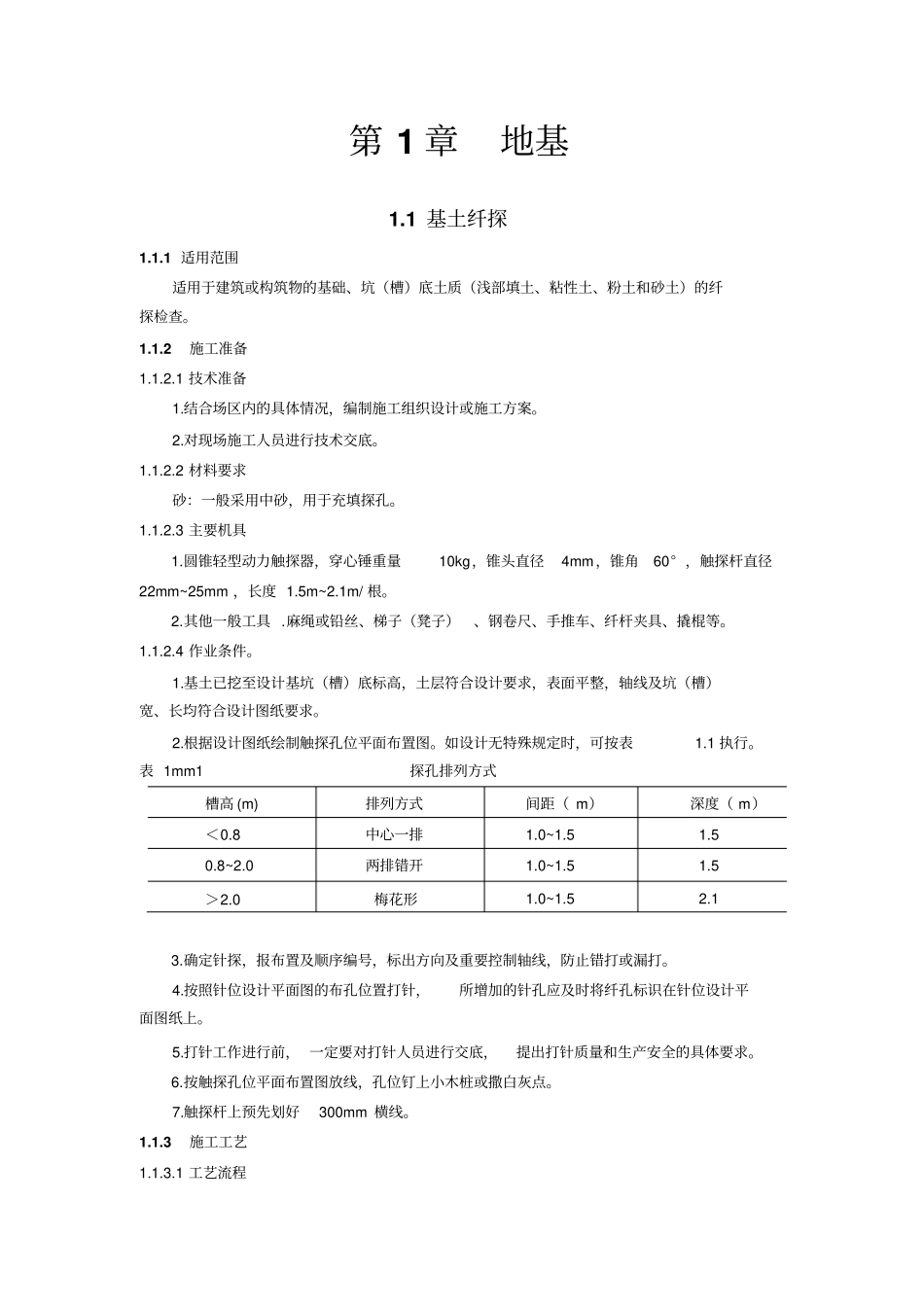

第 1 章地基1
1 基土纤探1
1 适用范围适用于建筑或构筑物的基础、坑(槽)底土质(浅部填土、粘性土、粉土和砂土)的纤探检查
2 施工准备1
1 技术准备1
结合场区内的具体情况,编制施工组织设计或施工方案
对现场施工人员进行技术交底
2 材料要求砂:一般采用中砂,用于充填探孔
3 主要机具1
圆锥轻型动力触探器,穿心锤重量10kg,锥头直径4mm,锥角60° ,触探杆直径22mm~25mm ,长度 1
其他一般工具
麻绳或铅丝、梯子(凳子)、钢卷尺、手推车、纤杆夹具、撬棍等
4 作业条件
基土已挖至设计基坑(槽)底标高,土层符合设计要求,表面平整,轴线及坑(槽)宽、长均符合设计图纸要求
根据设计图纸绘制触探孔位平面布置图
如设计无特殊规定时,可按表1
表 1mm1 探孔排列方式槽高 (m) 排列方式间距( m)深度( m)<0
8 中心一排1
0 两排错开1
0 梅花形1
确定针探,报布置及顺序编号,标出方向及重要控制轴线,防止错打或漏打
按照针位设计平面图的布孔位置打针,所增加的针孔应及时将纤孔标识在针位设计平面图纸上
打针工作进行前, 一定要对打针人员进行交底,提出打针质量和生产安全的具体要求
按触探孔位平面布置图放线,孔位钉上小木桩或撒白灰点
触探杆上预先划好300mm 横线
3 施工工艺1

1 工艺流程确定探孔顺序→就位触探→记录锤击数→整理记录→拔探杆盖孔→移位→检查孔深→灌砂1
2 操作工艺1
就位触探将触探杆锥尖对准孔位,再把穿心锤套在触探杆上,扶正触探杆,拉起穿心锤,使其自囱》落,锤落距为500mm ,将触探杆竖直打人土层中
