工程施工日志鲁 JJ-039- 0 0 12005 年 07 月 10 日星期 日天气 阴有小雨气温 21℃- 34℃ 风力 三级 风向 东南当日工程施工部位地基与基础当日工程施工内容土方开挖当日工程形象进度○1 ~○11 ×○A ~○F 轴土方开挖完成约 2/5 1、施工人员进入现场,了解现场情况
2、今日由 A 对施工放线人员进行定位放线技术交底,今日由 A 对土方开挖人员进行技术交底
今日由A 对管理人员进行施工组织设计技术交底
3、准备平整现场,规划院区
4、根据甲方提供的工程定位控制点,并引至施工现场,进行定位放线,并在现场东南角与西南角设置固定水准点
6、今日土方开挖开始, ○1 ~○11 ×○A ~○F 轴土方开挖完成约2/5
基础东北角 2000x2000x1500的集水井开挖完成
今日检(试)验情况备注山东省建设工程质量监督总站监制文档来源为 :从网络收集整理
word 版本可编辑
欢迎下载支持

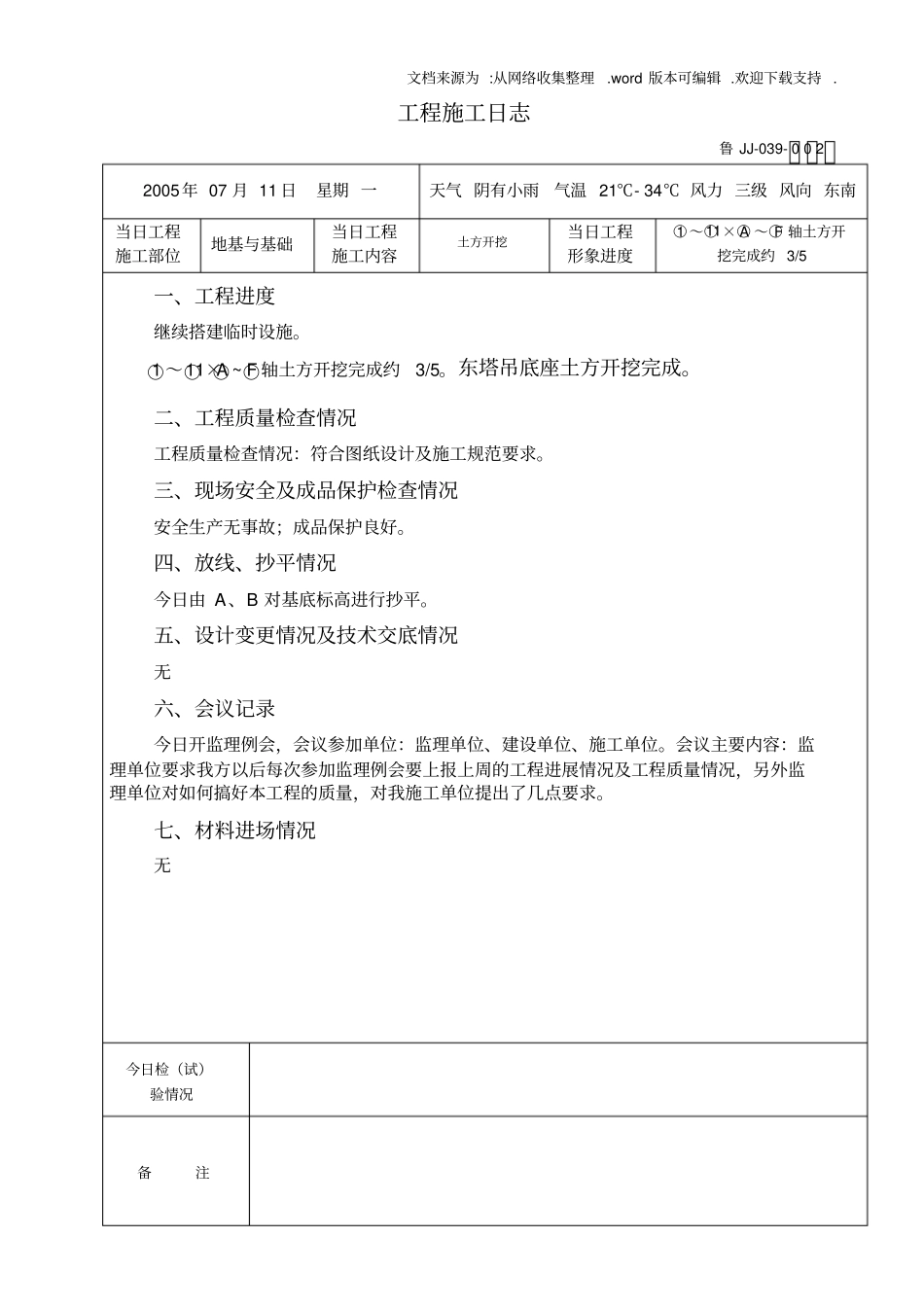

工程施工日志鲁 JJ-039- 0 0 22005年 07 月 11 日星期 一天气 阴有小雨气温 21℃- 34℃ 风力 三级 风向 东南当日工程施工部位地基与基础当日工程施工内容土方开挖当日工程形象进度○1 ~○11×○A ~○F 轴土方开挖完成约 3/5 一、工程进度继续搭建临时设施
○1 ~○11×○A ~○F 轴土方开挖完成约3/5
东塔吊底座土方开挖完成
二、工程质量检查情况工程质量检查情况:符合图纸设计及施工规范要求
三、现场安全及成品保护检查情况安全生产无事故;成品保护良好
四、放线、抄平情况今日由 A、B 对基底标高进行抄平
五、设计变更情况及技术交底情况无六、会议记录今日开监理例会,会议参加单位:监理单位、建设单位、施工单位
会议主要内容:监理单位要求我方以后每次参加
