【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习

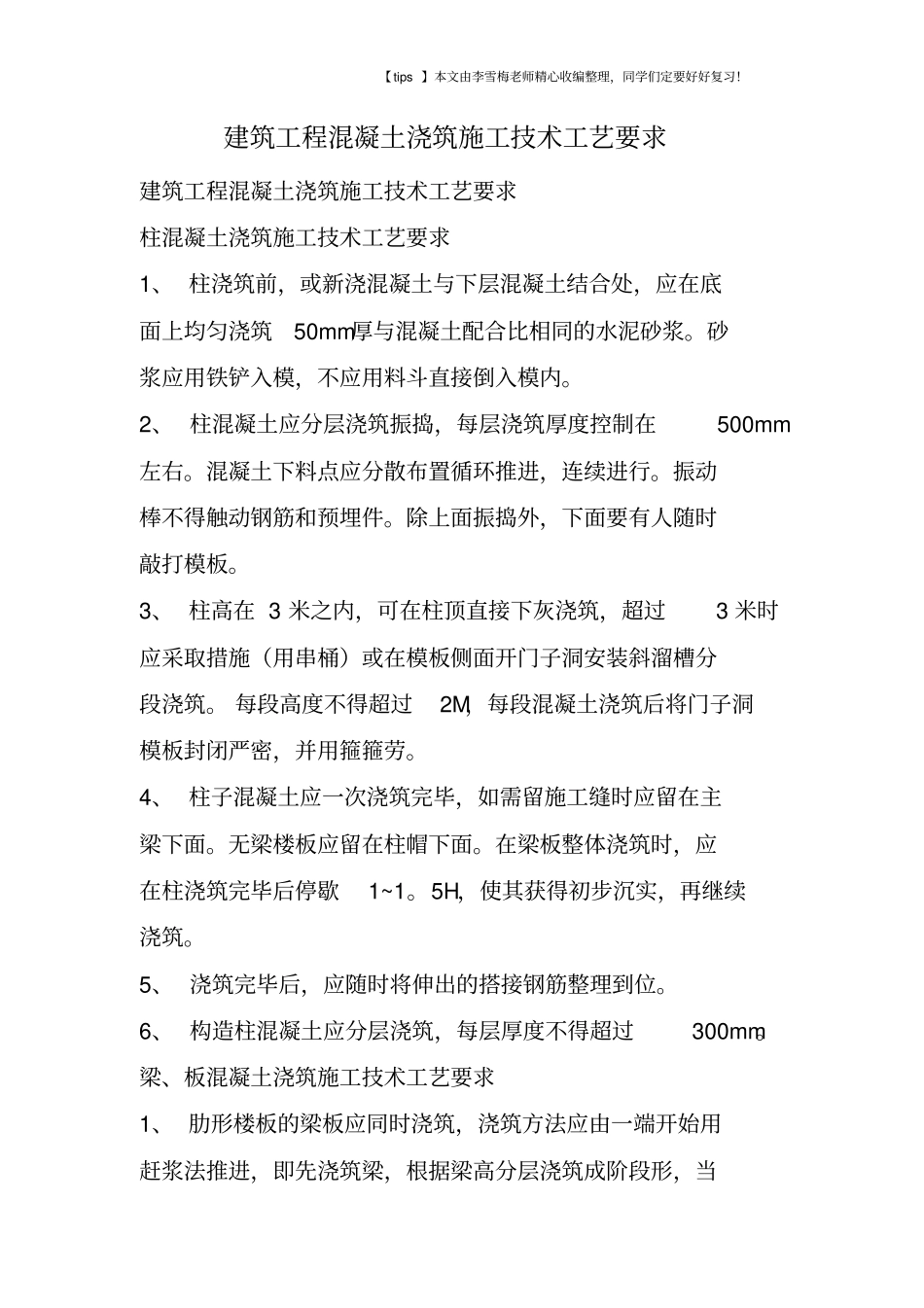

建筑工程混凝土浇筑施工技术工艺要求建筑工程混凝土浇筑施工技术工艺要求柱混凝土浇筑施工技术工艺要求1、 柱浇筑前,或新浇混凝土与下层混凝土结合处,应在底面上均匀浇筑50mm厚与混凝土配合比相同的水泥砂浆
砂浆应用铁铲入模,不应用料斗直接倒入模内
2、 柱混凝土应分层浇筑振捣,每层浇筑厚度控制在500mm左右
混凝土下料点应分散布置循环推进,连续进行
振动棒不得触动钢筋和预埋件
除上面振捣外,下面要有人随时敲打模板
3、 柱高在 3 米之内,可在柱顶直接下灰浇筑,超过3 米时应采取措施(用串桶)或在模板侧面开门子洞安装斜溜槽分段浇筑
每段高度不得超过2M,每段混凝土浇筑后将门子洞模板封闭严密,并用箍箍劳
4、 柱子混凝土应一次浇筑完毕,如需留施工缝时应留在主梁下面
无梁楼板应留在柱帽下面
在梁板整体浇筑时,应在柱浇筑完毕后停歇1~1
5H,使其获得初步沉实,再继续浇筑
5、 浇筑完毕后,应随时将伸出的搭接钢筋整理到位
6、 构造柱混凝土应分层浇筑,每层厚度不得超过300mm
梁、板混凝土浇筑施工技术工艺要求1、 肋形楼板的梁板应同时浇筑,浇筑方法应由一端开始用赶浆法推进,即先浇筑梁,根据梁高分层浇筑成阶段形,当【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习
达到楼板板底位置时再与板的混凝土一起浇筑,随着阶段形不断延伸,梁板混凝土连续向前进行
2、 梁柱节点钢筋较密时,浇筑此处混凝土时宜用小粒径石子同强度等级的混凝土浇筑,并用小直径振动棒振捣
3、 楼板浇筑的虚铺厚度应略大于板厚,用平板振动器垂直浇筑方向来回振捣
注意不断用移动标志以控制混凝土板厚度
振捣完毕,用刮尺或拖板抹平表面
4、 在浇筑与柱、墙连成整体的梁和板时,应在柱和墙浇筑完毕后停歇1~1
5 小时,使其获得初步沉实,再继续浇筑
