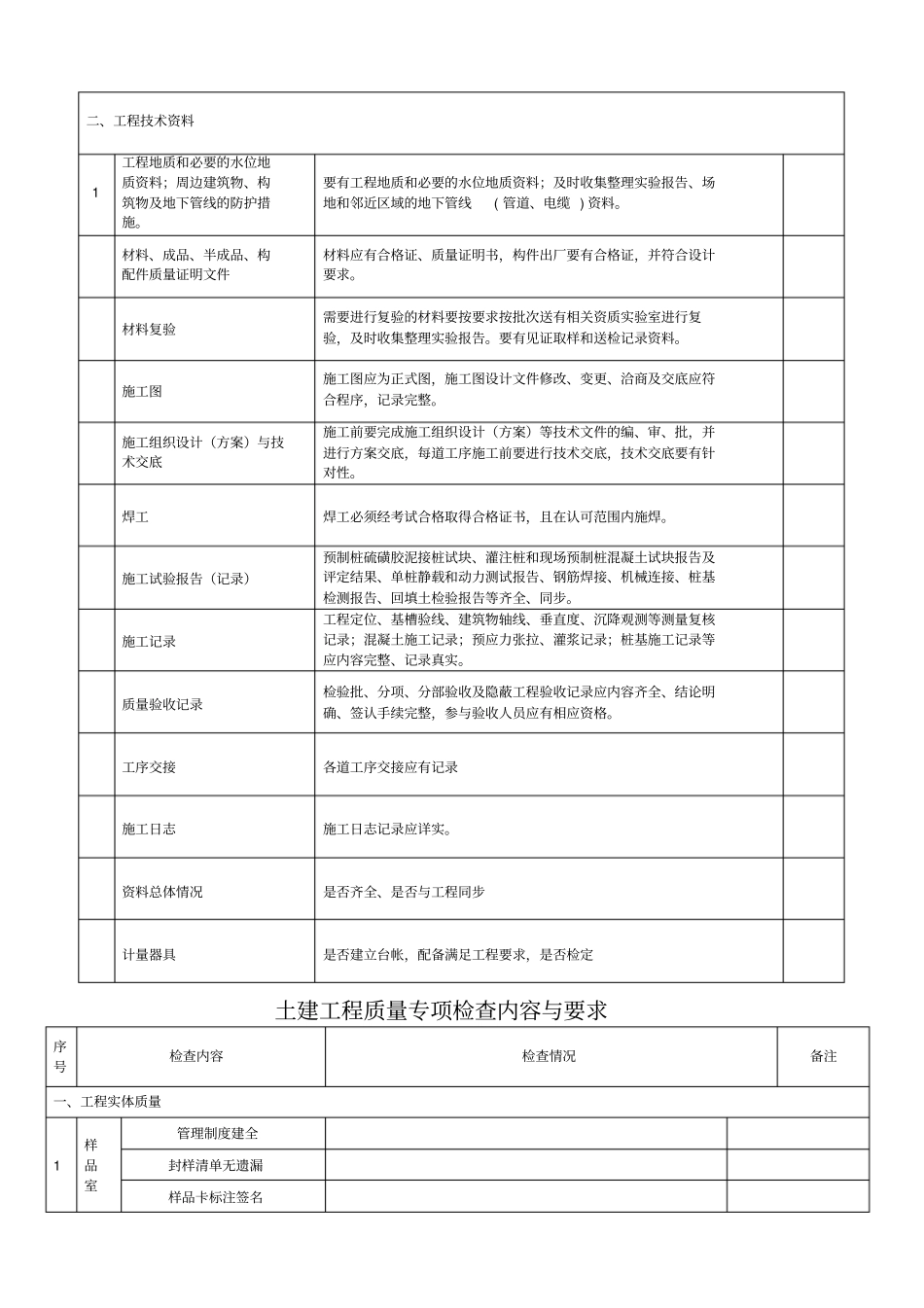

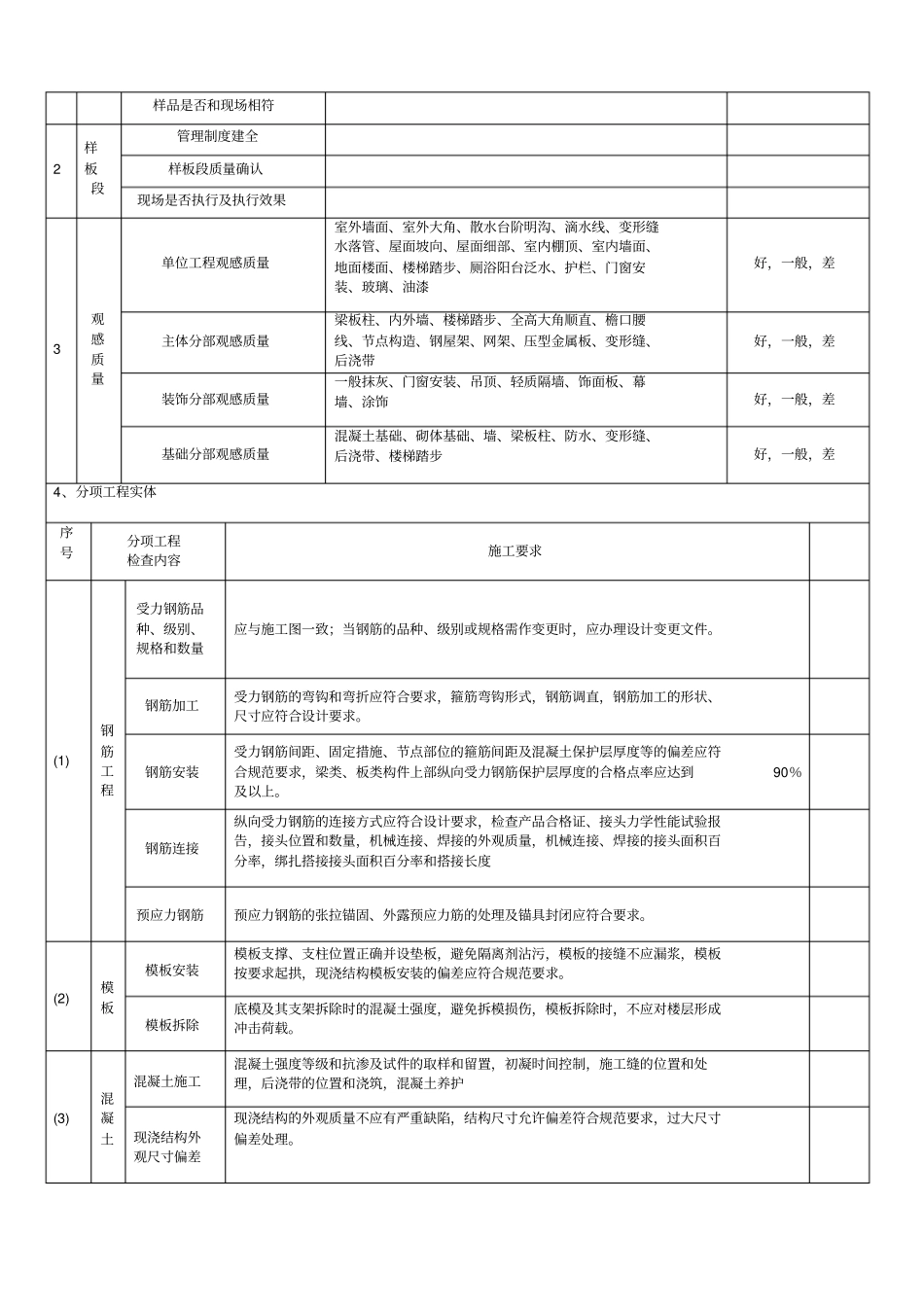

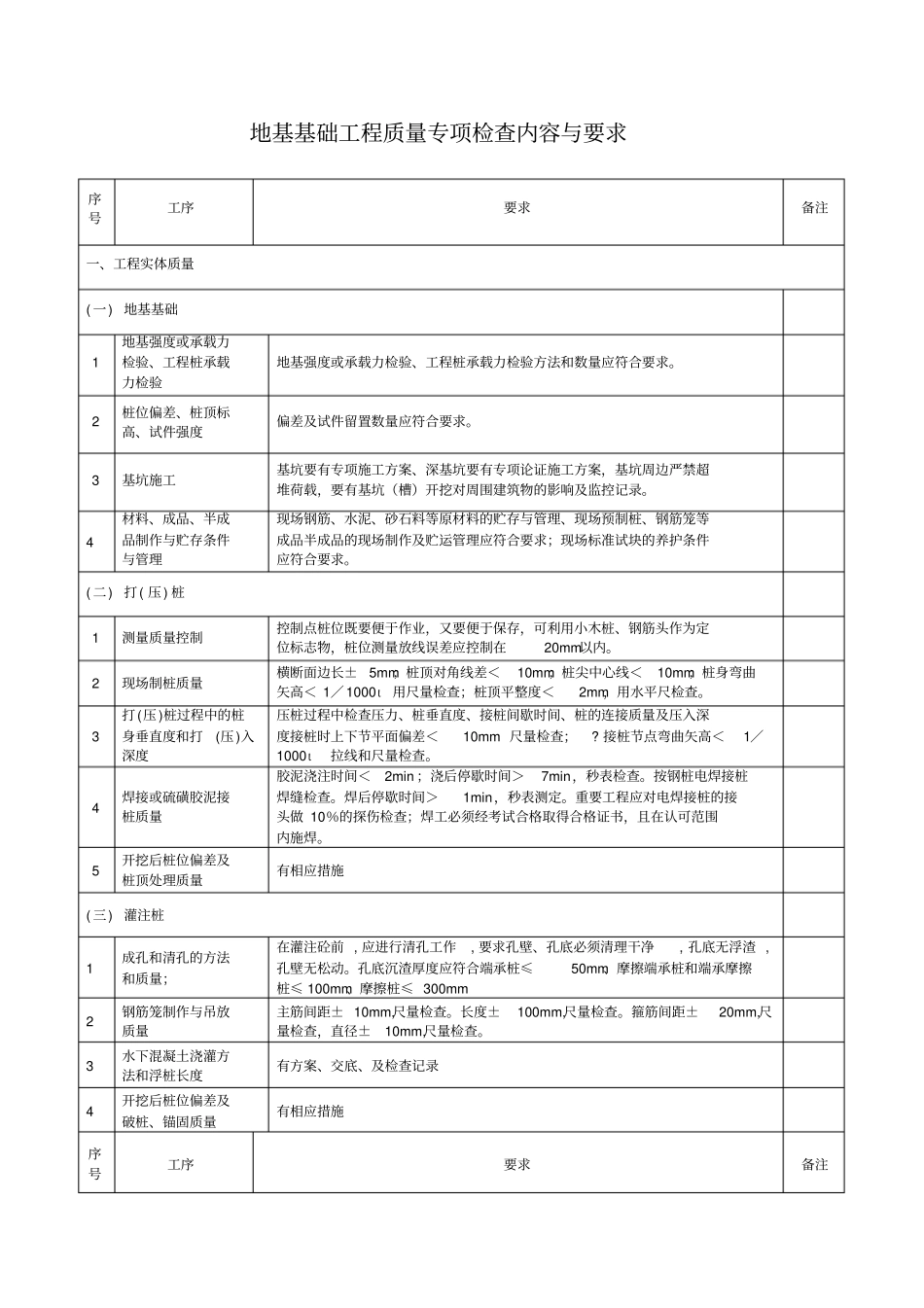

地基基础工程质量专项检查内容与要求序号工序要求备注一、工程实体质量( 一) 地基基础1 地基强度或承载力检验、工程桩承载力检验地基强度或承载力检验、工程桩承载力检验方法和数量应符合要求。2 桩位偏差、桩顶标高、试件强度偏差及试件留置数量应符合要求。3 基坑施工基坑要有专项施工方案、深基坑要有专项论证施工方案,基坑周边严禁超堆荷载,要有基坑(槽)开挖对周围建筑物的影响及监控记录。4 材料、成品、半成品制作与贮存条件与管理现场钢筋、水泥、砂石料等原材料的贮存与管理、现场预制桩、钢筋笼等成品半成品的现场制作及贮运管理应符合要求;现场标准试块的养护条件应符合要求。( 二) 打( 压) 桩1 测量质量控制控制点桩位既要便于作业,又要便于保存,可利用小木桩、钢筋头作为定位标志物,桩位测量放线误差应控制在20mm以内。2 现场制桩质量横断面边长±5mm;桩顶对角线差<10mm;桩尖中心线<10mm;桩身弯曲矢高< 1/1000ι用尺量检查;桩顶平整度<2mm,用水平尺检查。3 打(压)桩过程中的桩身垂直度和打(压)入深度压桩过程中检查压力、桩垂直度、接桩间歇时间、桩的连接质量及压入深度接桩时上下节平面偏差<10mm 尺量检查; ? 接桩节点弯曲矢高<1/1000ι拉线和尺量检查。4 焊接或硫磺胶泥接桩质量胶泥浇注时间<2min ;浇后停歇时间>7min,秒表检查。按钢桩电焊接桩焊缝检查。焊后停歇时间>1min,秒表测定。重要工程应对电焊接桩的接头做 10%的探伤检查;焊工必须经考试合格取得合格证书,且在认可范围内施焊。5 开挖后桩位偏差及桩顶处理质量有相应措施( 三) 灌注桩1 成孔和清孔的方法和质量;在灌注砼前 , 应进行清孔工作, 要求孔壁、孔底必须清理干净, 孔底无浮渣 ,孔壁无松动。孔底沉渣厚度应符合端承桩≤50mm、摩擦端承桩和端承摩擦桩≤ 100mm、摩擦桩≤ 300mm 2 钢筋笼制作与吊放质量主筋间距± 10mm,尺量检查。长度±100mm,尺量检查。箍筋间距±20mm,尺量检查,直径±10mm,尺量检查。3 水下混凝土浇灌方法和浮桩长度有方案、交底、及检查记录4 开挖后桩位偏差及破桩、锚固质量有相应措施序号工序要求备注二、工程技术资料1 工程地质和必要的水位地质资料;周边建筑物、构筑物及地下管线的防护措施。要有工程地质和必要的水位地质资料;及时收集整理实验报告、场地和邻近区域的地下管线( 管道、电缆 ) 资料。材料、成品、半成品、构配件质量证明文件材料应有合格证、质量证...
