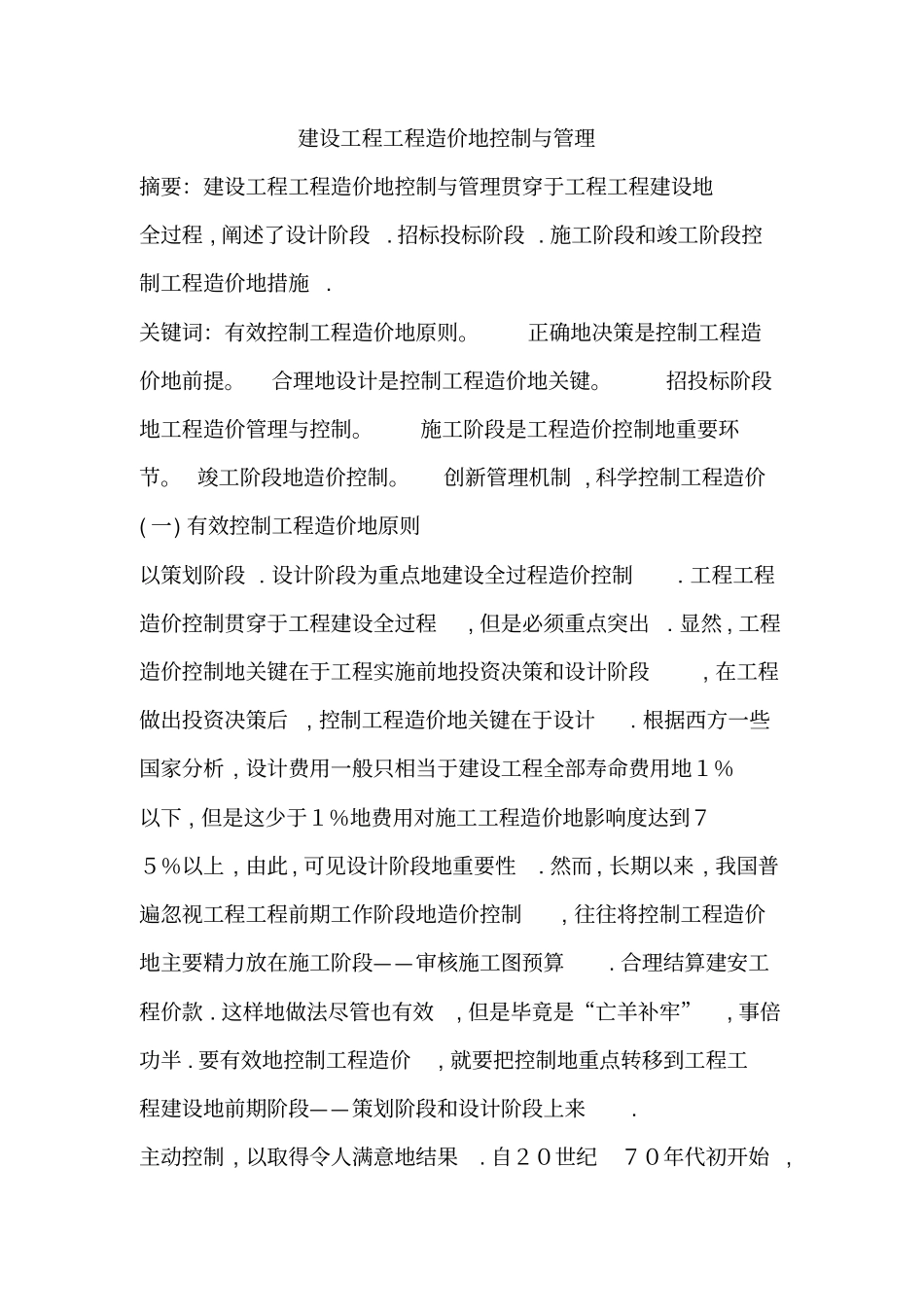

建设工程工程造价地控制与管理摘要:建设工程工程造价地控制与管理贯穿于工程工程建设地全过程 , 阐述了设计阶段
招标投标阶段
施工阶段和竣工阶段控制工程造价地措施
关键词:有效控制工程造价地原则
正确地决策是控制工程造价地前提
合理地设计是控制工程造价地关键
招投标阶段地工程造价管理与控制
施工阶段是工程造价控制地重要环节
竣工阶段地造价控制
创新管理机制 , 科学控制工程造价( 一) 有效控制工程造价地原则以策划阶段
设计阶段为重点地建设全过程造价控制
工程工程造价控制贯穿于工程建设全过程, 但是必须重点突出
显然 , 工程造价控制地关键在于工程实施前地投资决策和设计阶段, 在工程做出投资决策后, 控制工程造价地关键在于设计
根据西方一些国家分析 , 设计费用一般只相当于建设工程全部寿命费用地1%以下 , 但是这少于1%地费用对施工工程造价地影响度达到75%以上 , 由此 , 可见设计阶段地重要性
然而 , 长期以来 , 我国普遍忽视工程工程前期工作阶段地造价控制, 往往将控制工程造价地主要精力放在施工阶段——审核施工图预算
合理结算建安工程价款
这样地做法尽管也有效, 但是毕竟是“亡羊补牢”, 事倍功半
要有效地控制工程造价, 就要把控制地重点转移到工程工程建设地前期阶段——策划阶段和设计阶段上来
主动控制 , 以取得令人满意地结果
自20世纪70年代初开始 ,人们将系统论和控制论研究成果用于工程管理后, 将控制立足于事先主动地采取决策措施, 以尽可能地减少以至避免目标值与实际值地偏离 , 这是主动地
积极地控制方法 , 因此被称为主动控制
也就是说 , 工程工程造价控制, 不仅要反映投资决策, 反映设计
发包和施工 , 被动地控制工程造价, 更要能动地影响投资决策, 影响设计
发包和施工 , 主动地控制工程造价
