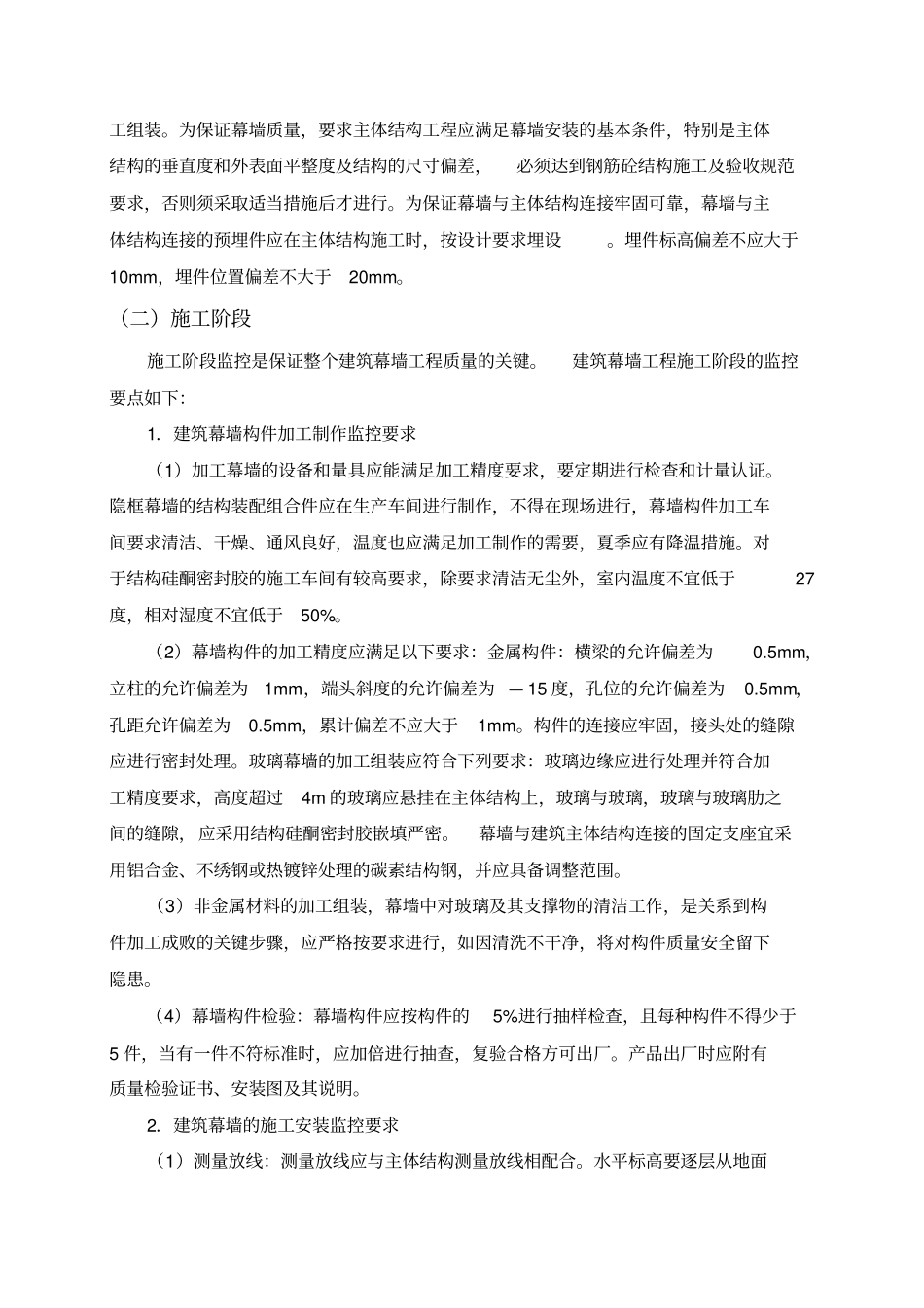

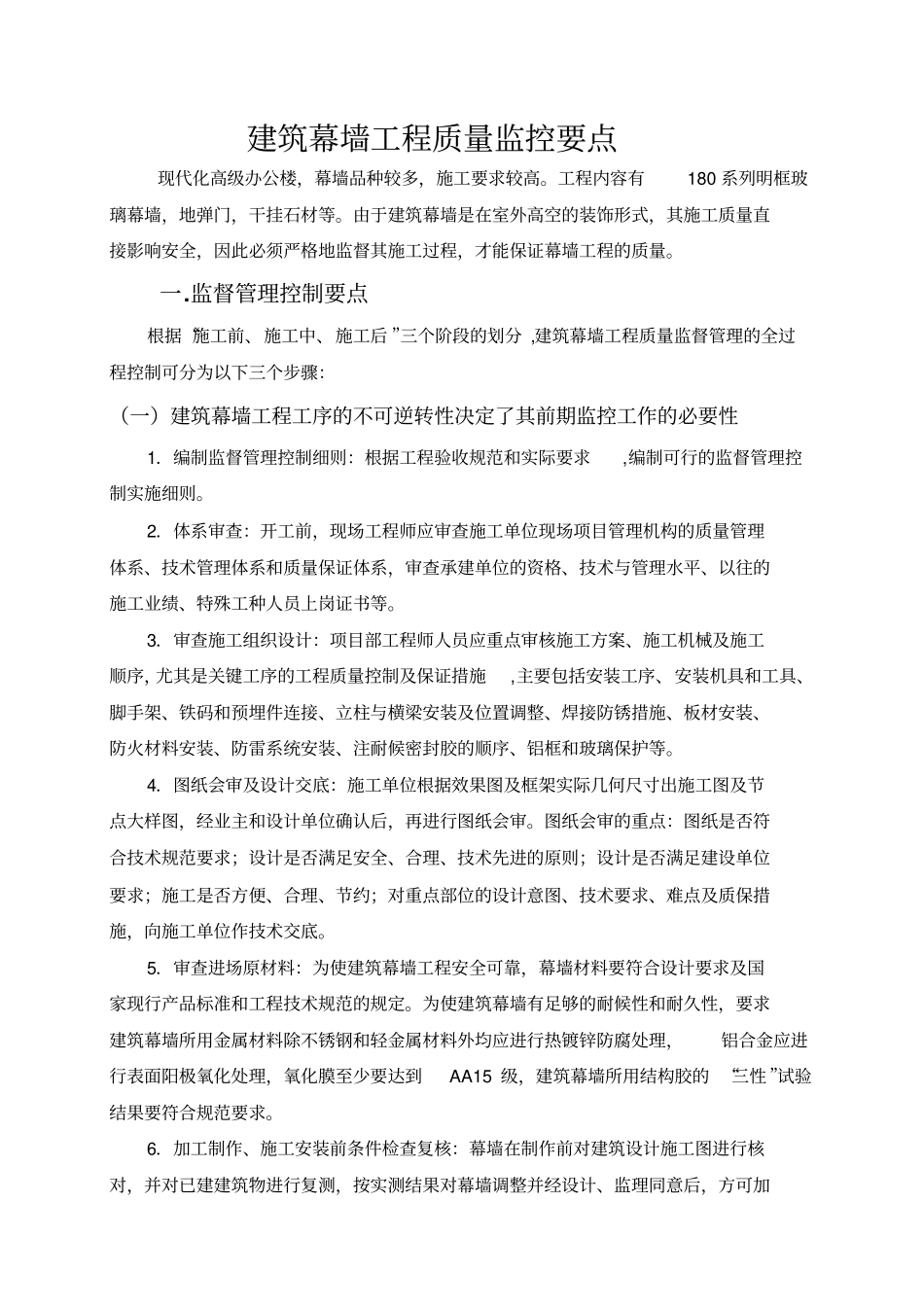

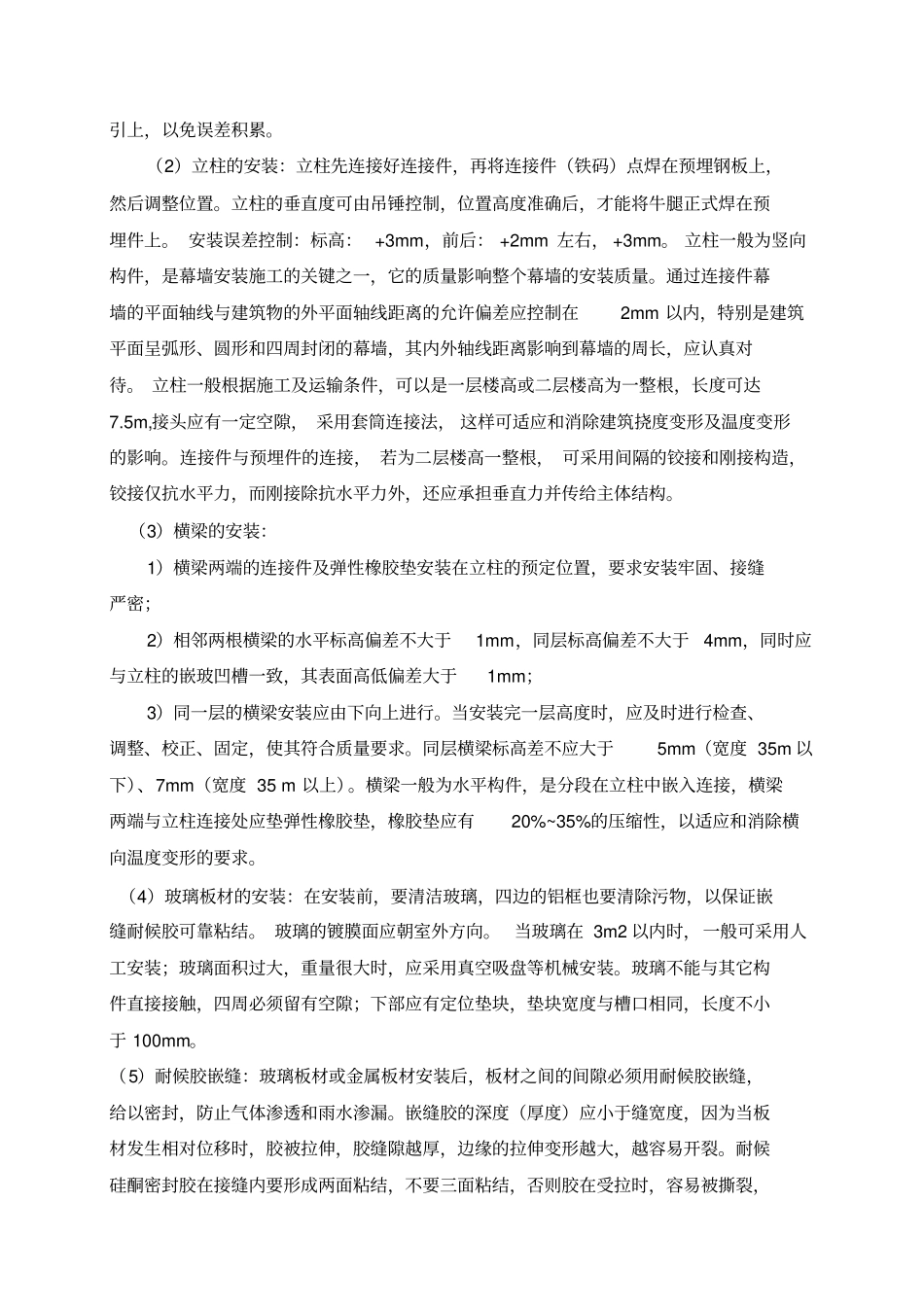

建筑幕墙工程质量监控要点现代化高级办公楼,幕墙品种较多,施工要求较高
工程内容有180 系列明框玻璃幕墙,地弹门,干挂石材等
由于建筑幕墙是在室外高空的装饰形式,其施工质量直接影响安全,因此必须严格地监督其施工过程,才能保证幕墙工程的质量
监督管理控制要点根据“施工前、施工中、施工后 ”三个阶段的划分 ,建筑幕墙工程质量监督管理的全过程控制可分为以下三个步骤:(一)建筑幕墙工程工序的不可逆转性决定了其前期监控工作的必要性1.编制监督管理控制细则:根据工程验收规范和实际要求,编制可行的监督管理控制实施细则
2.体系审查:开工前,现场工程师应审查施工单位现场项目管理机构的质量管理体系、技术管理体系和质量保证体系,审查承建单位的资格、技术与管理水平、以往的施工业绩、特殊工种人员上岗证书等
3.审查施工组织设计:项目部工程师人员应重点审核施工方案、施工机械及施工顺序,尤其是关键工序的工程质量控制及保证措施,主要包括安装工序、安装机具和工具、脚手架、铁码和预埋件连接、立柱与横梁安装及位置调整、焊接防锈措施、板材安装、防火材料安装、防雷系统安装、注耐候密封胶的顺序、铝框和玻璃保护等
4.图纸会审及设计交底:施工单位根据效果图及框架实际几何尺寸出施工图及节点大样图,经业主和设计单位确认后,再进行图纸会审
图纸会审的重点:图纸是否符合技术规范要求;设计是否满足安全、合理、技术先进的原则;设计是否满足建设单位要求;施工是否方便、合理、节约;对重点部位的设计意图、技术要求、难点及质保措施,向施工单位作技术交底
5.审查进场原材料:为使建筑幕墙工程安全可靠,幕墙材料要符合设计要求及国家现行产品标准和工程技术规范的规定
为使建筑幕墙有足够的耐候性和耐久性,要求建筑幕墙所用金属材料除不锈钢和轻金属材料外均应进行热镀锌防腐处理,铝合金应进行表面阳极氧化处理,氧化膜至少要达到AA15 级,建筑幕墙所
