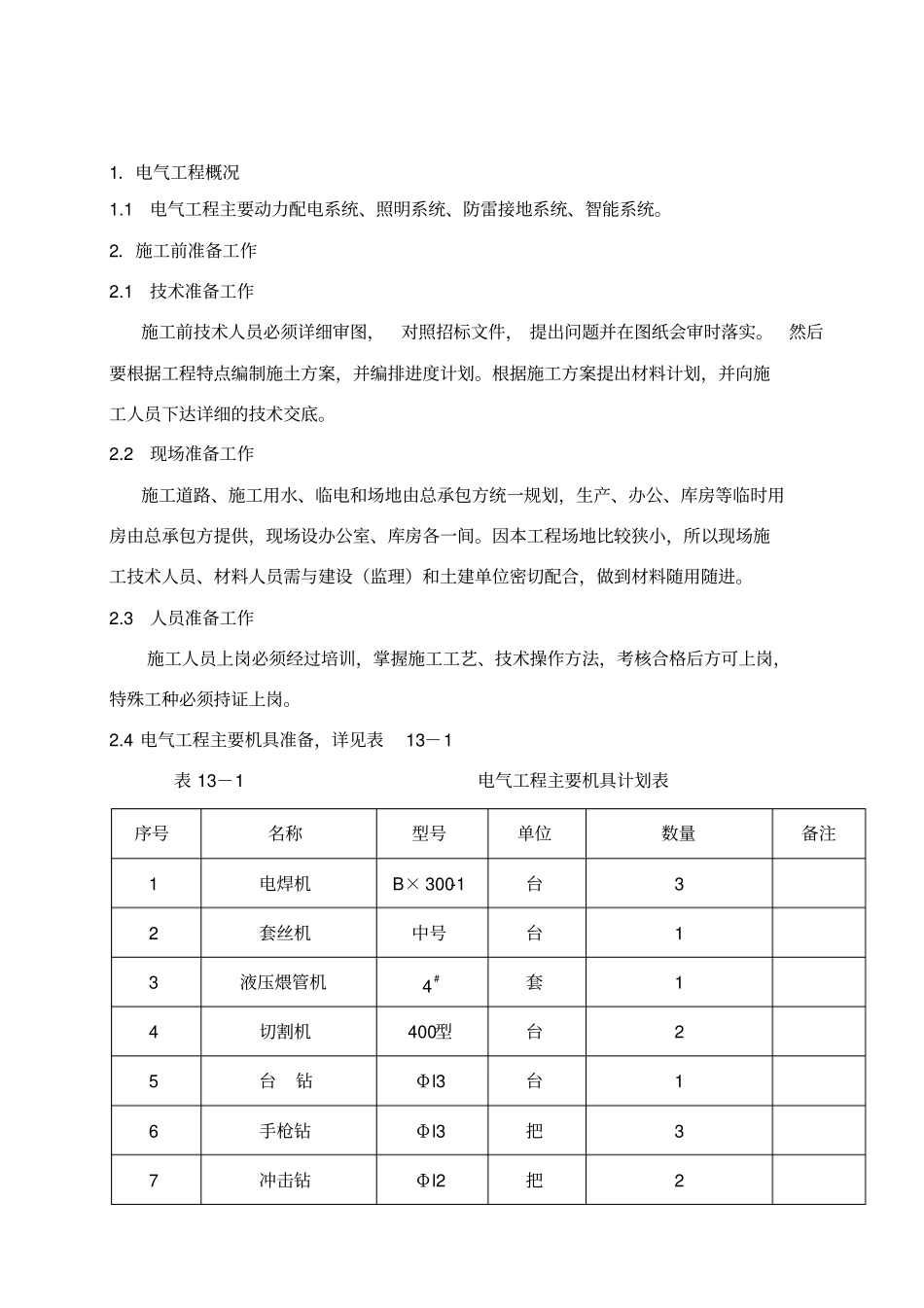

建筑电气工程施工方案XX工程公司年月日1.电气工程概况1
1 电气工程主要动力配电系统、照明系统、防雷接地系统、智能系统
2.施工前准备工作2
1 技术准备工作施工前技术人员必须详细审图,对照招标文件, 提出问题并在图纸会审时落实
然后要根据工程特点编制施土方案,并编排进度计划
根据施工方案提出材料计划,并向施工人员下达详细的技术交底
2 现场准备工作施工道路、施工用水、临电和场地由总承包方统一规划,生产、办公、库房等临时用房由总承包方提供,现场设办公室、库房各一间
因本工程场地比较狭小,所以现场施工技术人员、材料人员需与建设(监理)和土建单位密切配合,做到材料随用随进
3 人员准备工作施工人员上岗必须经过培训,掌握施工工艺、技术操作方法,考核合格后方可上岗,特殊工种必须持证上岗

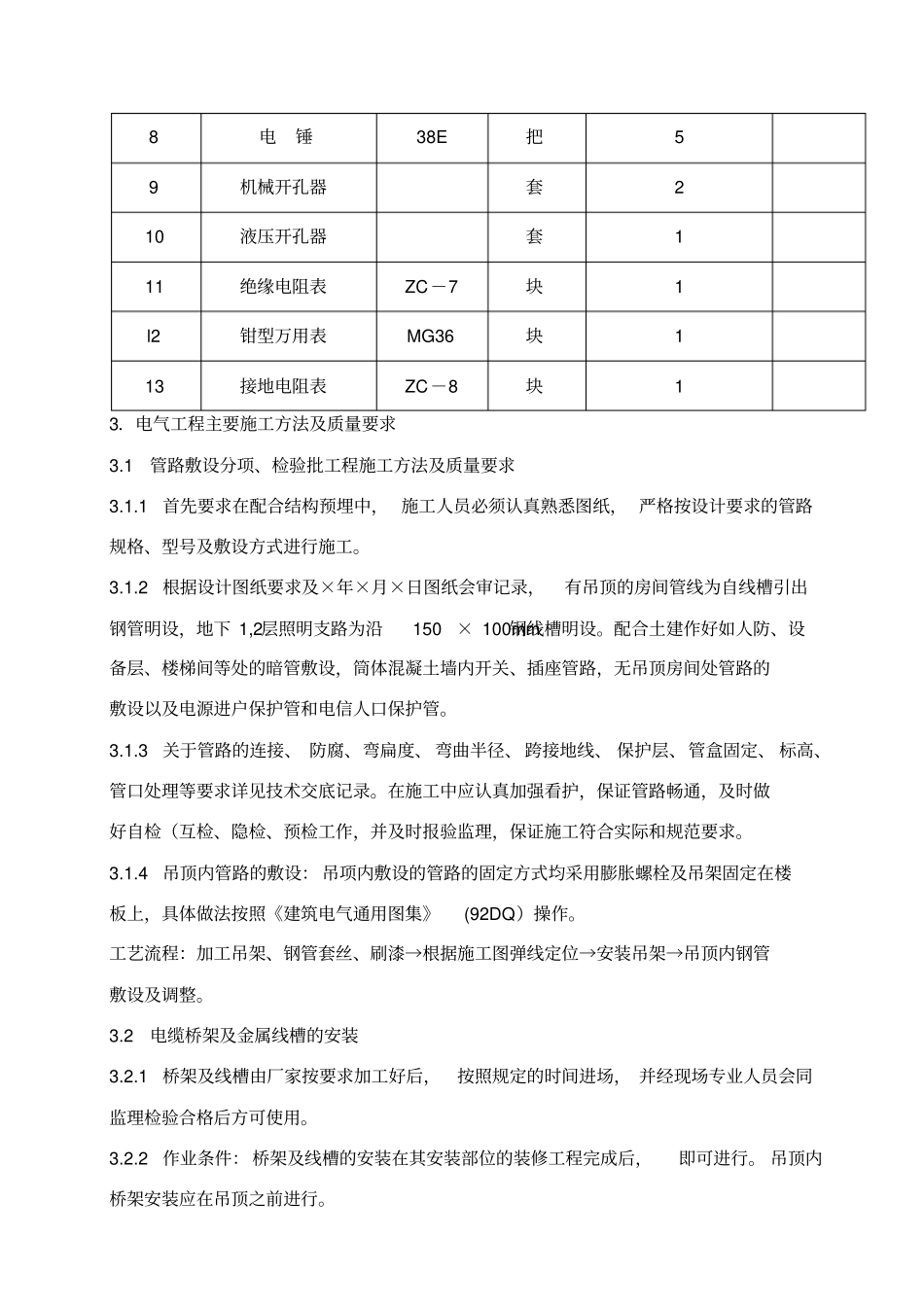

4 电气工程主要机具准备,详见表13-1 表 13-1 电气工程主要机具计划表序号名称型号单位数量备注1 电焊机B× 300-1台3 2 套丝机中号台1 3 液压煨管机#4套1 4 切割机400型台2 5 台钻Φl3 台1 6 手枪钻Φl3 把3 7 冲击钻Φl2 把2 8 电锤38E 把5 9 机械开孔器套2 10 液压开孔器套1 11 绝缘电阻表ZC-7 块1 l2 钳型万用表MG36 块1 13 接地电阻表ZC-8 块1 3.电气工程主要施工方法及质量要求3
1 管路敷设分项、检验批工程施工方法及质量要求3
1 首先要求在配合结构预埋中, 施工人员必须认真熟悉图纸, 严格按设计要求的管路规格、型号及敷设方式进行施工
2 根据设计图纸要求及×年×月×日图纸会审记录,有吊顶的房间管线为自线槽引出钢管明设,地下 1,2层照明支路为沿150 × 100mm 钢线槽明设
配合土建作好如人防、设备层、楼梯间等处的暗管敷设,筒体混凝土墙内开关、插座管路,无吊顶房间处管路的敷设以及电
