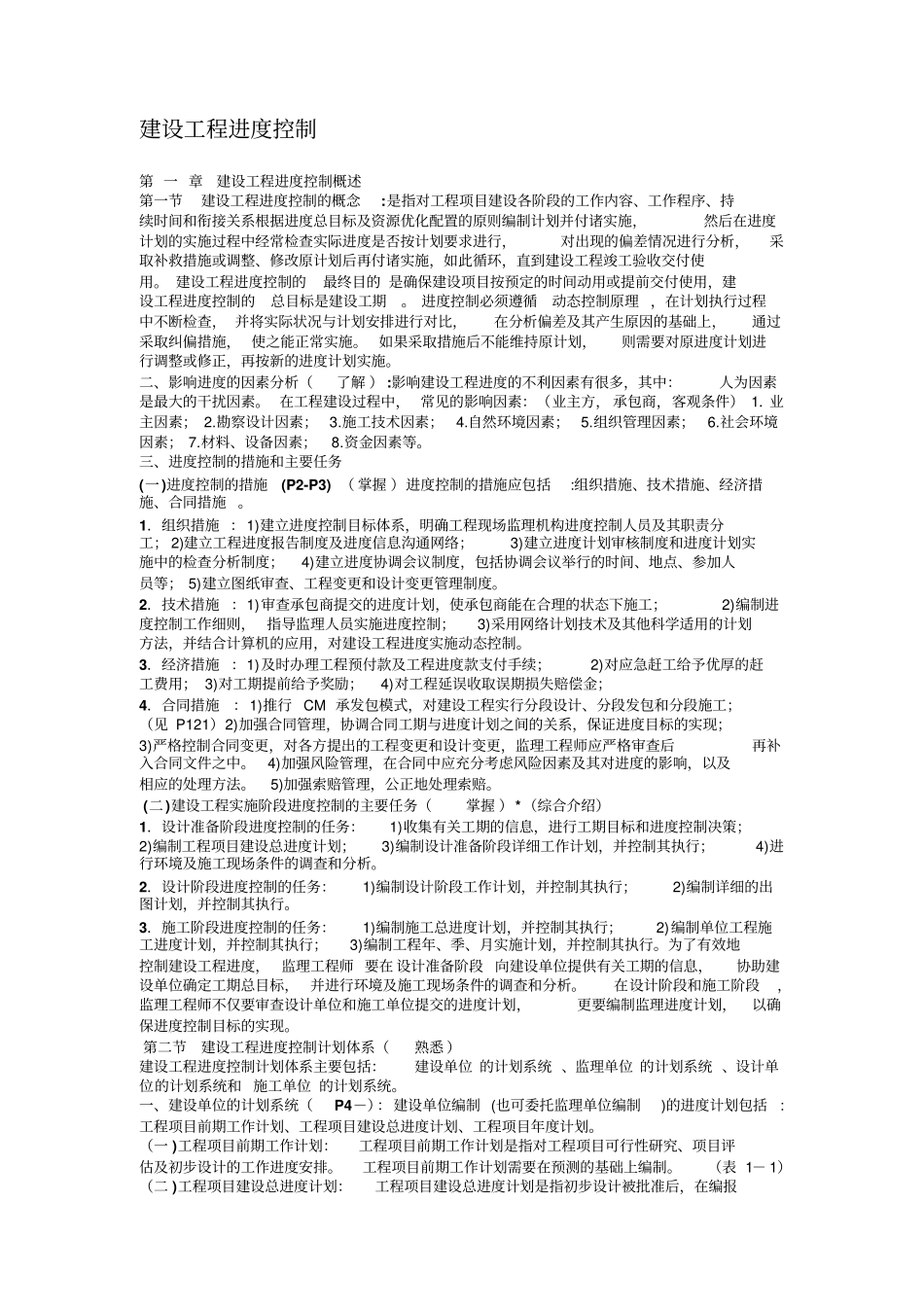

建设工程进度控制第 一 章建设工程进度控制概述第一节建设工程进度控制的概念:是指对工程项目建设各阶段的工作内容、工作程序、持续时间和衔接关系根据进度总目标及资源优化配置的原则编制计划并付诸实施,然后在进度计划的实施过程中经常检查实际进度是否按计划要求进行,对出现的偏差情况进行分析,采取补救措施或调整、修改原计划后再付诸实施,如此循环,直到建设工程竣工验收交付使用。 建设工程进度控制的最终目的 是确保建设项目按预定的时间动用或提前交付使用,建设工程进度控制的总目标是建设工期。 进度控制必须遵循动态控制原理 ,在计划执行过程中不断检查, 并将实际状况与计划安排进行对比,在分析偏差及其产生原因的基础上,通过采取纠偏措施, 使之能正常实施。 如果采取措施后不能维持原计划,则需要对原进度计划进行调整或修正,再按新的进度计划实施。二、影响进度的因素分析(了解 ) :影响建设工程进度的不利因素有很多,其中:人为因素是最大的干扰因素。 在工程建设过程中, 常见的影响因素:(业主方, 承包商,客观条件) 1.业主因素; 2.勘察设计因素; 3.施工技术因素;4.自然环境因素; 5.组织管理因素;6.社会环境因素; 7.材料、设备因素;8.资金因素等。三、进度控制的措施和主要任务(一)进度控制的措施(P2-P3) ( 掌握 )进度控制的措施应包括:组织措施、技术措施、经济措施、合同措施 。1.组织措施 :1)建立进度控制目标体系,明确工程现场监理机构进度控制人员及其职责分工; 2)建立工程进度报告制度及进度信息沟通网络;3)建立进度计划审核制度和进度计划实施中的检查分析制度;4)建立进度协调会议制度,包括协调会议举行的时间、地点、参加人员等; 5)建立图纸审查、工程变更和设计变更管理制度。2.技术措施 :1)审查承包商提交的进度计划,使承包商能在合理的状态下施工;2)编制进度控制工作细则, 指导监理人员实施进度控制;3)采用网络计划技术及其他科学适用的计划方法,并结合计算机的应用,对建设工程进度实施动态控制。3.经济措施 :1)及时办理工程预付款及工程进度款支付手续;2)对应急赶工给予优厚的赶工费用; 3)对工期提前给予奖励;4)对工程延误收取误期损失赔偿金;4.合同措施:1)推行 CM 承发包模式,对建设工程实行分段设计、分段发包和分段施工;(见 P121)2)加强合同管理,协调合同工期与进度计划之间的关系,保证进度目标的实现;3)严格控制合同变...
