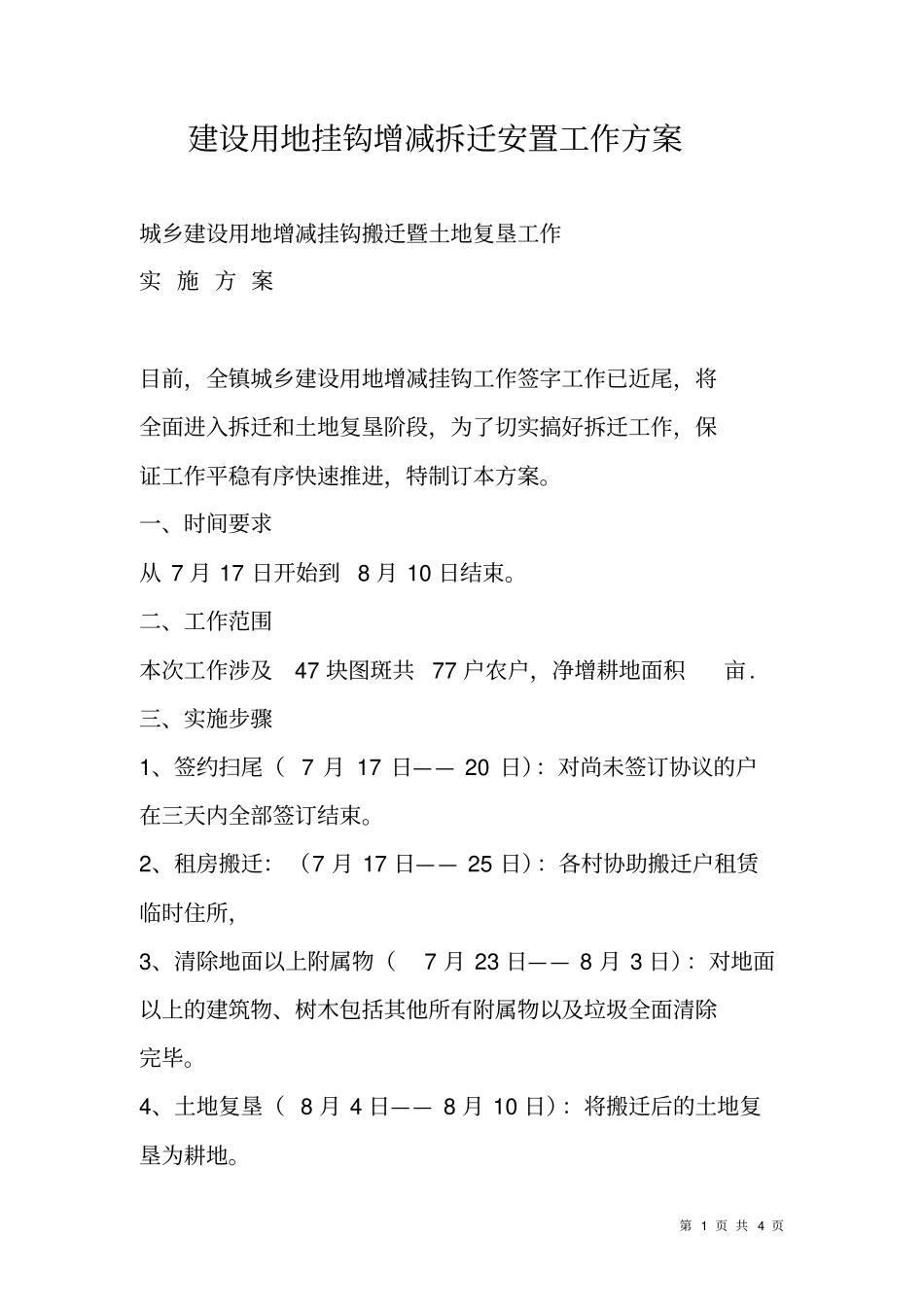

第 1 页 共 4 页建设用地挂钩增减拆迁安置工作方案城乡建设用地增减挂钩搬迁暨土地复垦工作实 施 方 案目前,全镇城乡建设用地增减挂钩工作签字工作已近尾,将全面进入拆迁和土地复垦阶段,为了切实搞好拆迁工作,保证工作平稳有序快速推进,特制订本方案
一、时间要求从 7 月 17 日开始到 8 月 10 日结束
二、工作范围本次工作涉及47 块图斑共 77 户农户,净增耕地面积亩
三、实施步骤1、签约扫尾( 7 月 17 日—— 20 日):对尚未签订协议的户在三天内全部签订结束
2、租房搬迁:(7 月 17 日—— 25 日):各村协助搬迁户租赁临时住所,3、清除地面以上附属物(7 月 23 日—— 8 月 3 日):对地面以上的建筑物、树木包括其他所有附属物以及垃圾全面清除完毕
4、土地复垦( 8 月 4 日—— 8 月 10 日):将搬迁后的土地复垦为耕地

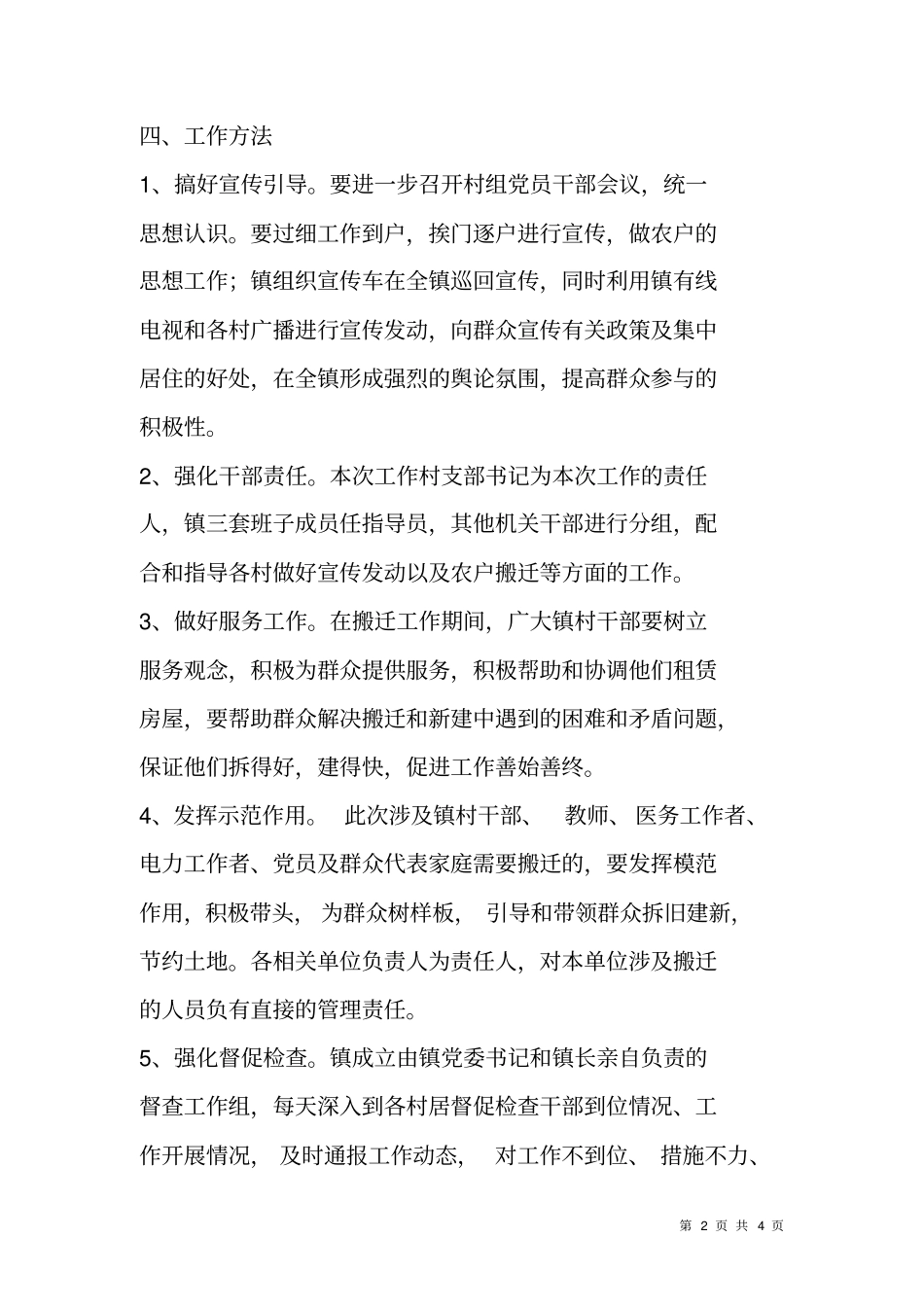

第 2 页 共 4 页四、工作方法1、搞好宣传引导
要进一步召开村组党员干部会议,统一思想认识
要过细工作到户,挨门逐户进行宣传,做农户的思想工作;镇组织宣传车在全镇巡回宣传,同时利用镇有线电视和各村广播进行宣传发动,向群众宣传有关政策及集中居住的好处,在全镇形成强烈的舆论氛围,提高群众参与的积极性
2、强化干部责任
本次工作村支部书记为本次工作的责任人,镇三套班子成员任指导员,其他机关干部进行分组,配合和指导各村做好宣传发动以及农户搬迁等方面的工作
3、做好服务工作
在搬迁工作期间,广大镇村干部要树立服务观念,积极为群众提供服务,积极帮助和协调他们租赁房屋,要帮助群众解决搬迁和新建中遇到的困难和矛盾问题,保证他们拆得好,建得快,促进工作善始善终
4、发挥示范作用
此次涉及镇村干部、教师、 医务工作者、电力工作者、党员及群众代表家庭需要搬迁的,要发挥模范作用,积极带头, 为群众树样板, 引导和带领群众拆旧建新,节约
