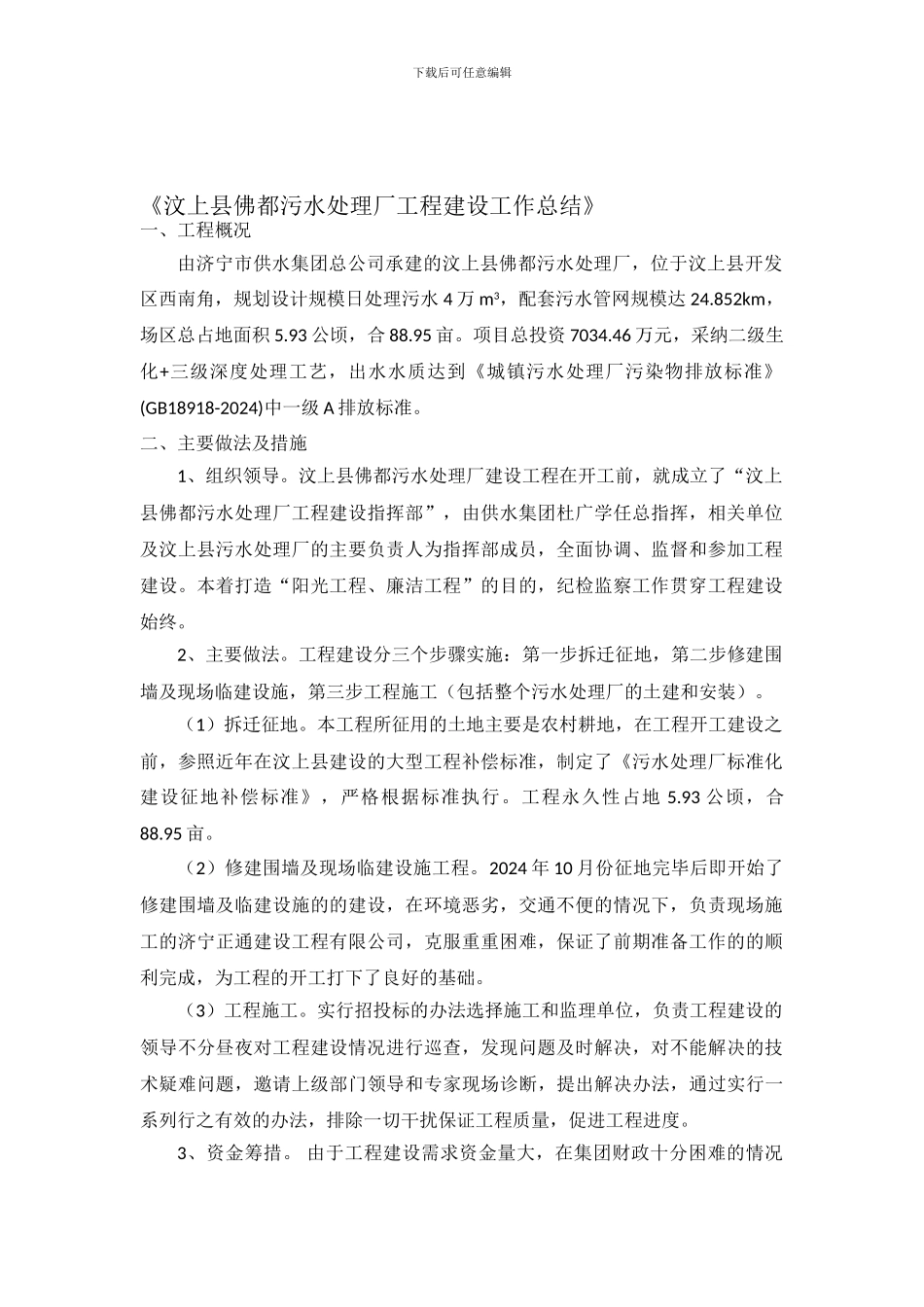

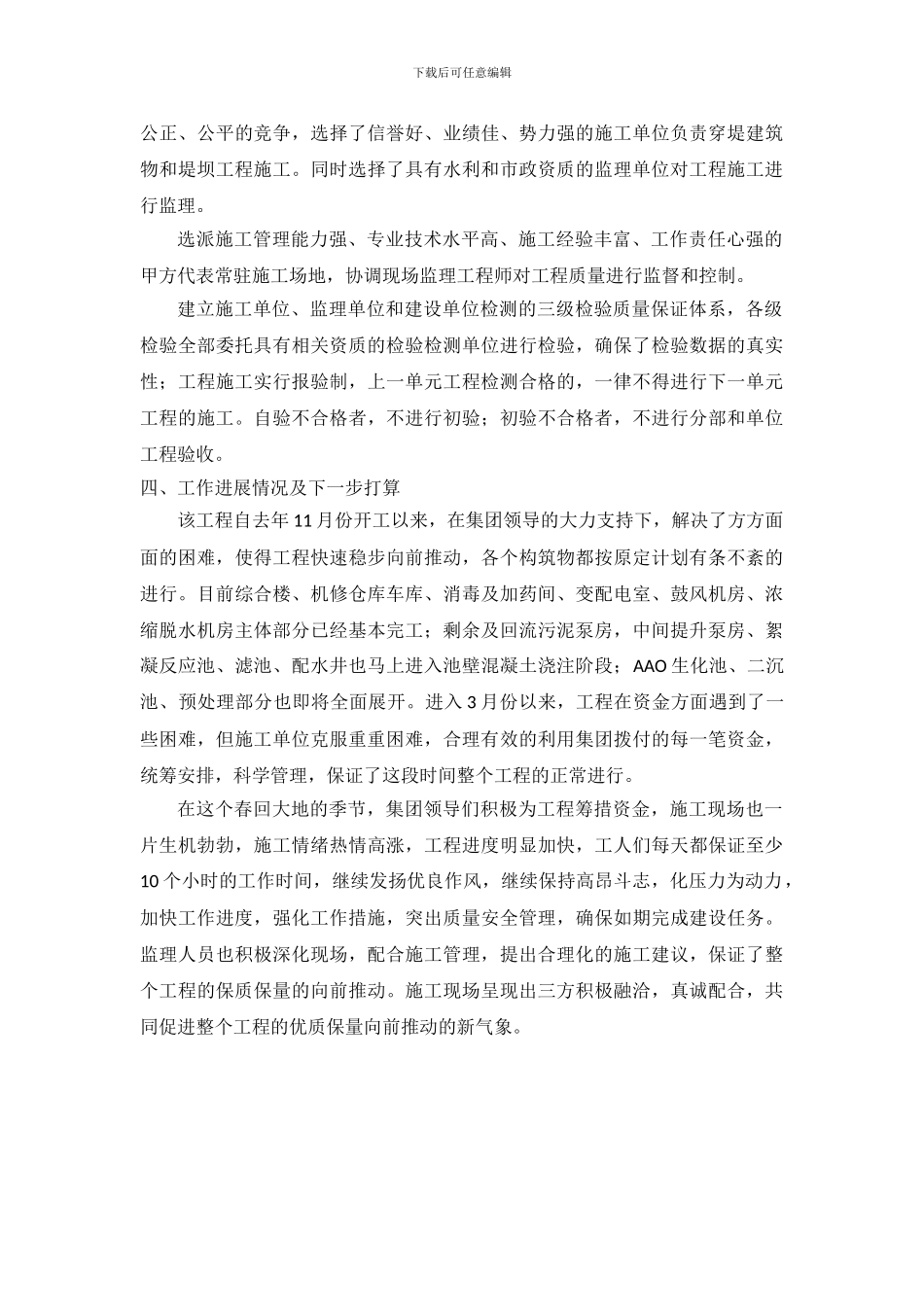

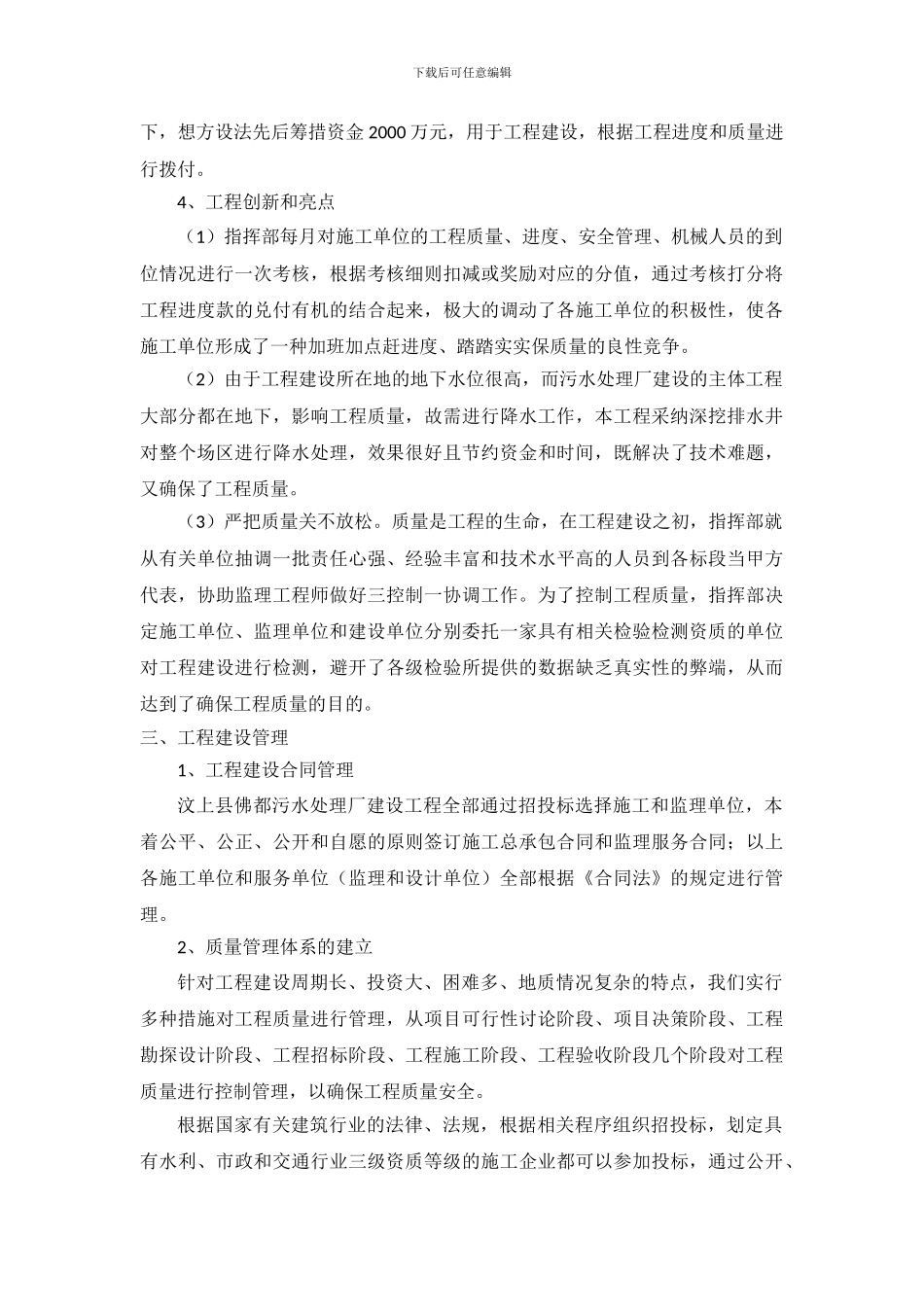

下载后可任意编辑《汶上县佛都污水处理厂工程建设工作总结》一、工程概况由济宁市供水集团总公司承建的汶上县佛都污水处理厂,位于汶上县开发区西南角,规划设计规模日处理污水 4 万 m3,配套污水管网规模达 24.852km,场区总占地面积 5.93 公顷,合 88.95 亩。项目总投资 7034.46 万元,采纳二级生化+三级深度处理工艺,出水水质达到《城镇污水处理厂污染物排放标准》(GB18918-2024)中一级 A 排放标准。二、主要做法及措施1、组织领导。汶上县佛都污水处理厂建设工程在开工前,就成立了“汶上县佛都污水处理厂工程建设指挥部”,由供水集团杜广学任总指挥,相关单位及汶上县污水处理厂的主要负责人为指挥部成员,全面协调、监督和参加工程建设。本着打造“阳光工程、廉洁工程”的目的,纪检监察工作贯穿工程建设始终。2、主要做法。工程建设分三个步骤实施:第一步拆迁征地,第二步修建围墙及现场临建设施,第三步工程施工(包括整个污水处理厂的土建和安装)。(1)拆迁征地。本工程所征用的土地主要是农村耕地,在工程开工建设之前,参照近年在汶上县建设的大型工程补偿标准,制定了《污水处理厂标准化建设征地补偿标准》,严格根据标准执行。工程永久性占地 5.93 公顷,合88.95 亩。(2)修建围墙及现场临建设施工程。2024 年 10 月份征地完毕后即开始了修建围墙及临建设施的的建设,在环境恶劣,交通不便的情况下,负责现场施工的济宁正通建设工程有限公司,克服重重困难,保证了前期准备工作的的顺利完成,为工程的开工打下了良好的基础。(3)工程施工。实行招投标的办法选择施工和监理单位,负责工程建设的领导不分昼夜对工程建设情况进行巡查,发现问题及时解决,对不能解决的技术疑难问题,邀请上级部门领导和专家现场诊断,提出解决办法,通过实行一系列行之有效的办法,排除一切干扰保证工程质量,促进工程进度。3、资金筹措。 由于工程建设需求资金量大,在集团财政十分困难的情况下载后可任意编辑下,想方设法先后筹措资金 2000 万元,用于工程建设,根据工程进度和质量进行拨付。4、工程创新和亮点(1)指挥部每月对施工单位的工程质量、进度、安全管理、机械人员的到位情况进行一次考核,根据考核细则扣减或奖励对应的分值,通过考核打分将工程进度款的兑付有机的结合起来,极大的调动了各施工单位的积极性,使各施工单位形成了一种加班加点赶进度、踏踏实实保质量的良性竞争。(2)由于工程建设所在地的地下...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

6.19佛都污水长工作总结

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
