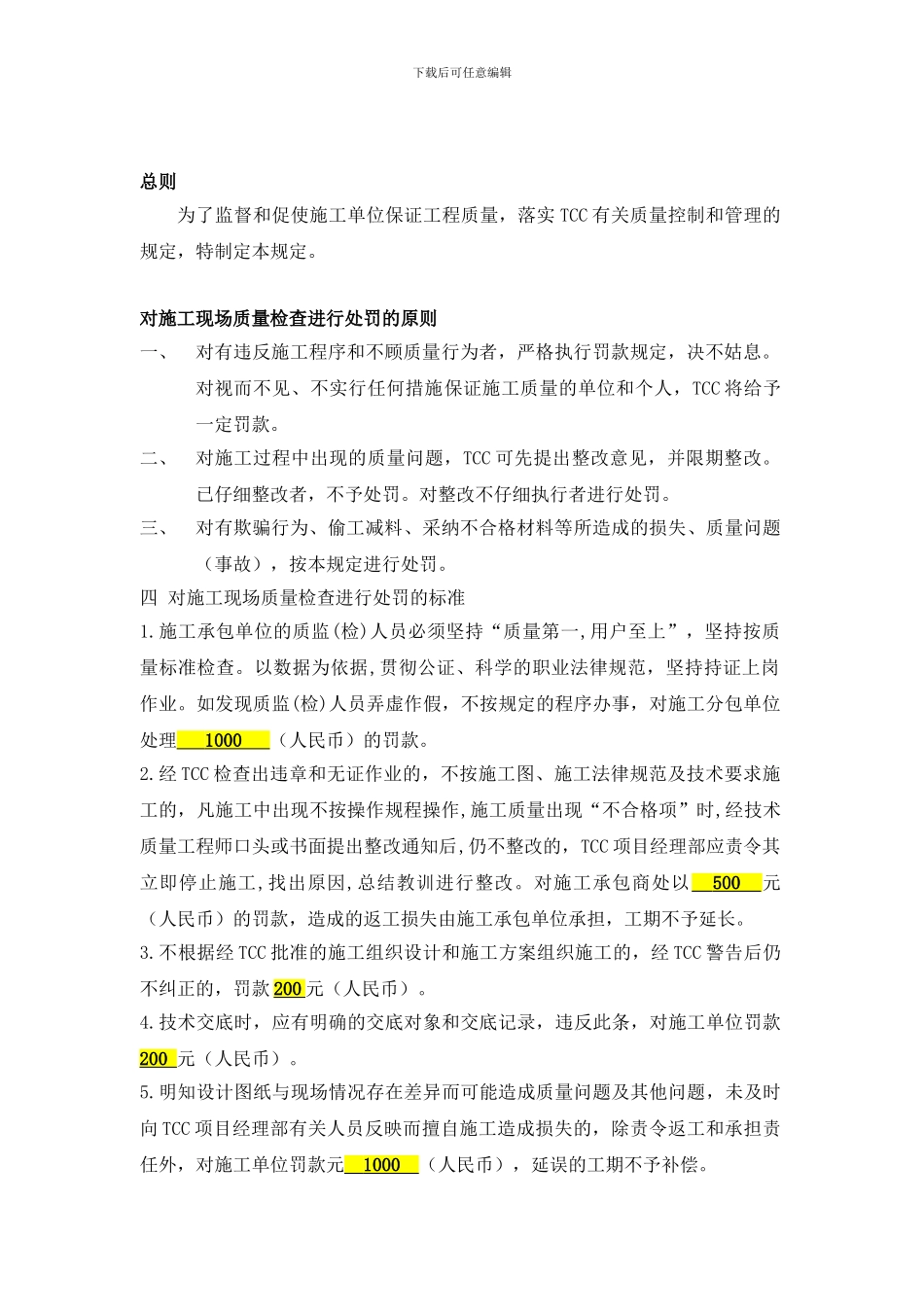

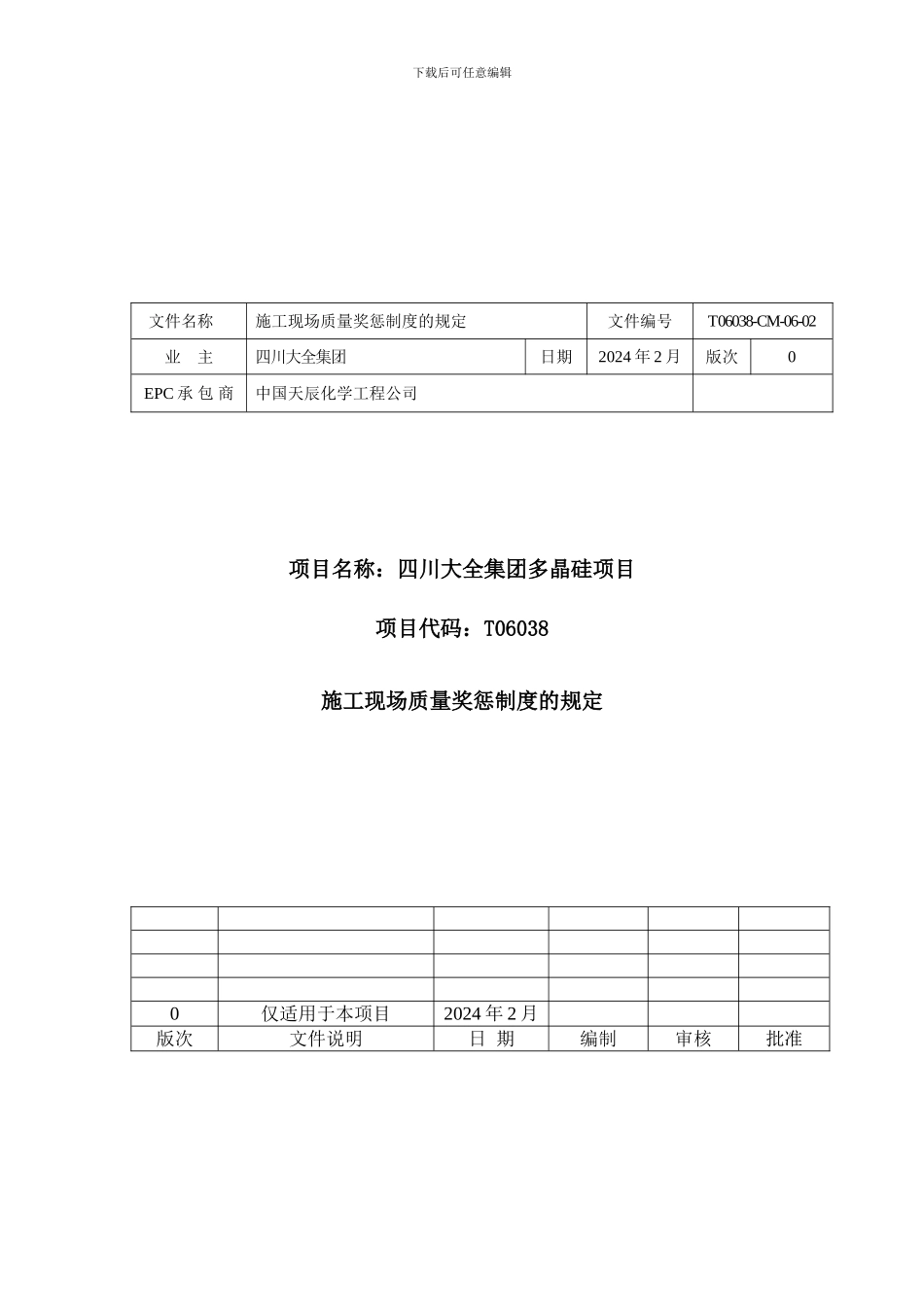

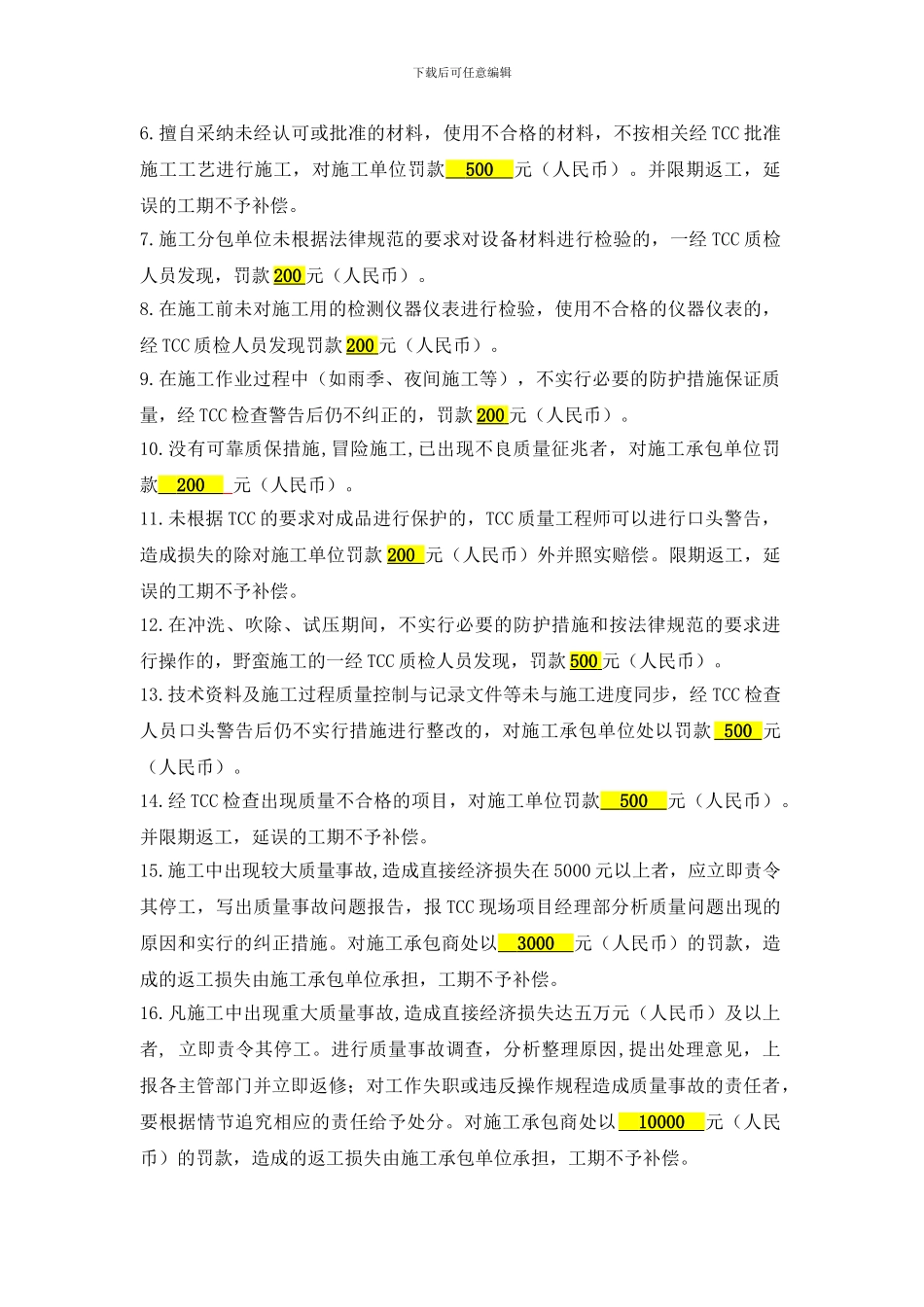

下载后可任意编辑项目名称:四川大全集团多晶硅项目项目代码:T06038施工现场质量奖惩制度的规定0仅适用于本项目2024 年 2 月版次文件说明日 期编制审核批准文件名称施工现场质量奖惩制度的规定文件编号T06038-CM-06-02业 主四川大全集团日期2024 年 2 月版次0EPC 承 包 商中国天辰化学工程公司下载后可任意编辑总则为了监督和促使施工单位保证工程质量,落实 TCC 有关质量控制和管理的规定,特制定本规定。对施工现场质量检查进行处罚的原则一、对有违反施工程序和不顾质量行为者,严格执行罚款规定,决不姑息。对视而不见、不实行任何措施保证施工质量的单位和个人,TCC 将给予一定罚款。二、对施工过程中出现的质量问题,TCC 可先提出整改意见,并限期整改。已仔细整改者,不予处罚。对整改不仔细执行者进行处罚。三、对有欺骗行为、偷工减料、采纳不合格材料等所造成的损失、质量问题(事故),按本规定进行处罚。四 对施工现场质量检查进行处罚的标准1.施工承包单位的质监(检)人员必须坚持“质量第一,用户至上”,坚持按质量标准检查。以数据为依据,贯彻公证、科学的职业法律规范,坚持持证上岗作业。如发现质监(检)人员弄虚作假,不按规定的程序办事,对施工分包单位处理 1000 (人民币)的罚款。2.经 TCC 检查出违章和无证作业的,不按施工图、施工法律规范及技术要求施工的,凡施工中出现不按操作规程操作,施工质量出现“不合格项”时,经技术质量工程师口头或书面提出整改通知后,仍不整改的,TCC 项目经理部应责令其立即停止施工,找出原因,总结教训进行整改。对施工承包商处以 500 元(人民币)的罚款,造成的返工损失由施工承包单位承担,工期不予延长。3.不根据经 TCC 批准的施工组织设计和施工方案组织施工的,经 TCC 警告后仍不纠正的,罚款 200 元(人民币)。4.技术交底时,应有明确的交底对象和交底记录,违反此条,对施工单位罚款 200 元(人民币)。5.明知设计图纸与现场情况存在差异而可能造成质量问题及其他问题,未及时向 TCC 项目经理部有关人员反映而擅自施工造成损失的,除责令返工和承担责任外,对施工单位罚款元 1000 (人民币),延误的工期不予补偿。下载后可任意编辑6.擅自采纳未经认可或批准的材料,使用不合格的材料,不按相关经 TCC 批准施工工艺进行施工,对施工单位罚款 500 元(人民币)。并限期返工,延误的工期不予补偿。7.施工分包单位未根据法律规范的要求对设备材...
