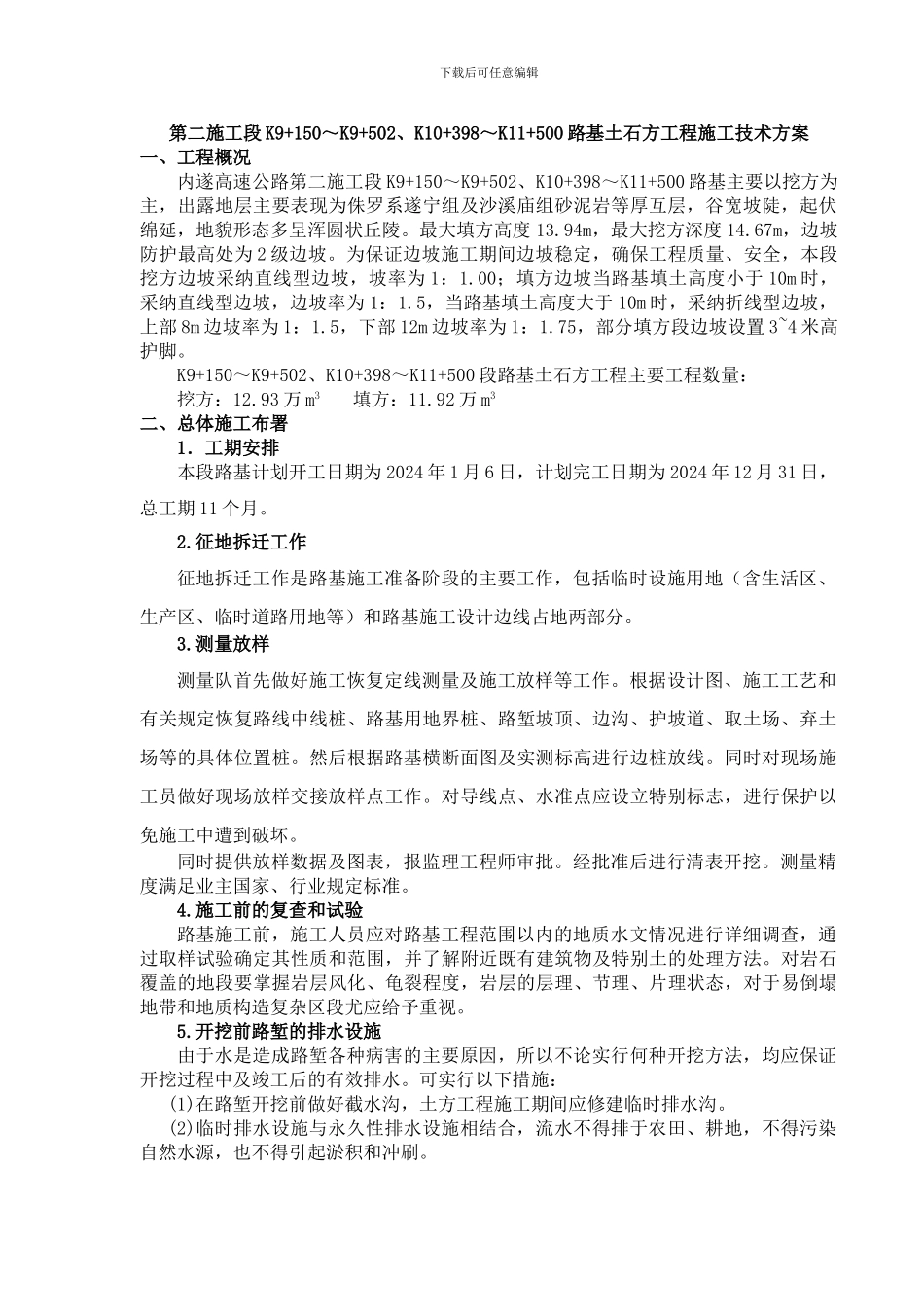

下载后可任意编辑第二施工段 K9+150~K9+502、K10+398~K11+500 路基土石方工程施工技术方案一、工程概况内遂高速公路第二施工段 K9+150~K9+502、K10+398~K11+500 路基主要以挖方为主,出露地层主要表现为侏罗系遂宁组及沙溪庙组砂泥岩等厚互层,谷宽坡陡,起伏绵延,地貌形态多呈浑圆状丘陵
最大填方高度 13
94m,最大挖方深度 14
67m,边坡防护最高处为 2 级边坡
为保证边坡施工期间边坡稳定,确保工程质量、安全,本段挖方边坡采纳直线型边坡,坡率为 1:1
00;填方边坡当路基填土高度小于 10m 时,采纳直线型边坡,边坡率为 1:1
5,当路基填土高度大于 10m 时,采纳折线型边坡,上部 8m 边坡率为 1:1
5,下部 12m 边坡率为 1:1
75,部分填方段边坡设置 3~4 米高护脚
K9+150~K9+502、K10+398~K11+500 段路基土石方工程主要工程数量:挖方:12
93 万 m3 填方:11
92 万 m3二、总体施工布署1.工期安排本段路基计划开工日期为 2024 年 1 月 6 日,计划完工日期为 2024 年 12 月 31 日,总工期 11 个月
征地拆迁工作 征地拆迁工作是路基施工准备阶段的主要工作,包括临时设施用地(含生活区、 生产区、临时道路用地等)和路基施工设计边线占地两部分
测量放样 测量队首先做好施工恢复定线测量及施工放样等工作
根据设计图、施工工艺和有关规定恢复路线中线桩、路基用地界桩、路堑坡顶、边沟、护坡道、取土场、弃土场等的具体位置桩
然后根据路基横断面图及实测标高进行边桩放线
同时对现场施工员做好现场放样交接放样点工作
对导线点、水准点应设立特别标志,进行保护以免施工中遭到破坏
同时提供放样数据及图表,报监理工程师审批
经批准后进行清表开挖
测量精度满足业主国家
