下载后可任意编辑桥梁盖梁施工方案一、施工准备1、技术准备工作熟悉设计文件和施工图纸,对施工图纸进行预审和图纸会审,掌握施工图要求,按图顺利地进行施工
召开施工配合会及设计交底会
测量人员做接桩工作,技术、试验及其他管理人员及时到位完成各项准备工作,根据计划安排提出工程用料计划,施工机具计划,明确各类物资进场时间,做好材料试验、报验及厂家资质审查,通过后及时进行加工订货工作
2、工程测量测量人员应仔细学习复核图纸,掌握有关数据并做好内业工作
施工完成后应配合有关部门进行竣工测量和验收工作

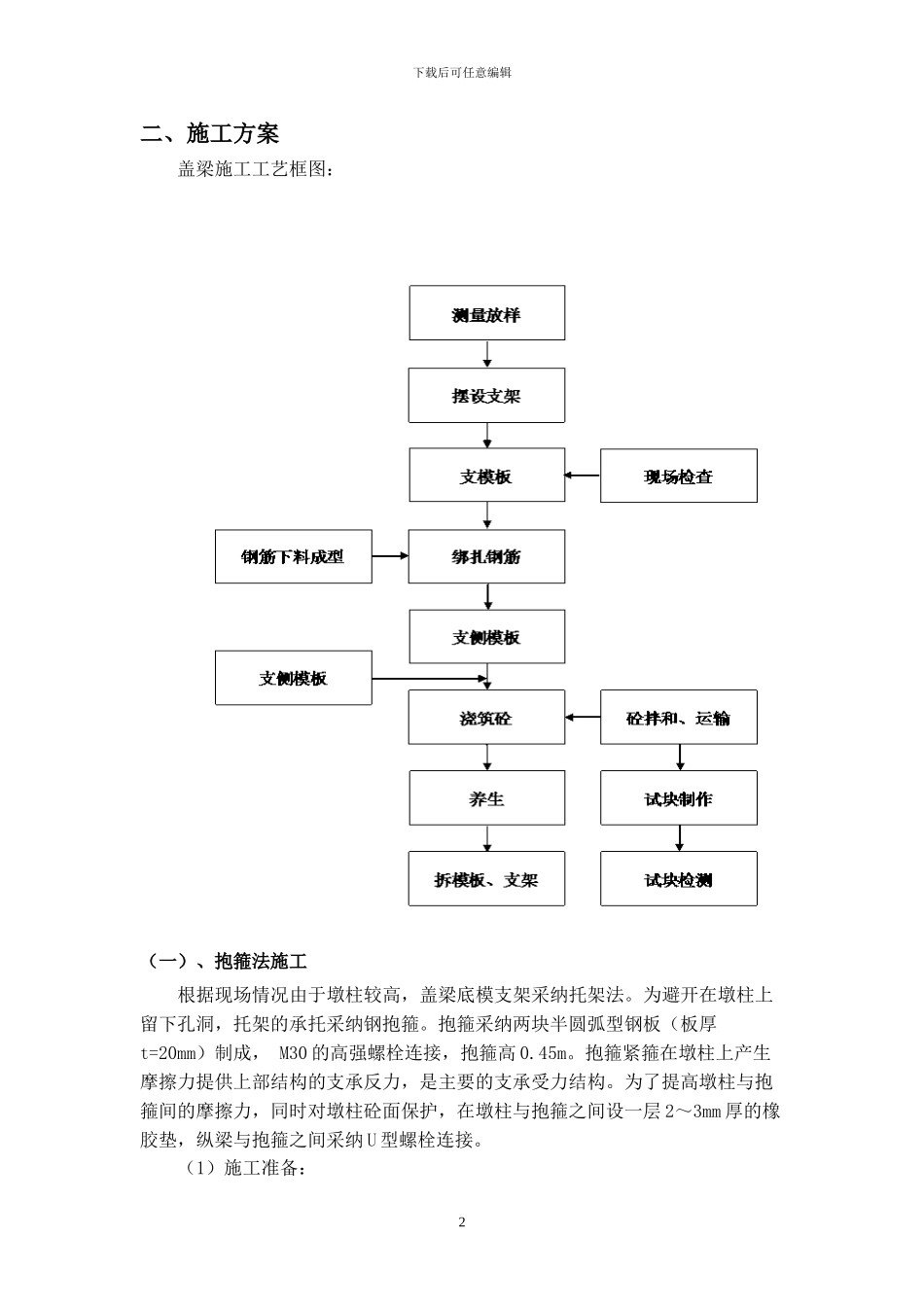

3、施工机械及人员配备情况主要机械设备机械台(辆)数人员(工种)人数ZL-50 装载机1钢筋工625T 汽车吊2模板工6电焊机2混凝土工8钢筋弯曲机1电工1拌合站(套)1技术员3砼运输灌车4试验员2切割机1插入式振捣器3模板(套)2发电机(100KW)1全站仪11下载后可任意编辑二、施工方案盖梁施工工艺框图:(一)、抱箍法施工根据现场情况由于墩柱较高,盖梁底模支架采纳托架法
为避开在墩柱上留下孔洞,托架的承托采纳钢抱箍
抱箍采纳两块半圆弧型钢板(板厚t=20mm)制成, M30 的高强螺栓连接,抱箍高 0
抱箍紧箍在墩柱上产生摩擦力提供上部结构的支承反力,是主要的支承受力结构
为了提高墩柱与抱箍间的摩擦力,同时对墩柱砼面保护,在墩柱与抱箍之间设一层 2~3mm 厚的橡胶垫,纵梁与抱箍之间采纳 U 型螺栓连接

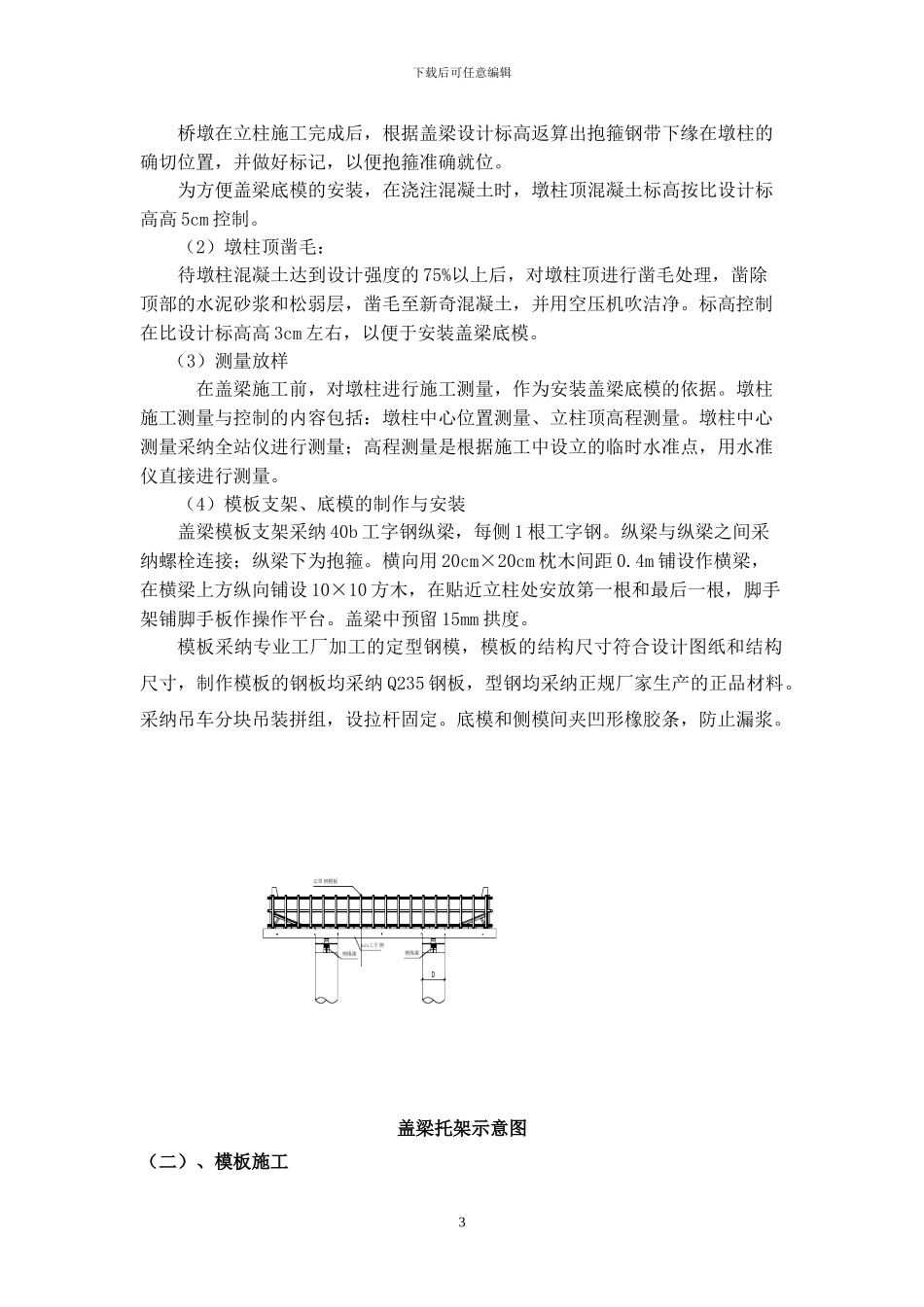

(1)施工准备:2下载后可任意编辑桥墩在立柱施工完成后,根据盖梁设计标高返算出抱箍钢带下缘在墩柱的确切位置,并做好标记,以便抱箍准确就位
为方便盖梁底模的安装,在浇注混凝土时,墩柱顶混凝土标高按比设计标高高 5cm 控制
(2)墩柱顶凿毛:待墩柱混凝土达到设计强度的 75%以上后,对墩柱顶进行凿毛处理,凿除顶部的水泥砂浆和松弱层,凿毛至新奇混凝土,并用空压机吹洁净
标高控制在比设
