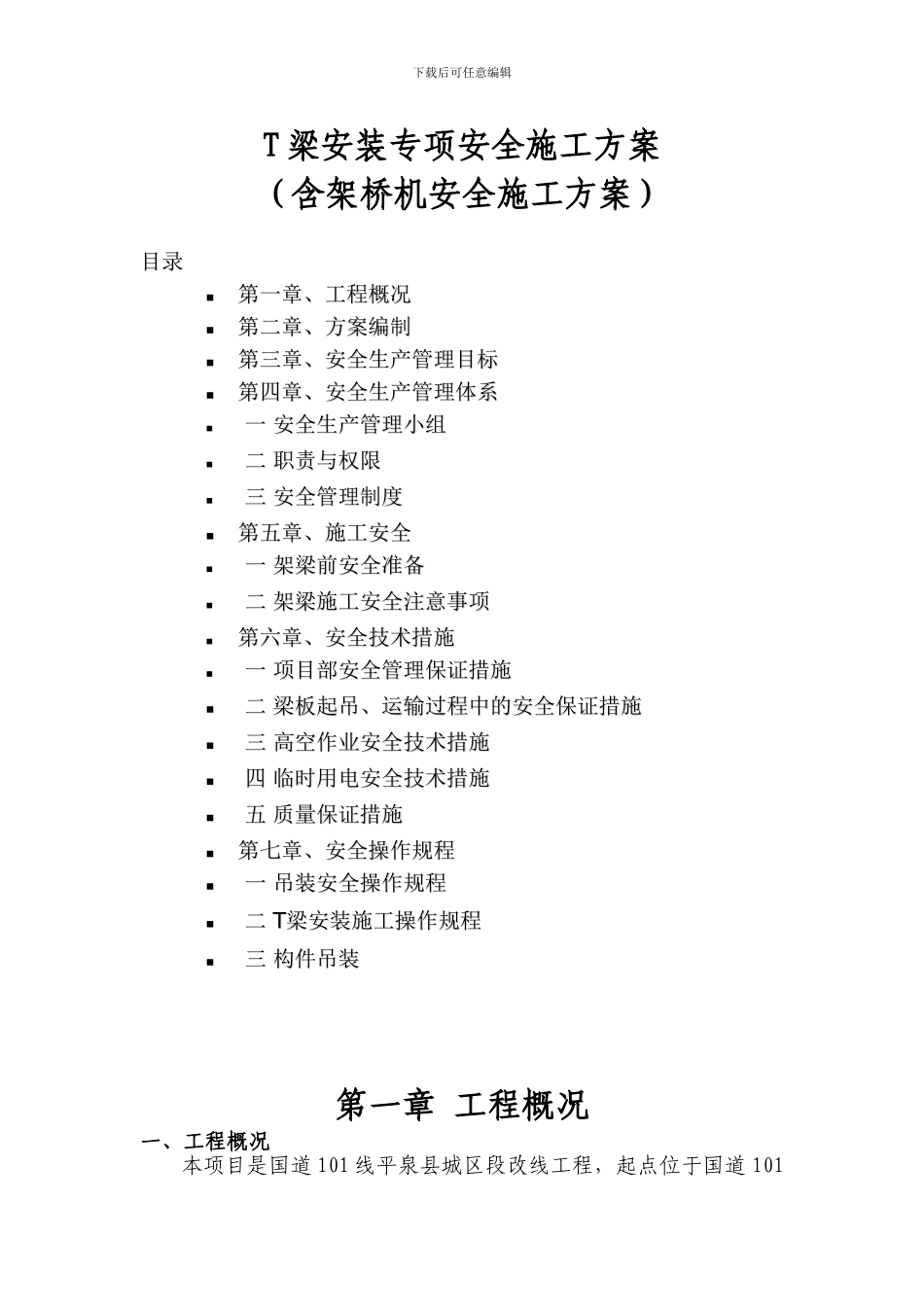

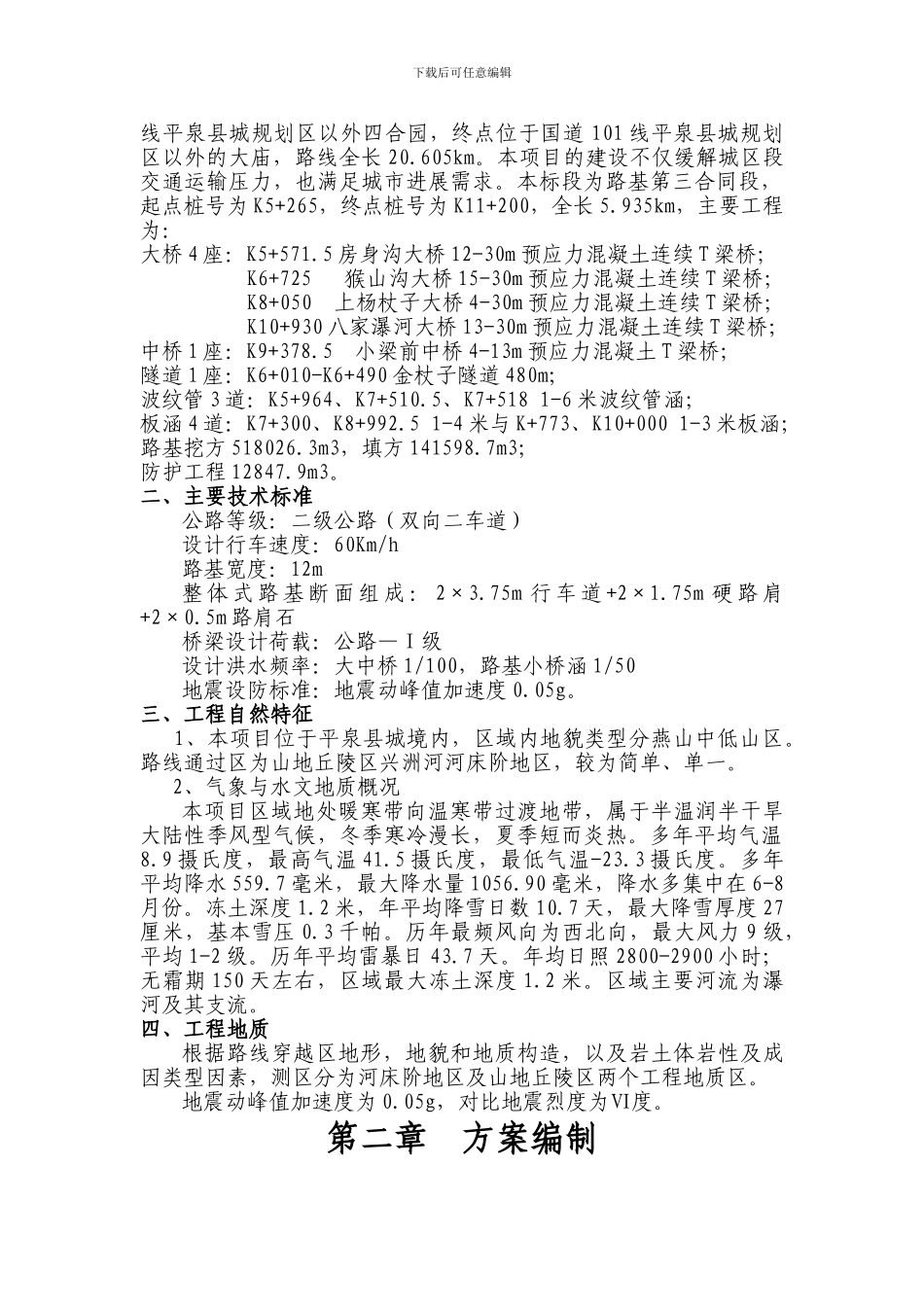

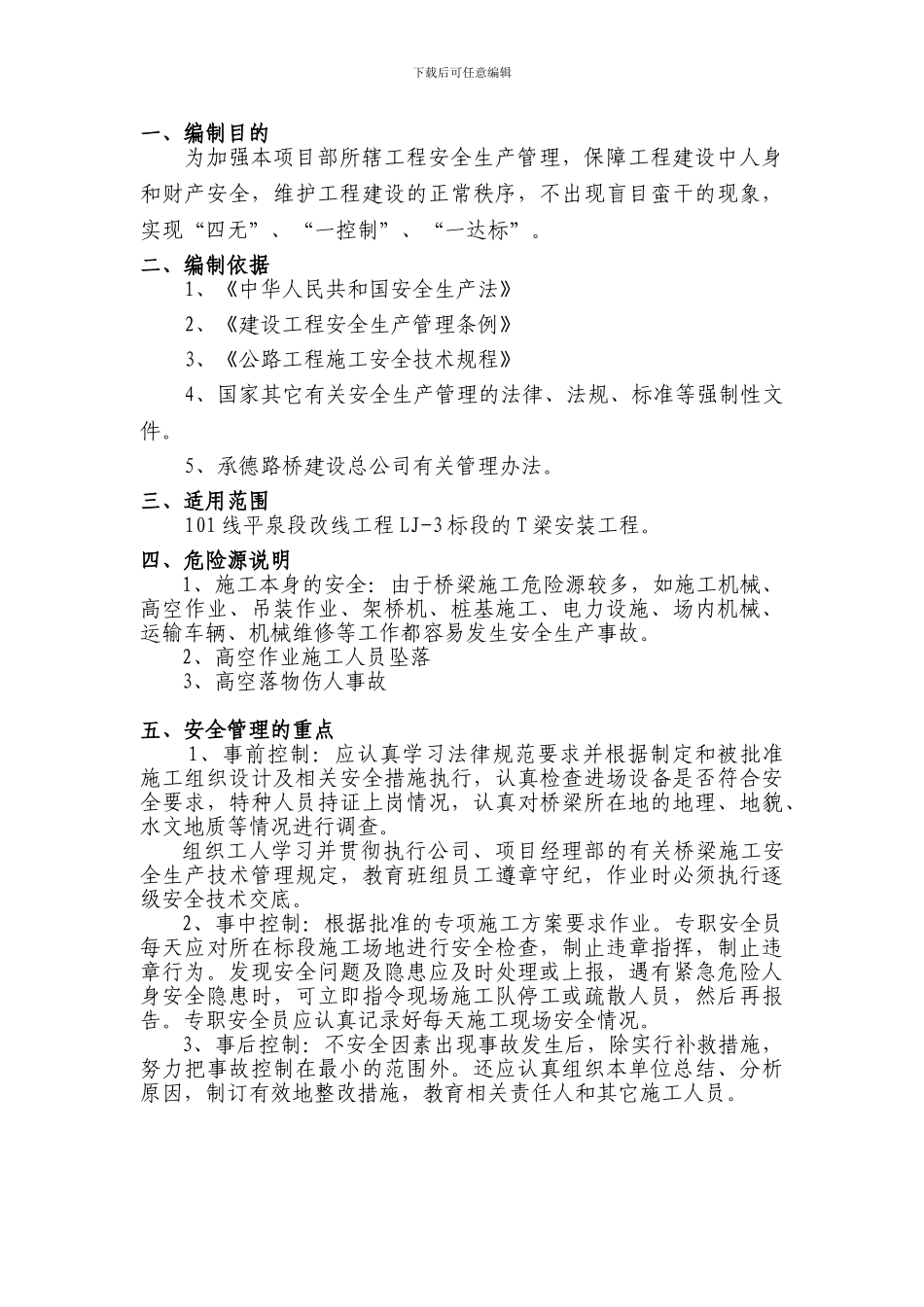

下载后可任意编辑T 梁安装专项安全施工方案(含架桥机安全施工方案)目录目录第一章第一章、工程概况、工程概况第二章第二章、、方案编制方案编制第三章第三章、、安全生产管理目标安全生产管理目标第四章第四章、、安全生产管理体系安全生产管理体系 一一 安全生产管理小组安全生产管理小组 二二 职责与权限职责与权限 三三 安全管理制度安全管理制度第五章第五章、、施工安全施工安全 一一 架梁前安全准备架梁前安全准备 二二 架梁施工安全注意事项架梁施工安全注意事项第六章、安全技术措施第六章、安全技术措施 一一 项目部安全管理保证措施项目部安全管理保证措施 二二 梁板起吊、运输过程中的安全保证措施梁板起吊、运输过程中的安全保证措施 三三 高空作业安全技术措施高空作业安全技术措施 四四 临时用电安全技术措施临时用电安全技术措施 五五 质量保证措施质量保证措施第七章、安全操作规程第七章、安全操作规程 一一 吊装安全操作规程吊装安全操作规程 二二 TT梁安装施工操作规程梁安装施工操作规程 三三 构件吊装构件吊装第一章 工程概况一、工程概况本项目是国道 101 线平泉县城区段改线工程,起点位于国道 101下载后可任意编辑线平泉县城规划区以外四合园,终点位于国道 101 线平泉县城规划区以外的大庙,路线全长 20.605km。本项目的建设不仅缓解城区段交通运输压力,也满足城市进展需求。本标段为路基第三合同段,起点桩号为 K5+265,终点桩号为 K11+200,全长 5.935km,主要工程为:大桥 4 座:K5+571.5 房身沟大桥 12-30m 预应力混凝土连续 T 梁桥; K6+725 猴山沟大桥 15-30m 预应力混凝土连续 T 梁桥; K8+050 上杨杖子大桥 4-30m 预应力混凝土连续 T 梁桥; K10+930 八家瀑河大桥 13-30m 预应力混凝土连续 T 梁桥;中桥 1 座:K9+378.5 小梁前中桥 4-13m 预应力混凝土 T 梁桥;隧道 1 座:K6+010-K6+490 金杖子隧道 480m;波纹管 3 道:K5+964、K7+510.5、K7+518 1-6 米波纹管涵;板涵 4 道:K7+300、K8+992.5 1-4 米与 K+773、K10+000 1-3 米板涵;路基挖方 518026.3m3,填方 141598.7m3;防护工程 12847.9m3。二、主要技术标准公路等级:二级公路(双向二车道)设计行车速度:60Km/h路基宽度:12m整 体 式 路 基 断 面 组 成 : 2×3...
