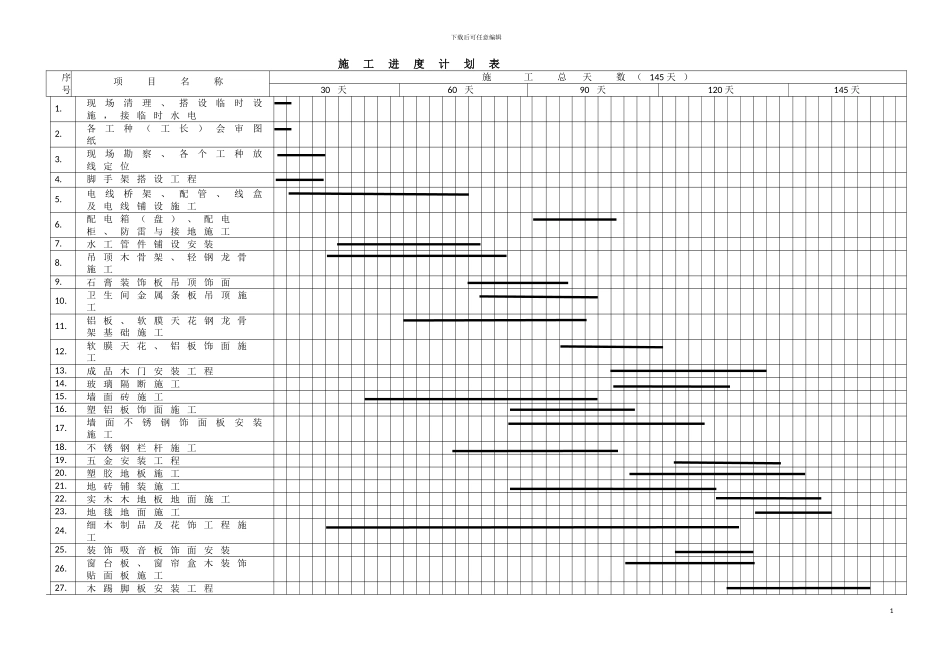

下载后可任意编辑 施 工 进 度 计 划 表 序号项 目 名 称施 工 总 天 数 ( 145 天 )30 天60 天90 天120 天145 天1.现场清理、搭设临时设施 , 接 临 时 水 电2.各工种(工长)会审图纸3.现场勘察、各个工种放线 定 位4.脚 手 架 搭 设 工 程5.电线桥架、配管、线盒及 电 线 铺 设 施 工6.配 电 箱 ( 盘 ) 、 配 电柜 、 防 雷 与 接 地 施 工7.水 工 管 件 铺 设 安 装 8.吊 顶 木 骨 架 、 轻 钢 龙 骨施 工 9.石 膏 装 饰 板 吊 顶 饰 面 10.卫 生 间 金 属 条 板 吊 顶 施工 11.铝 板 、 软 膜 天 花 钢 龙 骨架 基 础 施 工 12.软 膜 天 花 、 铝 板 饰 面 施工 13.成 品 木 门 安 装 工 程14.玻 璃 隔 断 施 工 15.墙 面 砖 施 工 16.塑 铝 板 饰 面 施 工 17.墙面不锈钢饰面板安装施 工 18.不 锈 钢 栏 杆 施 工 19.五 金 安 装 工 程20.塑 胶 地 板 施 工 21.地 砖 铺 装 施 工 22.实 木 木 地 板 地 面 施 工 23.地 毯 地 面 施 工 24.细 木 制 品 及 花 饰 工 程 施工25.装 饰 吸 音 板 饰 面 安 装26.窗 台 板 、 窗 帘 盒 木 装 饰贴 面 板 施 工27.木 踢 脚 板 安 装 工 程 1下载后可任意编辑28.壁 纸 施 工 29.乳 胶 漆 施 工30. 油 漆 施 工31.开 关 、 插 座 、 灯 具 安 装32.卫 生 间 洁 具 安 装33.保 洁 、 清 理 施 工 现 场34.提交竣工报告、交付使用 ( 竣 工 )备 注 : “ ” 表 示 连 续 工 作 时 间 , 本 计 划 表 是 以 每 班 八 小 时 工 作 制 为 基 础 编 制 的 。个人工作业务总结本人于2024年7月进入新疆中正鑫磊地矿技术服务有限公司(前身为“西安中正矿业信息咨询有限公司”),主要从事测量技术工作,至今已有三年。在这宝贵的三年时间里,我边工作、边学习测绘相专业书籍,遇到不懂得问题积极的请教工程师们,在他们耐心的教授和指导下,我的专业知识水平得到了很到的提高,并在实地测量工作中加以运用、总结,不断的提高自己的专业技术水平。同时积极的参加技术培训学习,加速自身知识的不断更新和自身素养的提高。努力使自己成为一名合格的测绘技术人员。在这三年中,在公司各领导及...
