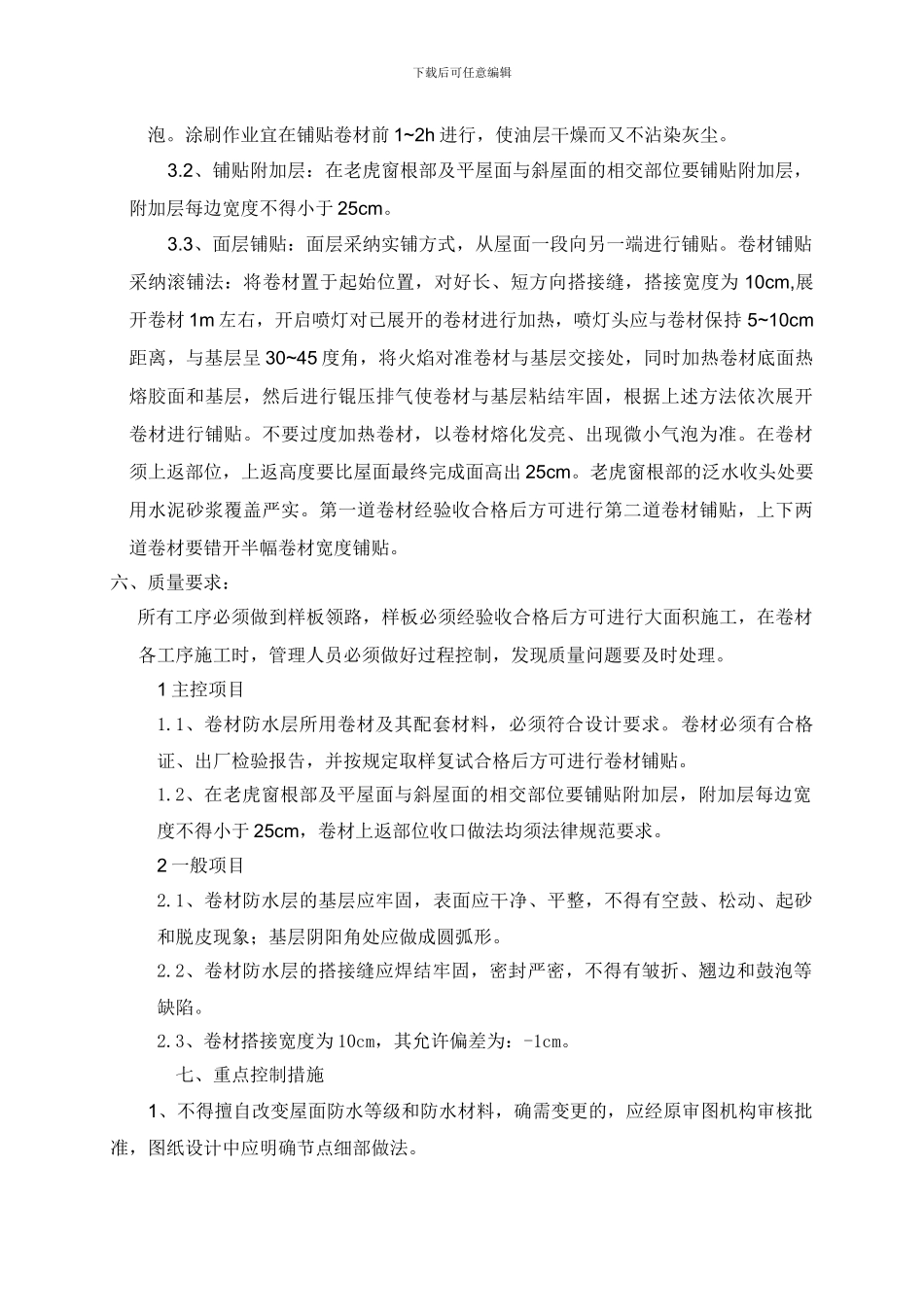

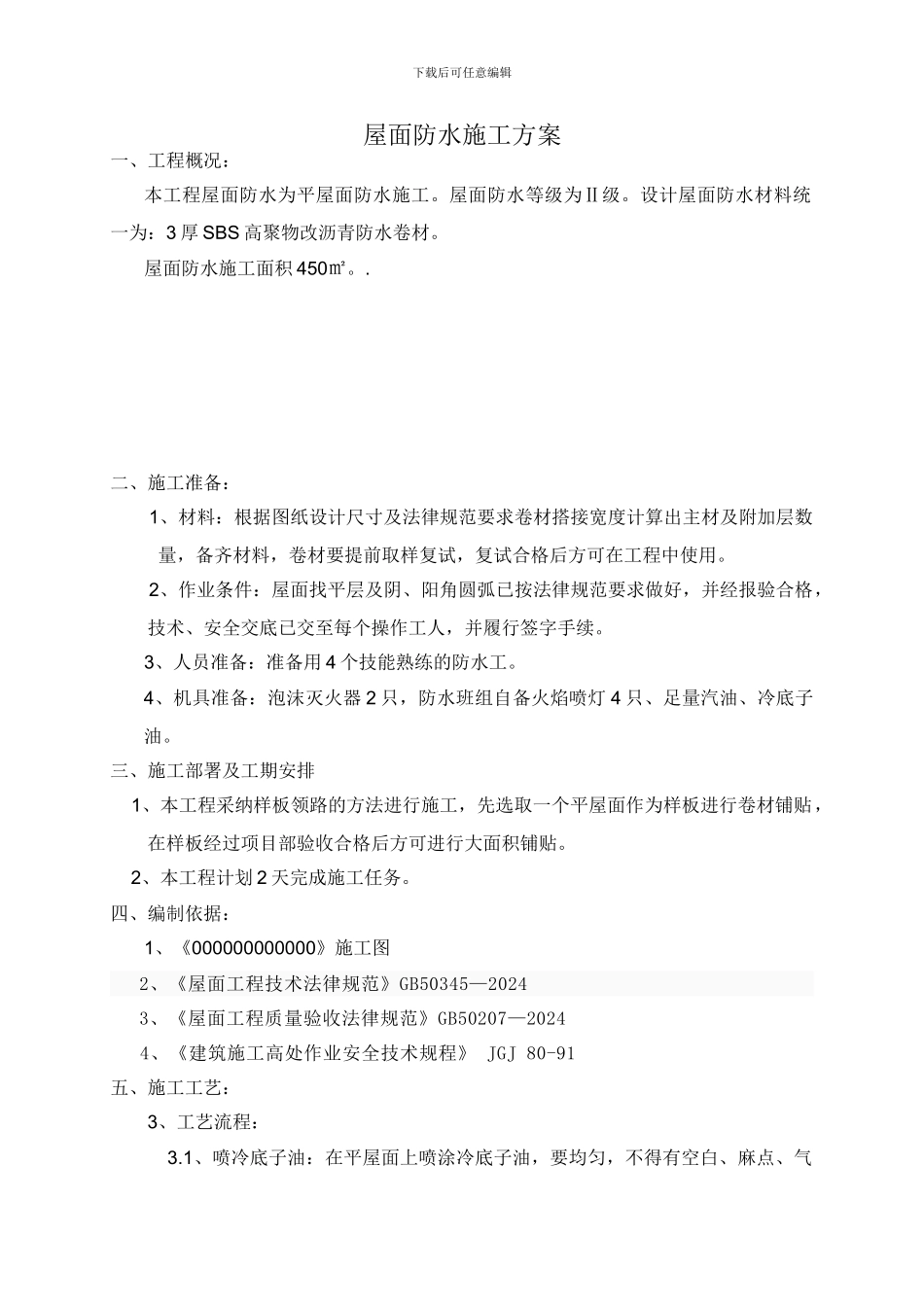

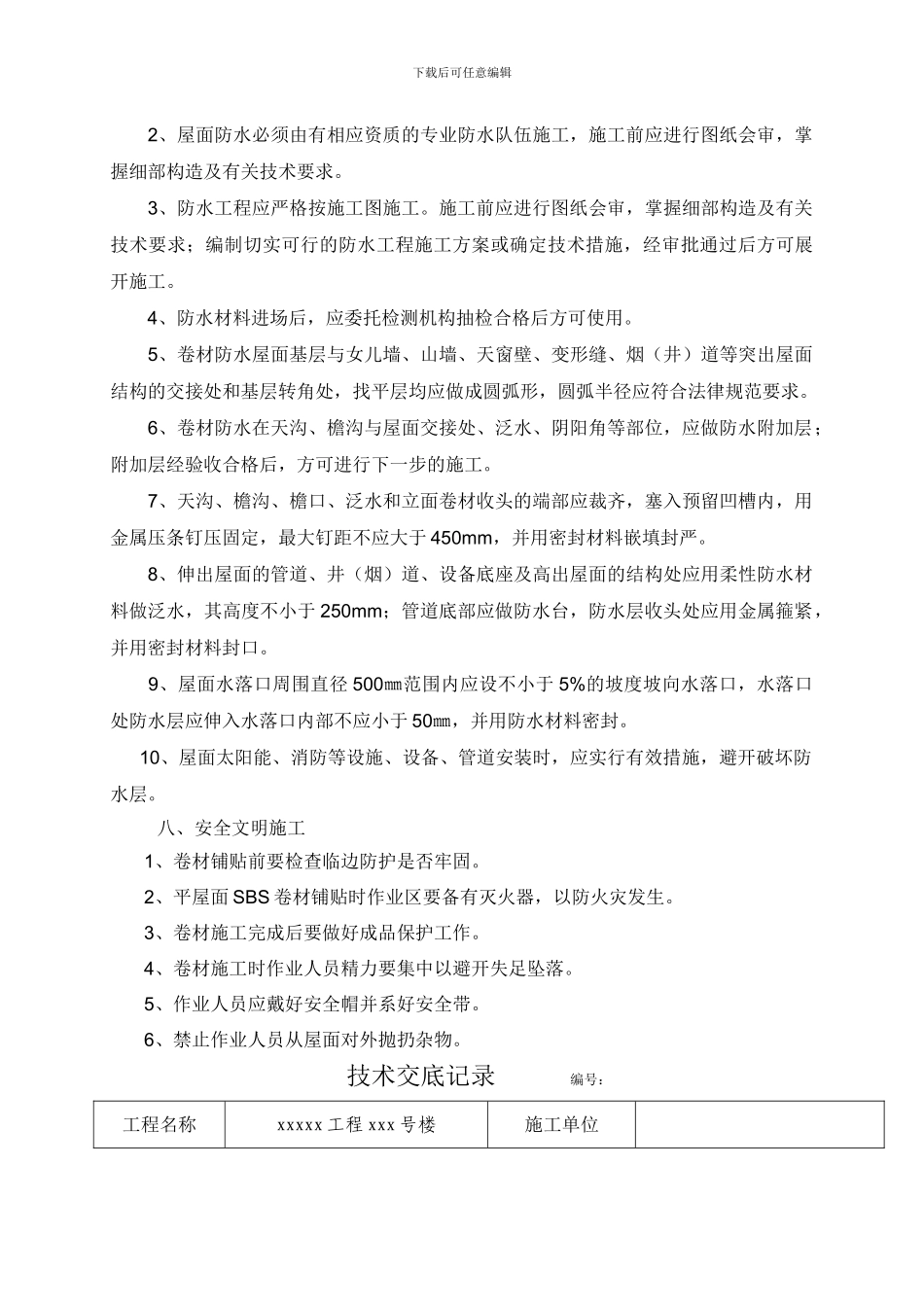

下载后可任意编辑屋面防水施工方案一、工程概况:本工程屋面防水为平屋面防水施工。屋面防水等级为Ⅱ级。设计屋面防水材料统一为:3 厚 SBS 高聚物改沥青防水卷材。屋面防水施工面积 450㎡。. 二、施工准备:1、材料:根据图纸设计尺寸及法律规范要求卷材搭接宽度计算出主材及附加层数量,备齐材料,卷材要提前取样复试,复试合格后方可在工程中使用。2、作业条件:屋面找平层及阴、阳角圆弧已按法律规范要求做好,并经报验合格,技术、安全交底已交至每个操作工人,并履行签字手续。3、人员准备:准备用 4 个技能熟练的防水工。4、机具准备:泡沫灭火器 2 只,防水班组自备火焰喷灯 4 只、足量汽油、冷底子油。三、施工部署及工期安排 1、本工程采纳样板领路的方法进行施工,先选取一个平屋面作为样板进行卷材铺贴,在样板经过项目部验收合格后方可进行大面积铺贴。 2、本工程计划 2 天完成施工任务。四、编制依据:1、《000000000000》施工图 2、《屋面工程技术法律规范》GB50345—2024 3、《屋面工程质量验收法律规范》GB50207—2024 4、《建筑施工高处作业安全技术规程》 JGJ 80-91五、施工工艺:3、工艺流程:3.1、喷冷底子油:在平屋面上喷涂冷底子油,要均匀,不得有空白、麻点、气下载后可任意编辑泡。涂刷作业宜在铺贴卷材前 1~2h 进行,使油层干燥而又不沾染灰尘。3.2、铺贴附加层:在老虎窗根部及平屋面与斜屋面的相交部位要铺贴附加层,附加层每边宽度不得小于 25cm。3.3、面层铺贴:面层采纳实铺方式,从屋面一段向另一端进行铺贴。卷材铺贴采纳滚铺法:将卷材置于起始位置,对好长、短方向搭接缝,搭接宽度为 10cm,展开卷材 1m 左右,开启喷灯对已展开的卷材进行加热,喷灯头应与卷材保持 5~10cm距离,与基层呈 30~45 度角,将火焰对准卷材与基层交接处,同时加热卷材底面热熔胶面和基层,然后进行锟压排气使卷材与基层粘结牢固,根据上述方法依次展开卷材进行铺贴。不要过度加热卷材,以卷材熔化发亮、出现微小气泡为准。在卷材须上返部位,上返高度要比屋面最终完成面高出 25cm。老虎窗根部的泛水收头处要用水泥砂浆覆盖严实。第一道卷材经验收合格后方可进行第二道卷材铺贴,上下两道卷材要错开半幅卷材宽度铺贴。六、质量要求: 所有工序必须做到样板领路,样板必须经验收合格后方可进行大面积施工,在卷材各工序施工时,管理人员必须做好过程控制,发现质量问题要及时处理。1 主控项目1.1、卷...
