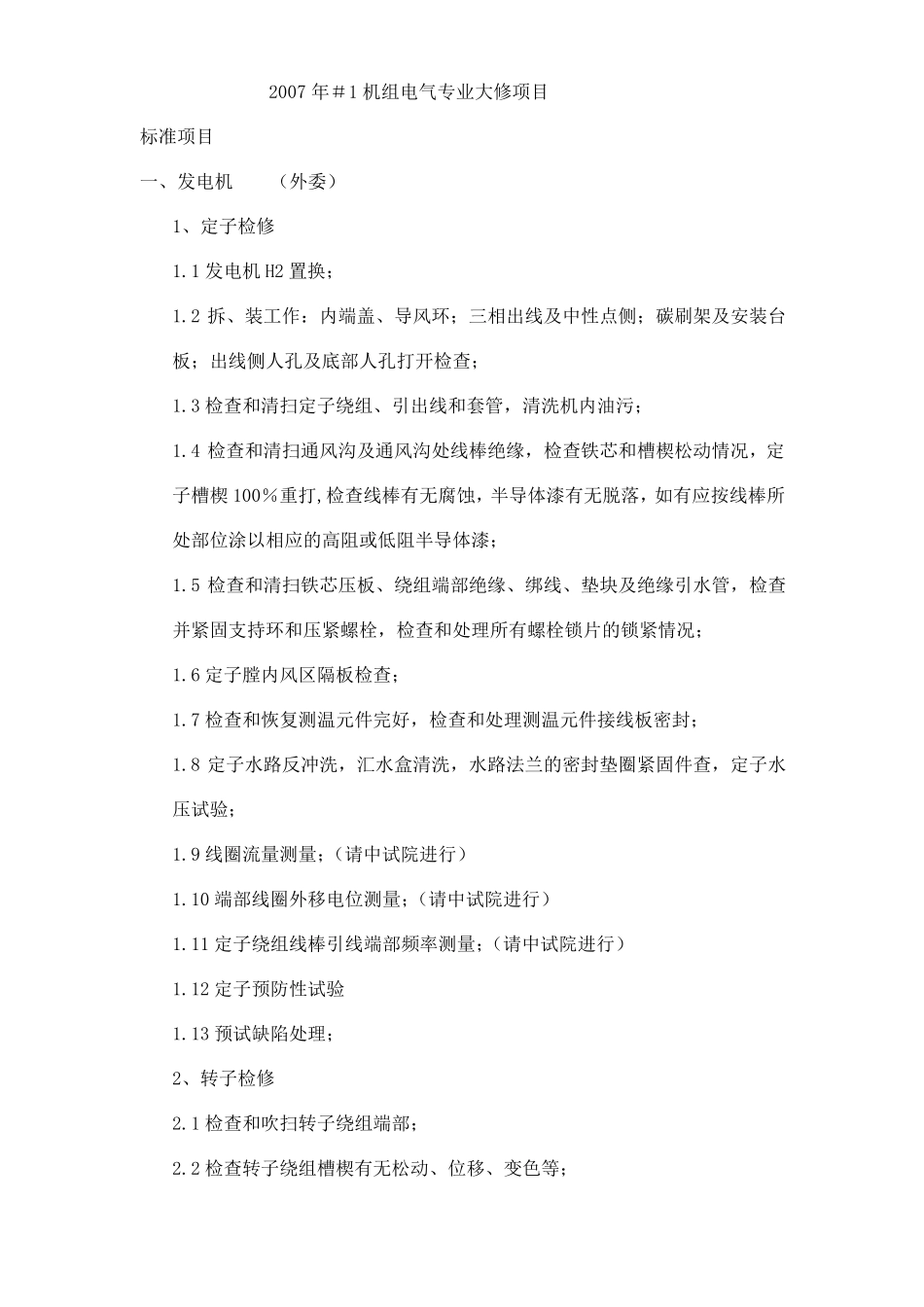

2007 年#1 机组电气专业大修项目 标准项目 一、发电机 (外委) 1、定子检修 1
1 发电机H2 置换; 1
2 拆、装工作:内端盖、导风环;三相出线及中性点侧;碳刷架及安装台板;出线侧人孔及底部人孔打开检查; 1
3 检查和清扫定子绕组、引出线和套管,清洗机内油污; 1
4 检查和清扫通风沟及通风沟处线棒绝缘,检查铁芯和槽楔松动情况,定子槽楔 100%重打,检查线棒有无腐蚀,半导体漆有无脱落,如有应按线棒所处部位涂以相应的高阻或低阻半导体漆; 1
5 检查和清扫铁芯压板、绕组端部绝缘、绑线、垫块及绝缘引水管,检查并紧固支持环和压紧螺栓,检查和处理所有螺栓锁片的锁紧情况; 1
6 定子膛内风区隔板检查; 1
7 检查和恢复测温元件完好,检查和处理测温元件接线板密封; 1
8 定子水路反冲洗,汇水盒清洗,水路法兰的密封垫圈紧固件查,定子水压试验; 1
9 线圈流量测量;(请中试院进行) 1
10 端部线圈外移电位测量;(请中试院进行) 1
11 定子绕组线棒引线端部频率测量;(请中试院进行) 1
12 定子预防性试验 1
13 预试缺陷处理; 2、转 子检修 2
1 检查和吹 扫转 子绕组端部; 2
2 检查转 子绕组槽楔有无松动、位移、变 色 等 ; 2
3 检查和测量转子护环有无位移、变形,检查中心环、风扇、轴颈及平衡块,检查风扇叶片紧力; 2
4 检查转子引出线和滑环引线处氢密封垫圈完好,转子中心孔气密性试验; 2
5 大轴中心孔、护环、风扇叶片探伤;(请中试院进行) 2
6 转子通风试验;(请中试院进行) 2
7 检查及清扫刷架、滑环、引线,调整电刷压力,螺栓紧固,更换碳刷,打磨滑环; 2
8 电气预防性试验; 2
9 预试缺陷处理; 3、冷却系统 3
1 氢冷却器检修 3
1 清洗冷却器铜管内壁及水室,水室内壁除锈防腐; 3
2 更换全部密封垫圈;
