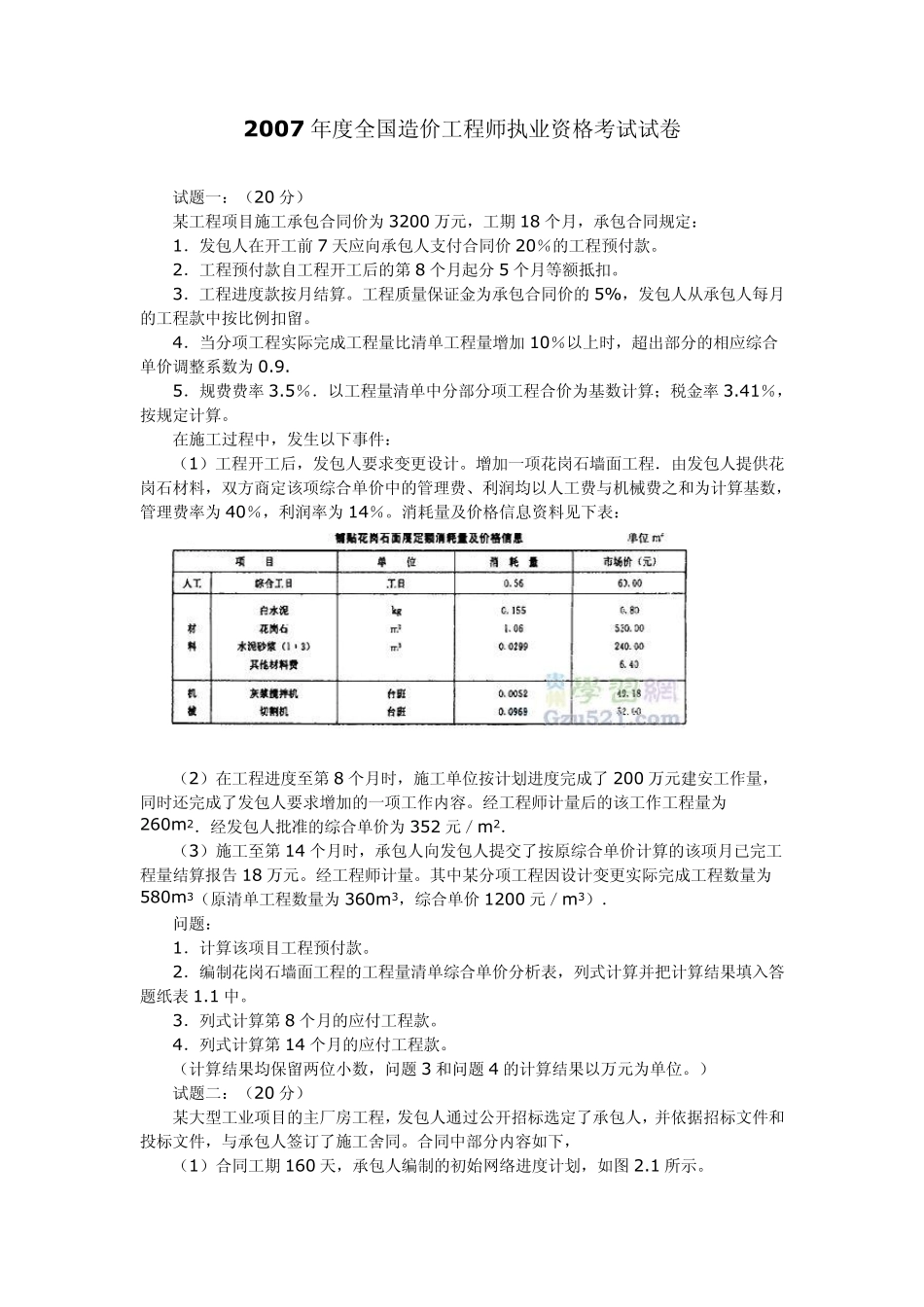

2007 年度全国造价工程师执业资格考试试卷 试题一:(20 分) 某工程项目施工承包合同价为 3200 万元,工期 18 个月,承包合同规定: 1.发包人在开工前 7 天应向承包人支付合同价 20%的工程预付款。 2.工程预付款自工程开工后的第 8 个月起分 5 个月等额抵扣。 3.工程进度款按月结算。工程质量保证金为承包合同价的 5%,发包人从承包人每月的工程款中按比例扣留。 4.当分项工程实际完成工程量比清单工程量增加 10%以上时,超出部分的相应综合单价调整系数为 0.9. 5.规费费率 3.5%.以工程量清单中分部分项工程合价为基数计算;税金率 3.41%,按规定计算。 在施工过程中,发生以下事件: (1)工程开工后,发包人要求变更设计。增加一项花岗石墙面工程.由发包人提供花岗石材料,双方商定该项综合单价中的管理费、利润均以人工费与机械费之和为计算基数,管理费率为 40%,利润率为 14%。消耗量及价格信息资料见下表: (2)在工程进度至第 8 个月时,施工单位按计划进度完成了 200 万元建安工作量,同时还完成了发包人要求增加的一项工作内容。经工程师计量后的该工作工程量为260m 2.经发包人批准的综合单价为 352 元/m 2. (3)施工至第 14 个月时,承包人向发包人提交了按原综合单价计算的该项月已完工程量结算报告 18 万元。经工程师计量。其中某分项工程因设计变更实际完成工程数量为580m 3(原清单工程数量为 360m 3,综合单价 1200 元/m 3). 问题: 1.计算该项目工程预付款。 2.编制花岗石墙面工程的工程量清单综合单价分析表,列式计算并把计算结果填入答题纸表 1.1 中。 3.列式计算第 8 个月的应付工程款。 4.列式计算第 14 个月的应付工程款。 (计算结果均保留两位小数,问题 3 和问题 4 的计算结果以万元为单位。) 试题二:(20 分) 某大型工业项目的主厂房工程,发包人通过公开招标选定了承包人,并依据招标文件和投标文件,与承包人签订了施工舍同。合同中部分内容如下, (1)合同工期 160 天,承包人编制的初始网络进度计划,如图 2.1 所示。 由于施工工艺要求,该计划中C、E、I 三项工作施工需使用同一台运输机械;B、D、H 三项工作施工需使用同一台吊装机械。上述工作由于施工机械的限制只能按顺序施工.不能同时平行进行。 (2)承包人在投标报价中填报的部分相关内容如下; ①完成 A、B、C、D、E、F、G、H、I 九项工作...
