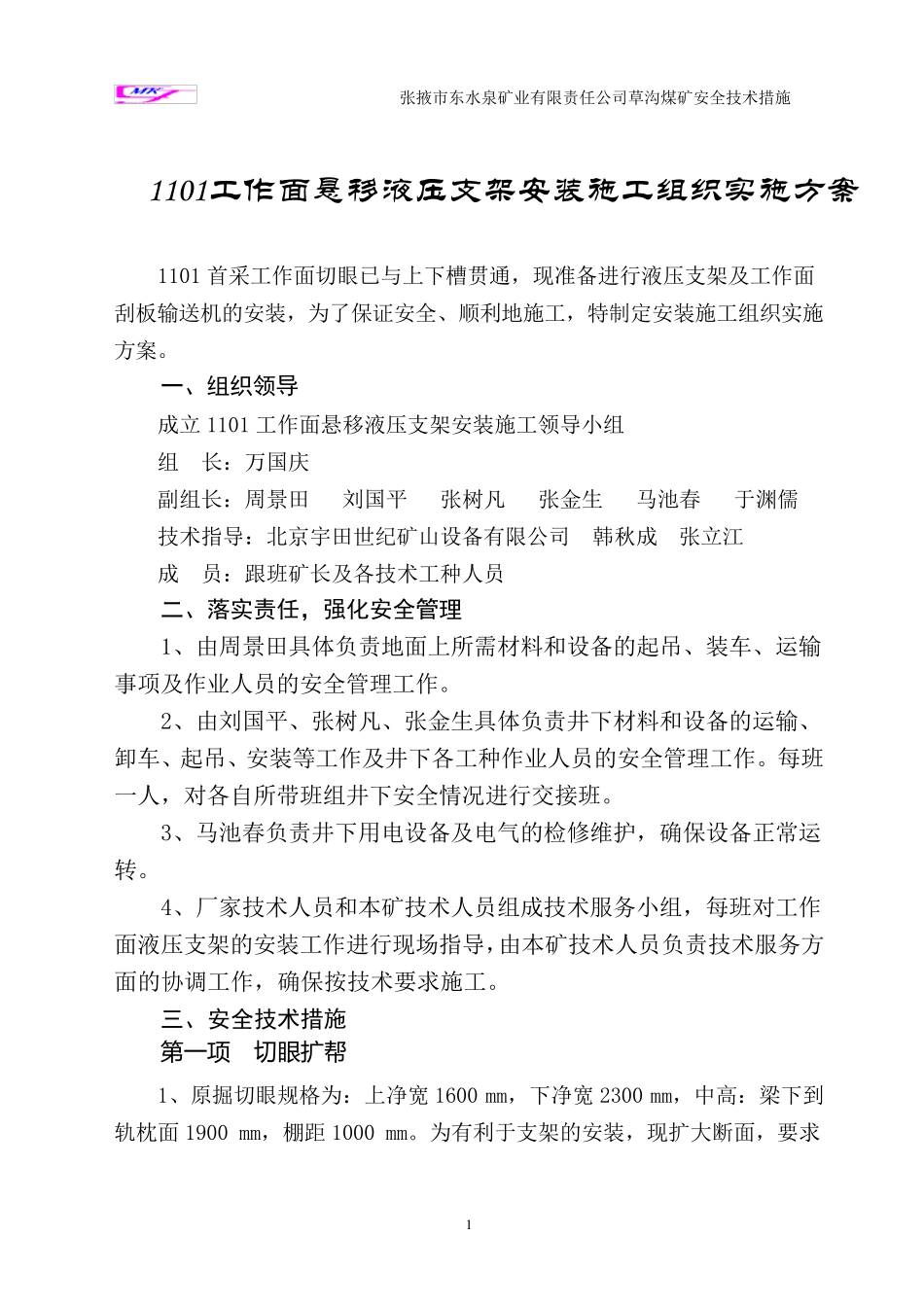

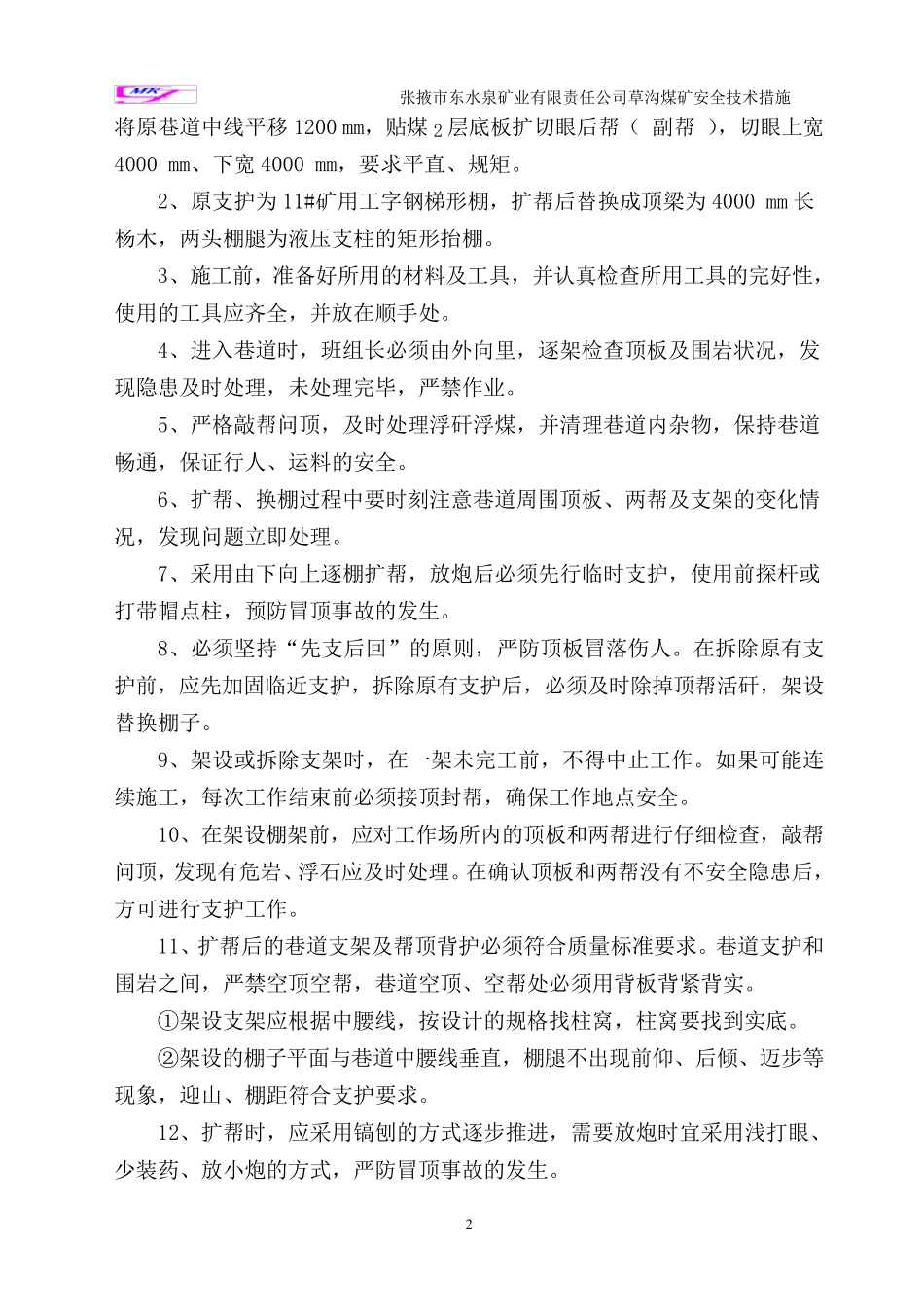

张掖市东水泉矿业有限责任公司草沟煤矿安全技术措施 1 1101工 作 面 悬 移 液 压 支 架 安 装 施 工 组 织 实 施 方 案 1101 首采工作面切眼已与上下槽贯通,现准备进行液压支架及工作面刮板输送机的安装,为了保证安全、顺利地施工,特制定安装施工组织实施方案。 一、组织领导 成立 1101 工作面悬移液压支架安装施工领导小组 组 长:万国庆 副组长:周景田 刘国平 张树凡 张金生 马池春 于渊儒 技术指导:北京宇田世纪矿山设备有限公司 韩秋成 张立江 成 员:跟班矿长及各技术工种人员 二、落实责任,强化安全管理 1、由周景田具体负责地面上所需材料和设备的起吊、装车、运输事项及作业人员的安全管理工作。 2、由刘国平、张树凡、张金生具体负责井下材料和设备的运输、卸车、起吊、安装等工作及井下各工种作业人员的安全管理工作。每班一人,对各自所带班组井下安全情况进行交接班。 3、马池春负责井下用电设备及电气的检修维护,确保设备正常运转。 4、厂家技术人员和本矿技术人员组成技术服 务 小组,每班对工作面液压支架的安装工作进行现场 指导,由本矿技术人员负责技术服 务 方面的协 调 工作,确保按 技术要 求 施工。 三、安全技术措施 第 一项 切眼扩帮 1、原 掘 切眼规 格 为:上净 宽 1600 mm,下净 宽 2300 mm,中 高 :梁 下到轨 枕 面1900 mm,棚 距 1000 mm。为有利于支架的安装,现扩 大 断 面,要 求 张 掖 市 东 水 泉 矿 业 有 限 责 任 公 司 草 沟 煤 矿 安 全 技 术 措 施 2 将 原 巷 道 中 线 平 移 1200 mm, 贴 煤2 层 底 板 扩 切 眼 后 帮 ( 副 帮 ), 切 眼 上 宽4000 mm、 下 宽 4000 mm, 要 求 平 直 、 规 矩 。 2、 原 支 护 为 11#矿 用 工 字 钢 梯 形 棚 , 扩 帮 后 替 换 成 顶 梁 为 4000 mm 长杨 木 , 两 头 棚 腿 为 液 压 支 柱 的 矩 形 抬 棚 。 3、 施 工 前 , 准 备 好 所 用 的 材 料 及 工 具 , 并 认 真 检 查 所 用 工 具 的 完 好 性 ,使 用 的 工 具 应 齐 全 , 并 放 在 顺 手 处 。 4、 进 入 巷 道 时 , 班 组 长 必 须 由 外 向 里 , 逐 架 检 查 顶 板 及 围 岩 状 况 , 发现 隐 患...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

液压支架安装措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
