电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

混凝土灌注桩技术交底VIP免费

混凝土灌注桩技术交底_第1页
1/6
混凝土灌注桩技术交底_第2页
2/6
混凝土灌注桩技术交底_第3页
3/6

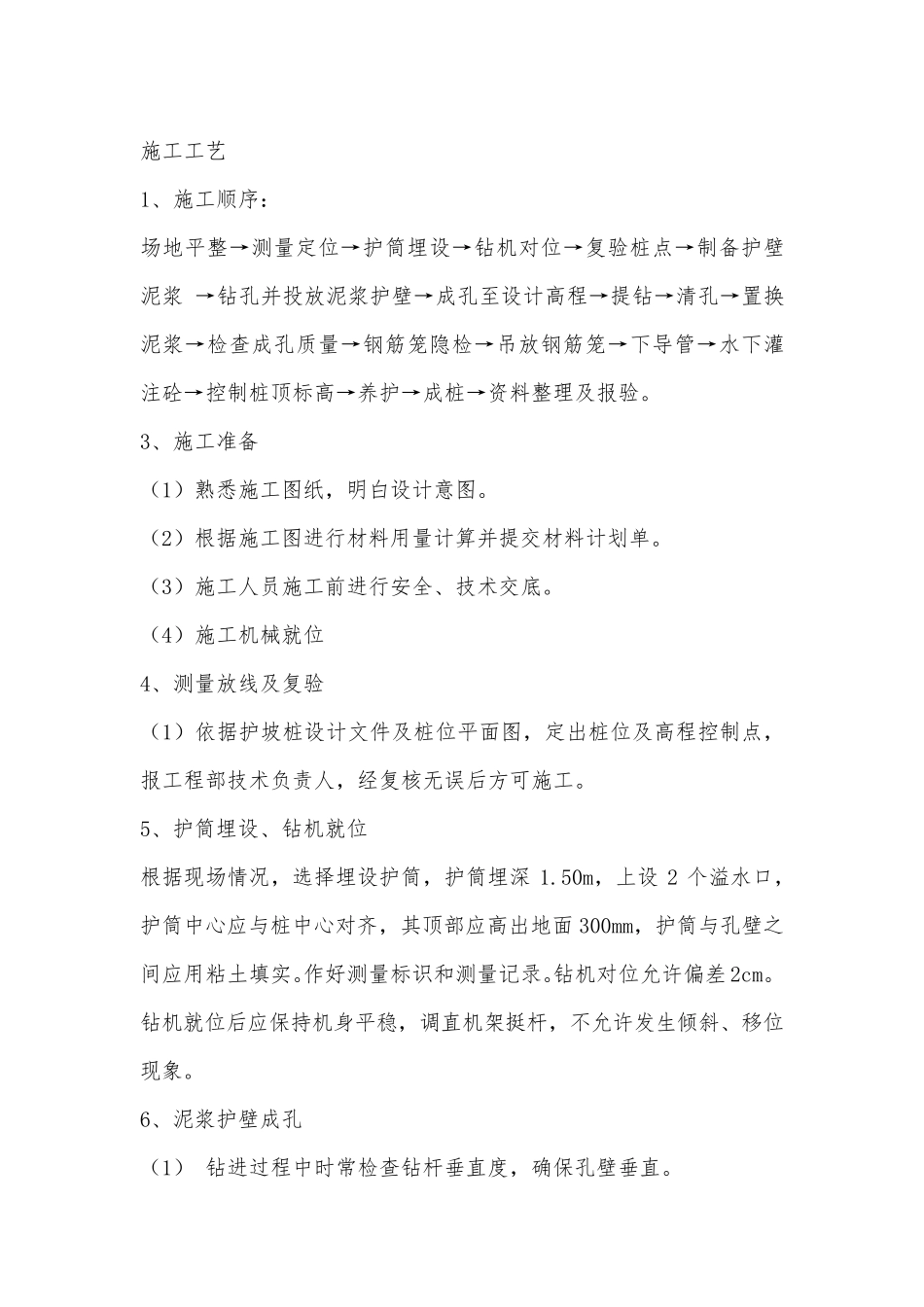

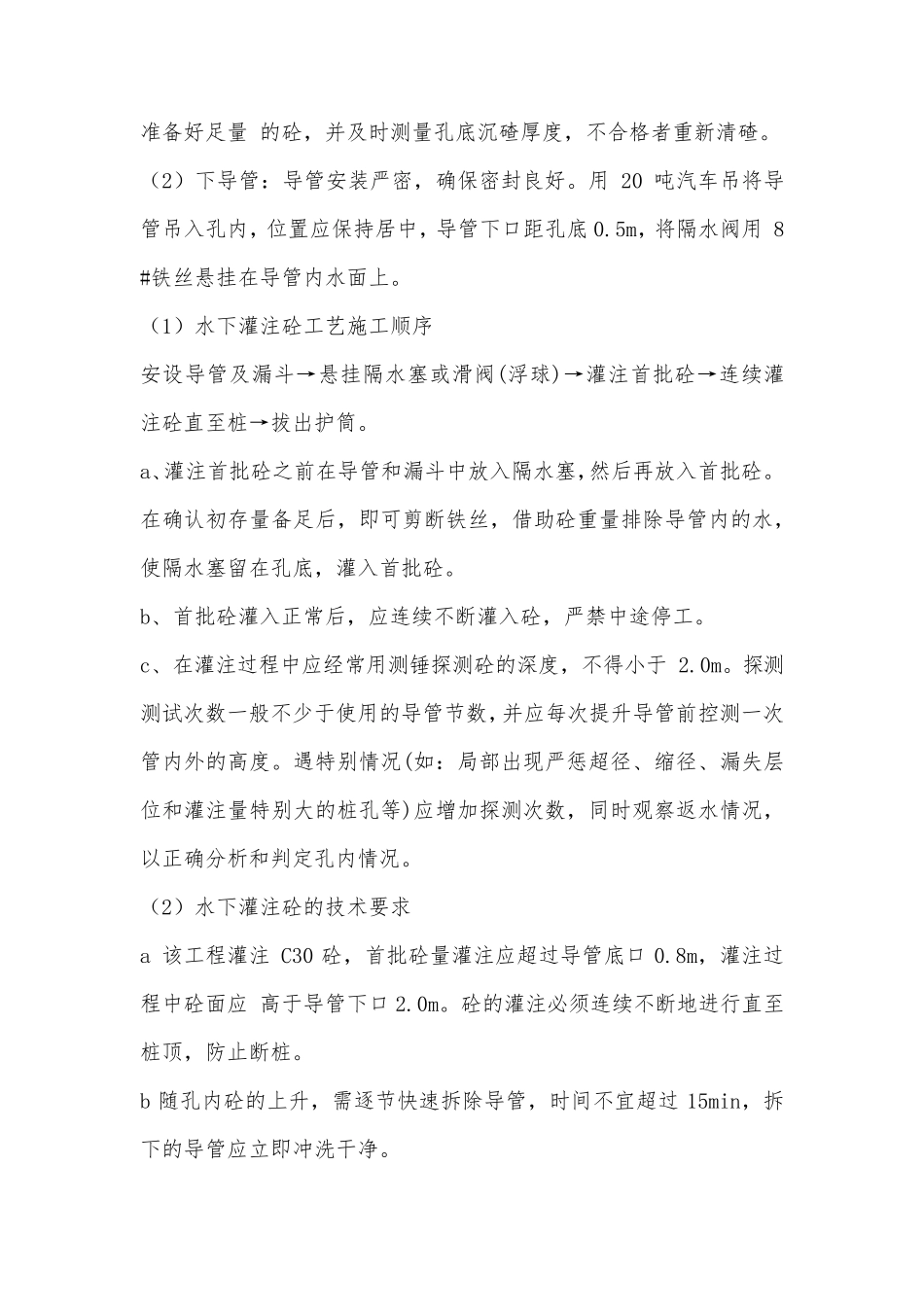

施工工艺 1、施工顺序: 场地平整→测量定位→护筒埋设→钻机对位→复验桩点→制备护壁泥浆 →钻孔并投放泥浆护壁→成孔至设计高程→提钻→清孔→置换泥浆→检查成孔质量→钢筋笼隐检→吊放钢筋笼→下导管→水下灌注砼→控制桩顶标高→养护→成桩→资料整理及报验。 3、施工准备 (1)熟悉施工图纸,明白设计意图。 (2)根据施工图进行材料用量计算并提交材料计划单。 (3)施工人员施工前进行安全、技术交底。 (4)施工机械就位 4、测量放线及复验 (1)依据护坡桩设计文件及桩位平面图,定出桩位及高程控制点,报工程部技术负责人,经复核无误后方可施工。 5、护筒埋设、钻机就位 根据现场情况,选择埋设护筒,护筒埋深 1.50m,上设 2 个溢水口,护筒中心应与桩中心对齐,其顶部应高出地面 300mm,护筒与孔壁之间应用粘土填实。作好测量标识和测量记录。钻机对位允许偏差2cm。钻机就位后应保持机身平稳,调直机架挺杆,不允许发 生 倾 斜 、移 位现象 。 6、泥浆护壁成孔 (1) 钻进过 程中时 常 检查钻杆垂 直度 ,确 保孔壁垂 直。 ( 2) 本 次 工 程 采 用 泥 浆 护 壁 , 随 钻 机 钻 进 随 注 浆 , 穿 过 不 利 地 层 时泥 浆 比 重 可 适 当 增 至 1.3~ 1.5。 ( 3) 钻 进 过 程 中 必 须 控 制 钻 头 在 孔 内 的 升 降 速 度 , 防 止 因 浆 液 对 孔壁 的 冲 刷 及 负 压 而 导 致 孔 壁 塌 方 。 ( 4) 待 接 近 设 计 孔 深 时 注 意 钻 进 速 度 , 控 制 孔 深 。 成 孔 后 泥 浆 比 重应 控 制 在 1.25 以 内 。 ( 5) 成 孔 时 应 作 好 施 工 记 录 , 收 集 地 质 水 文 资 料 , 发 现 与 原 设 计 不符 者 , 及 时 向 上 级 单 位 汇 报 。 ( 6) 为 提 高 钻 进 效 率 和 保 证 孔 壁 稳 定 , 必 须 及 时 换 浆 或 调 浆 , 确 保泥 浆 性 能 指 标 ( 7) 钻 孔 达 到 设 计 深 度 后 , 清 除 孔 底 虚 土 。 7、 孔 验 收 及 质 量 验 收 ( 1) 终 孔 验 收 :当 钻 至 设 计 深 度 时 即可 停钻 。 桩孔 终 孔 后 , 由机 班长、 质 检员报 请总包及 监理, 对 其孔 深 、 孔 底 沉渣等各项指 标...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土灌注桩技术交底

小辰4+ 关注
实名认证
内容提供者

出售各种资料和文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
