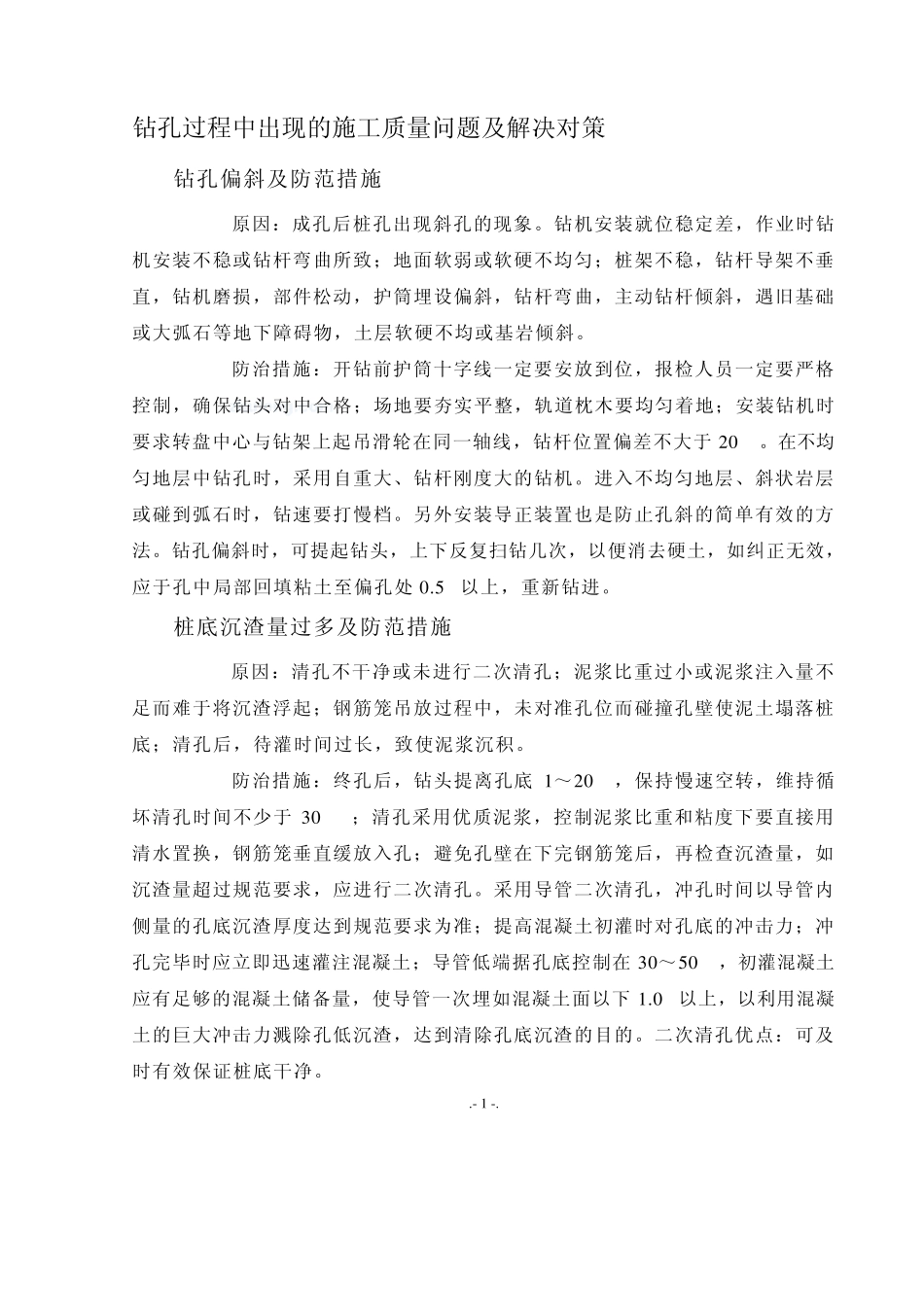

钻孔过程中出现的施工质量问题及解决对策 2
1钻孔偏斜及防范措施 2
1原因:成孔后桩孔出现斜孔的现象
钻机安装就位稳定差,作业时钻机安装不稳或钻杆弯曲所致;地面软弱或软硬不均匀;桩架不稳,钻杆导架不垂直,钻机磨损,部件松动,护筒埋设偏斜,钻杆弯曲,主动钻杆倾斜,遇旧基础或大弧石等地下障碍物,土层软硬不均或基岩倾斜
2防治措施:开钻前护筒十字线一定要安放到位,报检人员一定要严格控制,确保钻头对中合格;场地要夯实平整,轨道枕木要均匀着地;安装钻机时要求转盘中心与钻架上起吊滑轮在同一轴线,钻杆位置偏差不大于2 0 cm
在不均匀地层中钻孔时,采用自重大、钻杆刚度大的钻机
进入不均匀地层、斜状岩层或碰到弧石时,钻速要打慢档
另外安装导正装置也是防止孔斜的简单有效的方法
钻孔偏斜时,可提起钻头,上下反复扫钻几次,以便消去硬土,如纠正无效,应于孔中局部回填粘土至偏孔处 0
5 m以上,重新钻进
2桩底沉渣量过多及防范措施 2
1原因:清孔不干净或未进行二次清孔;泥浆比重过小或泥浆注入量不足而难于将沉渣浮起;钢筋笼吊放过程中,未对准孔位而碰撞孔壁使泥土塌落桩底;清孔后,待灌时间过长,致使泥浆沉积
2防治措施:终孔后,钻头提离孔底 1 ~2 0 cm,保持慢速空转,维持循坏清孔时间不少于3 0 min;清孔采用优质泥浆,控制泥浆比重和粘度下要直接用清水置换,钢筋笼垂直缓放入孔;避免孔壁在下完钢筋笼后,再检查沉渣量,如沉渣量超过规范要求,应进行二次清孔
采用导管二次清孔,冲孔时间以导管内侧量的孔底沉渣厚度达到规范要求为准;提高混凝土初灌时对孔底的冲击力;冲孔完毕时应立即迅速灌注混凝土;导管低端据孔底控制在3 0 ~5 0 cm,初灌混凝土应有足够的混凝土储备量,使导管一次埋如混凝土面以下 1
0 m以上,以利用混凝土的巨大冲击力溅除孔低
