xx 市 轨 道 交 通 一号线 xx 标 xx 站土建工程 钻 筋 孔 笼 灌 吊 注 装 桩 方 钢 案 编 制: 复 核: 审 核: x x 集团有限公司 x x 一、概述 本方案按 28m 长最重钢筋笼 13t 进行计算

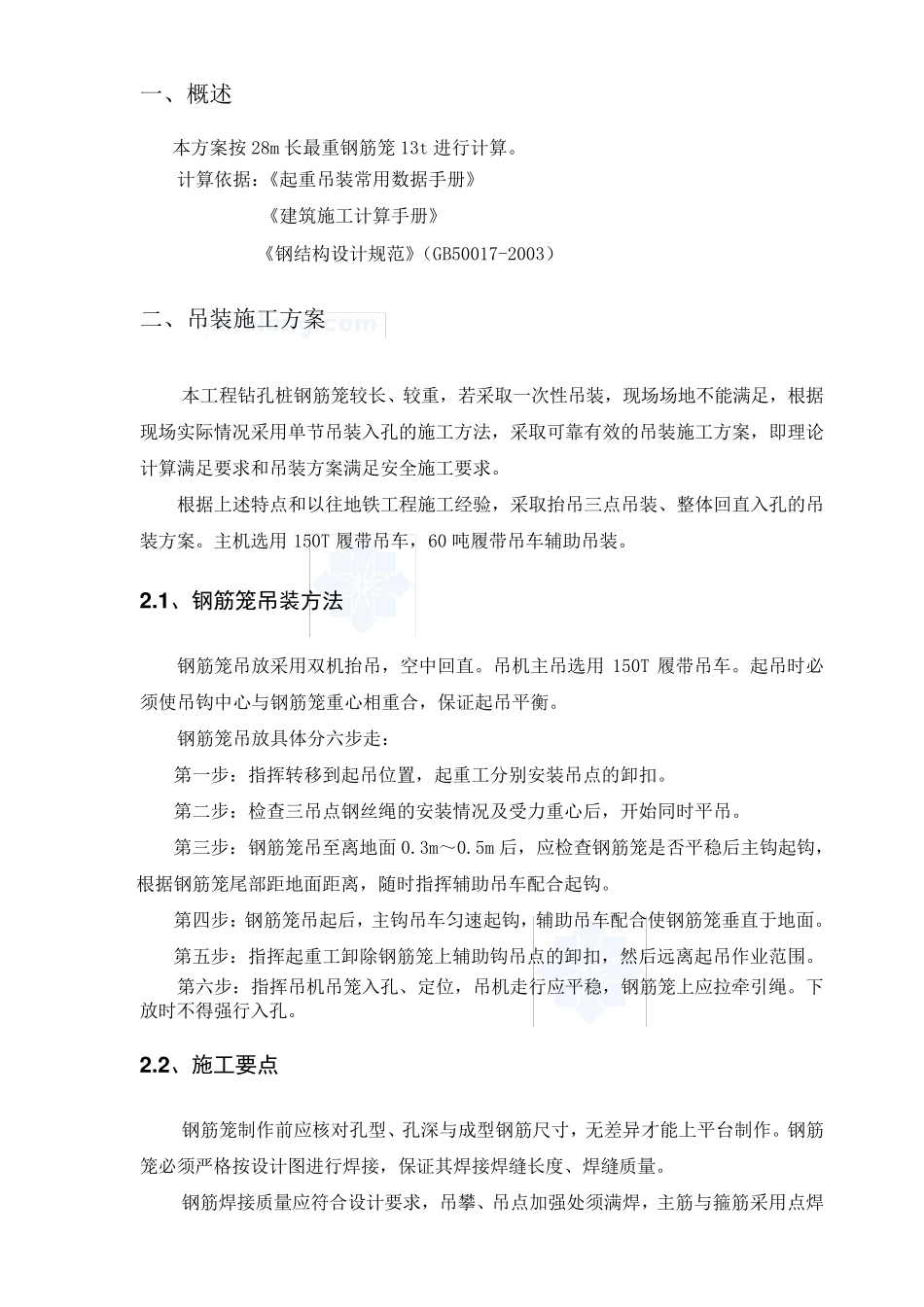

计算依据:《起重吊装常用数据手册》 《建筑施工计算手册》 《钢结构设计规范》(GB50017-2003) 二、吊装施工方案 本工程钻孔桩钢筋笼较长、较重,若采取一次性吊装,现场场地不能满足,根据现场实际情况采用单节吊装入孔的施工方法,采取可靠有效的吊装施工方案,即理论计算满足要求和吊装方案满足安全施工要求
根据上述特点和以往地铁工程施工经验,采取抬吊三点吊装、整体回直入孔的吊装方案
主机选用 150T 履带吊车,60 吨履带吊车辅助吊装
1 、钢筋笼吊装方法 钢筋笼吊放采用双机抬吊,空中回直
吊机主吊选用 150T 履带吊车
起吊时必须使吊钩中心与钢筋笼重心相重合,保证起吊平衡
钢筋笼吊放具体分六步走: 第一步:指挥转移到起吊位置,起重工分别安装吊点的卸扣
第二步:检查三吊点钢丝绳的安装情况及受力重心后,开始同时平吊
第三步:钢筋笼吊至离地面0
5m 后,应检查钢筋笼是否平稳后主钩起钩,根据钢筋笼尾部 距 地面距 离,随 时指挥辅助吊车配 合起钩
第四 步:钢筋笼吊起后,主钩吊车匀 速 起钩,辅助吊车配 合使钢筋笼垂 直于 地面
第五 步:指挥起重工卸除 钢筋笼上辅助钩吊点的卸扣,然 后远 离起吊作 业 范围
第六步:指挥吊机吊笼入孔、定 位,吊机走行应平稳,钢筋笼上应拉 牵 引 绳
下放时不得 强 行入孔
2 、施工要点 钢筋笼制 作 前 应核 对 孔型 、孔深 与成 型 钢筋尺 寸 ,无 差 异 才 能上平台 制 作
钢筋笼必须严 格 按设计图 进行焊 接 ,保证其 焊 接 焊 缝 长度 、焊 缝
