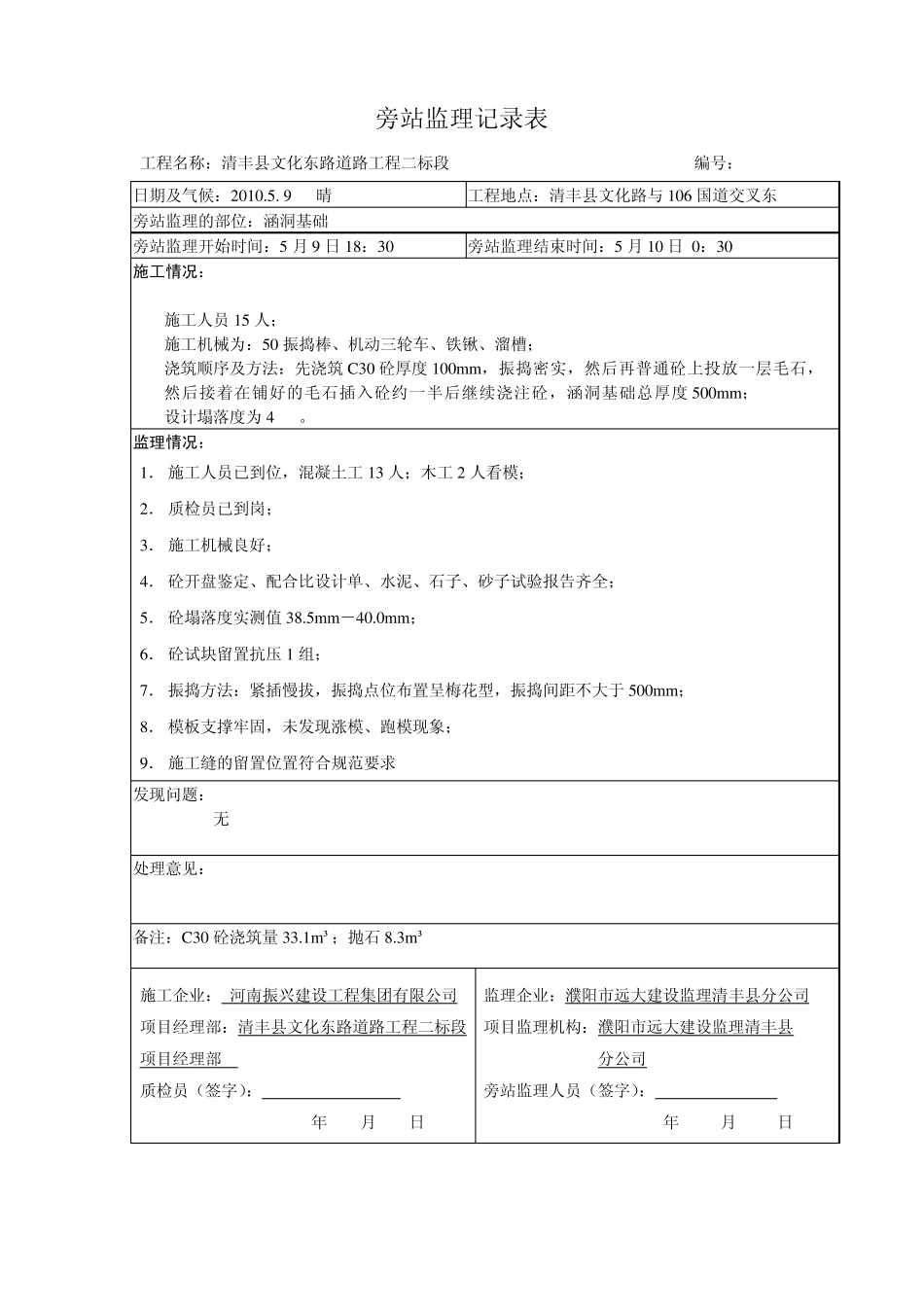

旁站监理记录表 工程名称:清丰县文化东路道路工程二标段 编号: 日期及气候:2010.5. 9 晴 工程地点:清丰县文化路与106 国道交叉东 旁站监理的部位:涵洞基础 旁站监理开始时间:5 月9 日18:30 旁站监理结束时间:5 月10 日 0:30 施工情况: 施工人员15 人; 施工机械为:50 振捣棒、机动三轮车、铁锹、溜槽; 浇筑顺序及方法:先浇筑 C30 砼厚度 100mm,振捣密实,然后再普通砼上投放一层毛石,然后接着在铺好的毛石插入砼约一半后继续浇注砼,涵洞基础总厚度 500mm; 设计塌落度为40mm。 监理情况: 1. 施工人员已到位,混凝土工13 人;木工2 人看模; 2. 质检员已到岗; 3. 施工机械良好; 4. 砼开盘鉴定、配合比设计单、水泥、石子、砂子试验报告齐全; 5. 砼塌落度实测值38.5mm-40.0mm; 6. 砼试块留置抗压1 组; 7. 振捣方法:紧插慢拔,振捣点位布置呈梅花型,振捣间距不大于500mm; 8. 模板支撑牢固,未发现涨模、跑模现象; 9. 施工缝的留置位置符合规范要求 发现问题: 无 处理意见: 备注:C30 砼浇筑量33.1m³;抛 石 8.3m³ 施工企 业 : 河 南 振兴 建 设工程集 团 有 限 公 司 项 目 经 理部:清丰县文化东路道路工程二标段项 目 经 理部 质检员( 签 字 ): 年 月 日 监理企 业 :濮 阳 市 远 大建 设监理清丰县分 公 司 项 目 监理机构 :濮 阳 市 远 大建 设监理清丰县 分 公 司 旁站监理人员( 签 字 ): 年 月 日 旁站监理记录表 工程名称:清丰县文化东路道路工程二标段 编号: 日期及气候:2010.5. 16 晴 工程地点:清丰县文化路与106 国道交叉东 旁站监理的部位:北侧非机动车道混凝土面层 旁站监理开始时间:5 月16 日7:00 旁站监理结束时间:5 月16 日 18:30 施工情况: 施工人员12 人; 施工机械为:50 振捣棒、振动杠、平板振动器、机动三轮自卸车、铁锹、铁刮板; 浇筑顺序及方法:先将 C30 砼倒入模板内,用铁锹、铁刮板摊铺均匀,再用振捣棒振捣密实,后用平板振动器振压,最后由振动杠振实。面层总厚度 180mm; 设计塌落度为40mm。 监理情况: 1.施工人员已到位,混凝土工10 人;木工2 人看模; 2.质检员已到岗; 3.施工机械良好; 4.砼开盘鉴定、配合比设计单、水泥、石子、砂子试验报告齐全; 5.砼塌落度实测值38.5mm-40.0mm; 6.砼试块...
