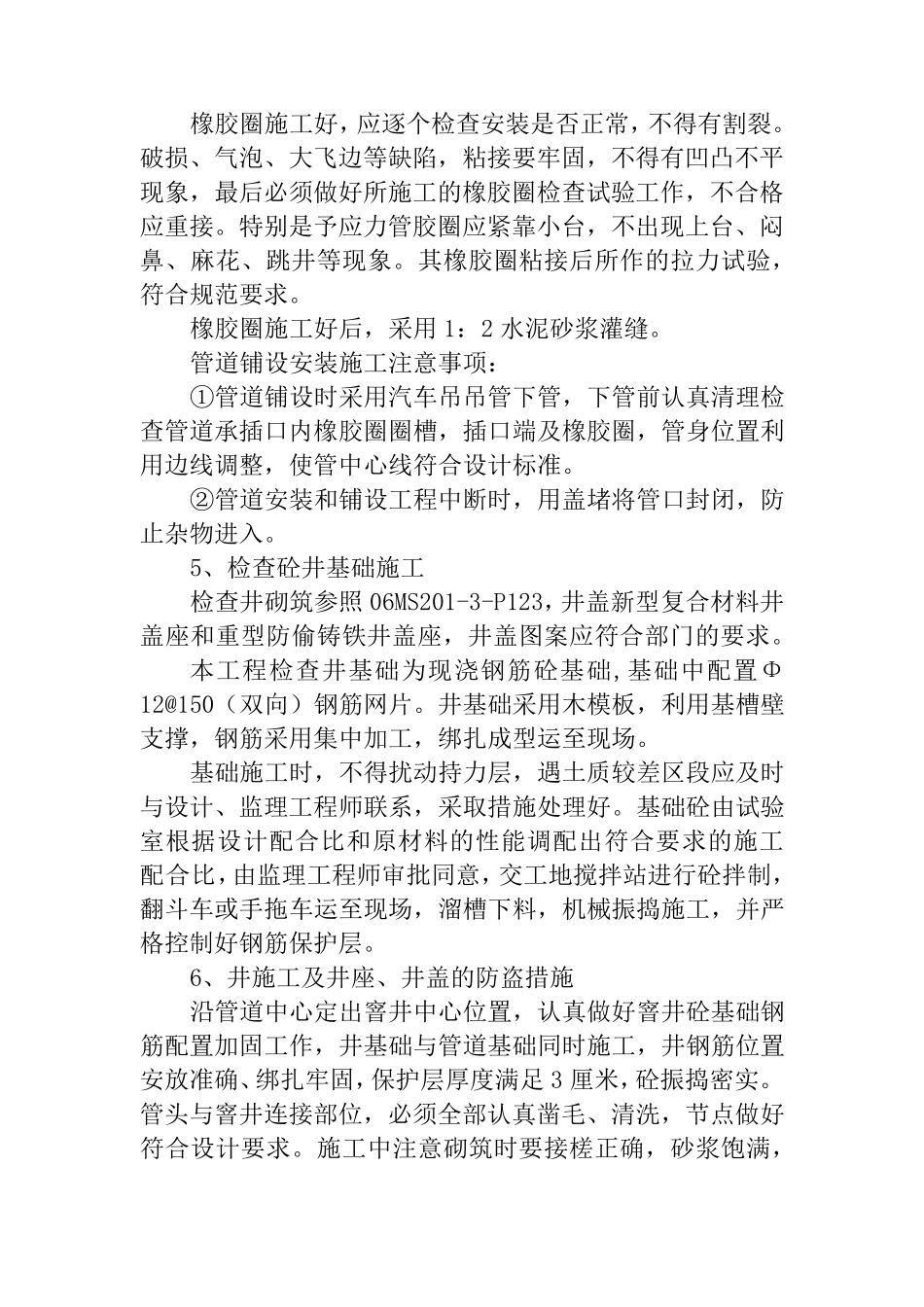

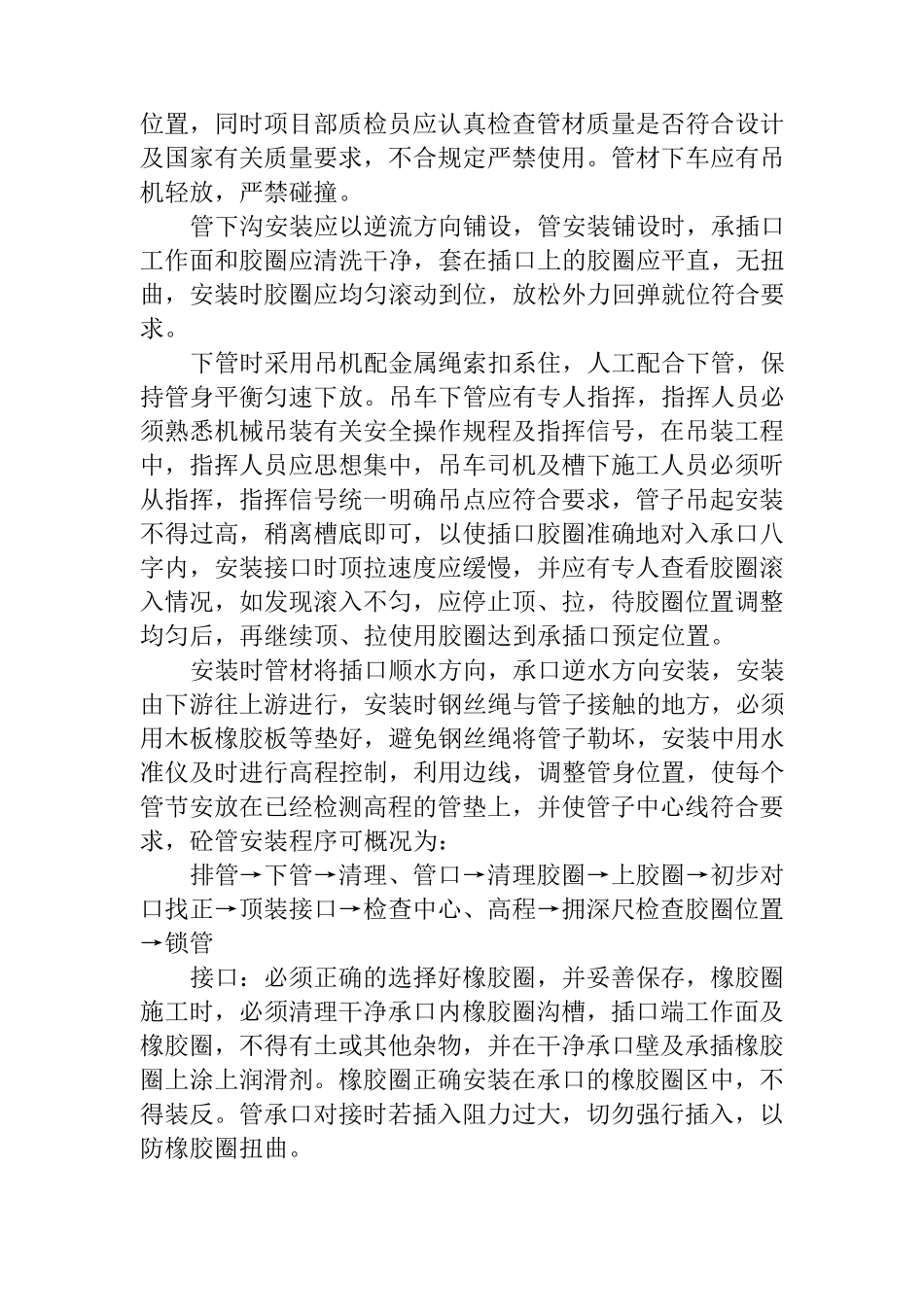

管 道 和 检 查 井 施 工 1、 施 工 原 则 及 施 工 工 艺 流 程 : 施 工 原 则 : 先 深 后 浅 , 突 击 搞 好 过 路 管 。 管 道 施 工 流 程 : 2、 管 道 基 础 : 基 槽 验 收 合 格 后 , 立 即 施 工 管 基 , 严 禁 被 水 浸 泡 , 如 被雨 水 浸 泡 后 , 必 须 重 新 清 基 及 进 行 加 固 处 理 , 保 证 基 础 落 在原 状 土 上 。 进 行 本 工 程 砂 垫 层 基 础 施 工 的 原 材 料 砂 石 质 量 经 检 查符 合 要 求 , 砂 料 用 滑 槽 滑 入 基 槽 底 , 每 层20cm 厚 , 振 动 夯实 机 夯 至 标 高 。 砂 垫 层 铺 设 时 应 派 专 人 进 行 平 整 度 的 控 制 测 平 , 并 控 制好 最 佳 含 水 率 层 层 夯 实 平 整 。 所 施 工 垫 层 的 截 面 宽 度 、 高 度尺 寸 及 平 整 度 , 密 实 度 应 符 合 质 量 要 求 。 3、 安 管 、 接 口 管 道 铺 设 时 , 及 时 开 挖 管 道 接 口 工 作 坑 , 工 作 坑 的 开 挖宽 度 为 承 口 外 径 加 80cm; 长度 为 承 口 前≥60cm, 承 口 后 为 承口 长度 加 20cm; 深 度 不小于20cm。 安 管 : 管 进 场时 应 根据现场条件, 尽量 沿线分散在 相应基 槽 、 垫 层 验 收 合 格 排管 下管 清 理 管 腔、 管 口 上 胶圈 清 理 胶圈 初步对口 找正 顶装接 口 检 查 中线高 程 用 控 尺 检 查 胶圈位置 锁 管 窨 井 砌 筑 试 验 回 填 位 置 , 同 时 项 目 部 质 检 员 应 认 真 检 查 管 材 质 量 是 否 符 合 设 计及 国 家 有 关 质 量 要 求 , 不 合 规 定 严 禁 使 用 。 管 材 下 车 应 有 吊机 轻 放 , 严 禁 碰 撞 。 管 下 沟 安 装 应 以 逆 流 方 向 铺 设 , 管 安 装 铺 设 时 , 承 插 口工 作 面 和 胶 圈 应 清 洗 干 净 , 套 在 插 口 上 的 胶 圈 应 平 直 , 无 扭曲 , 安 装 时 胶 圈 应 均 匀 滚 动 到 位 , 放 松 外 力 回 弹 就 位 符 合 要求 。 下 管 时...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

管道和检查井施工

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
