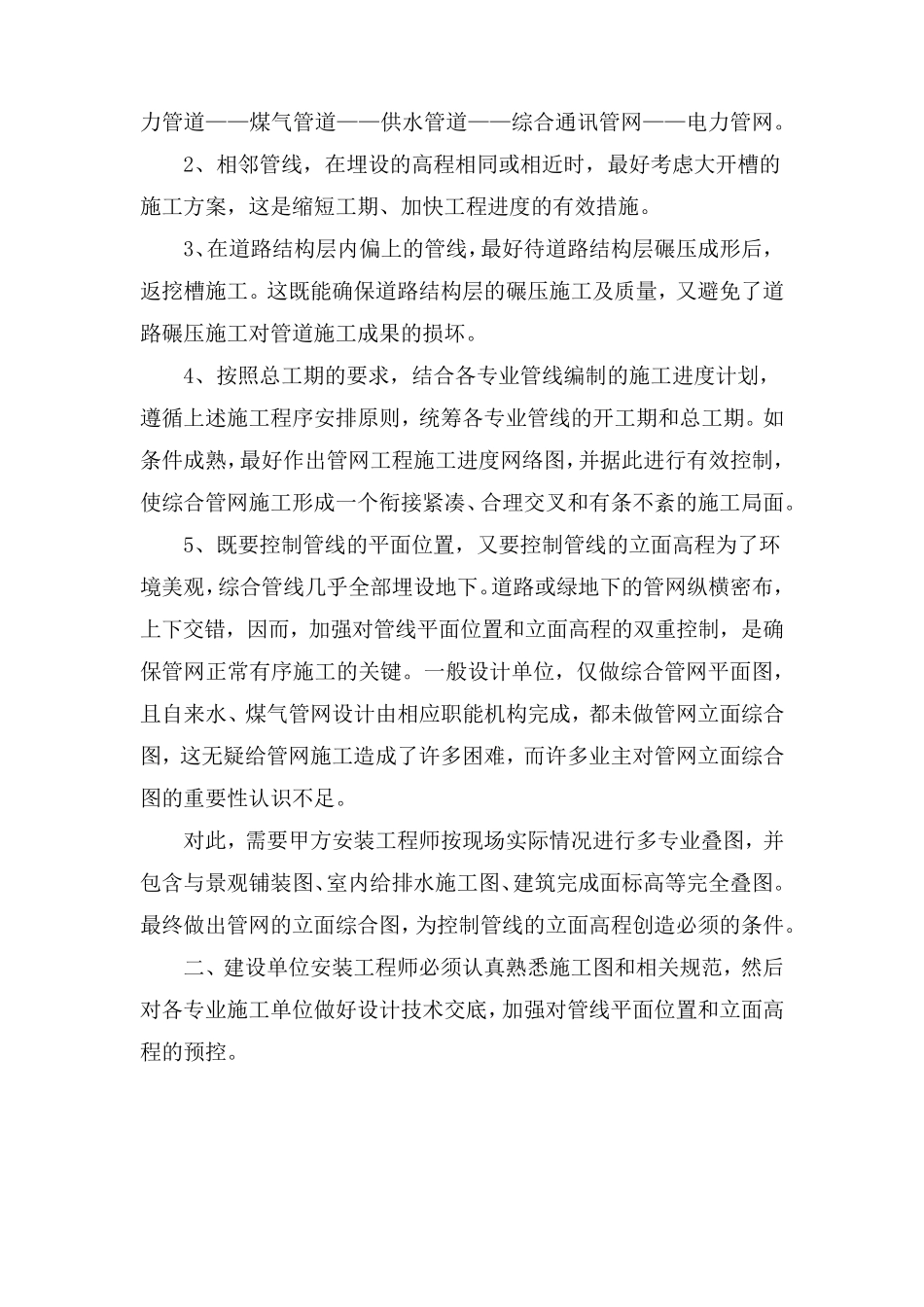

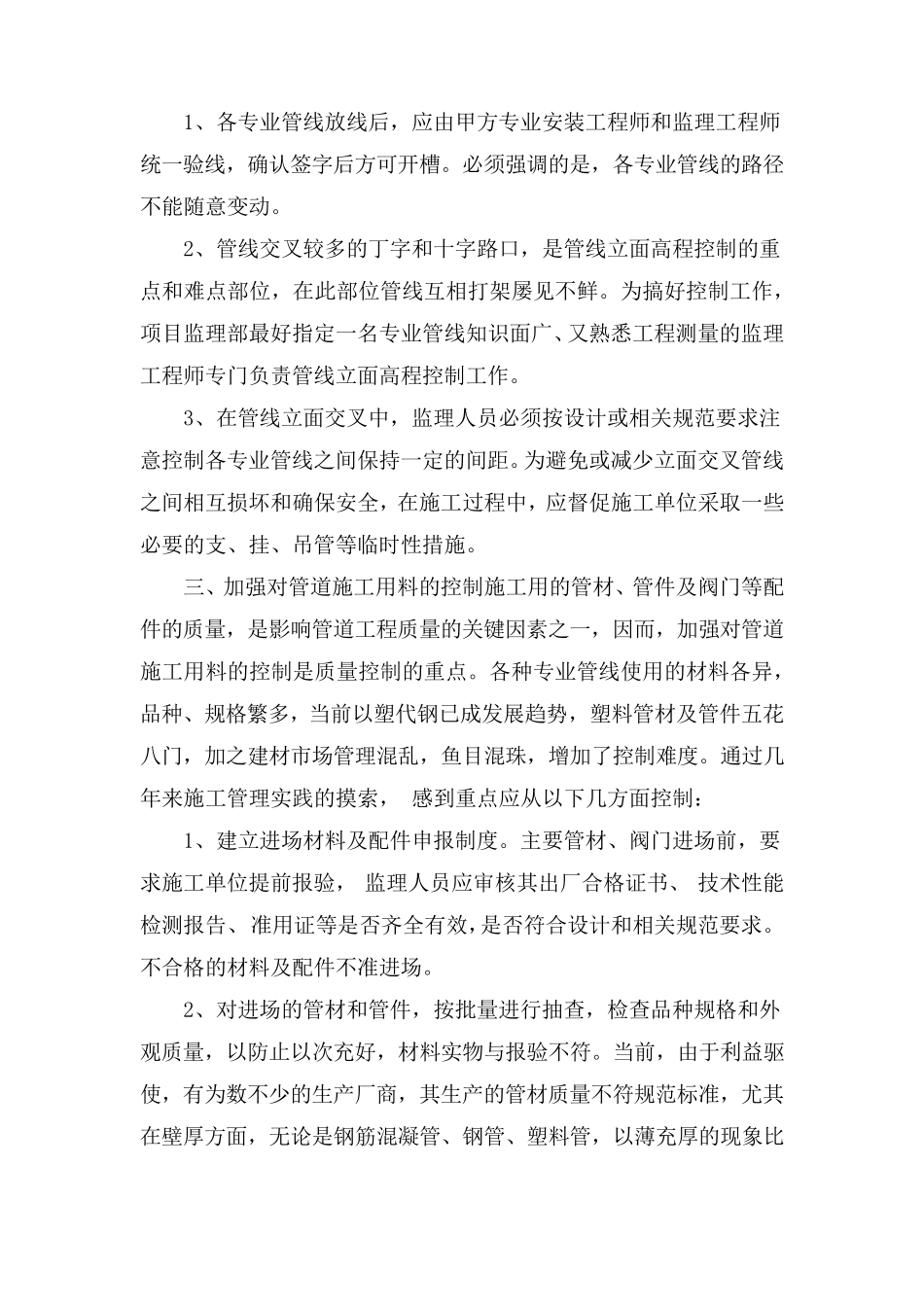

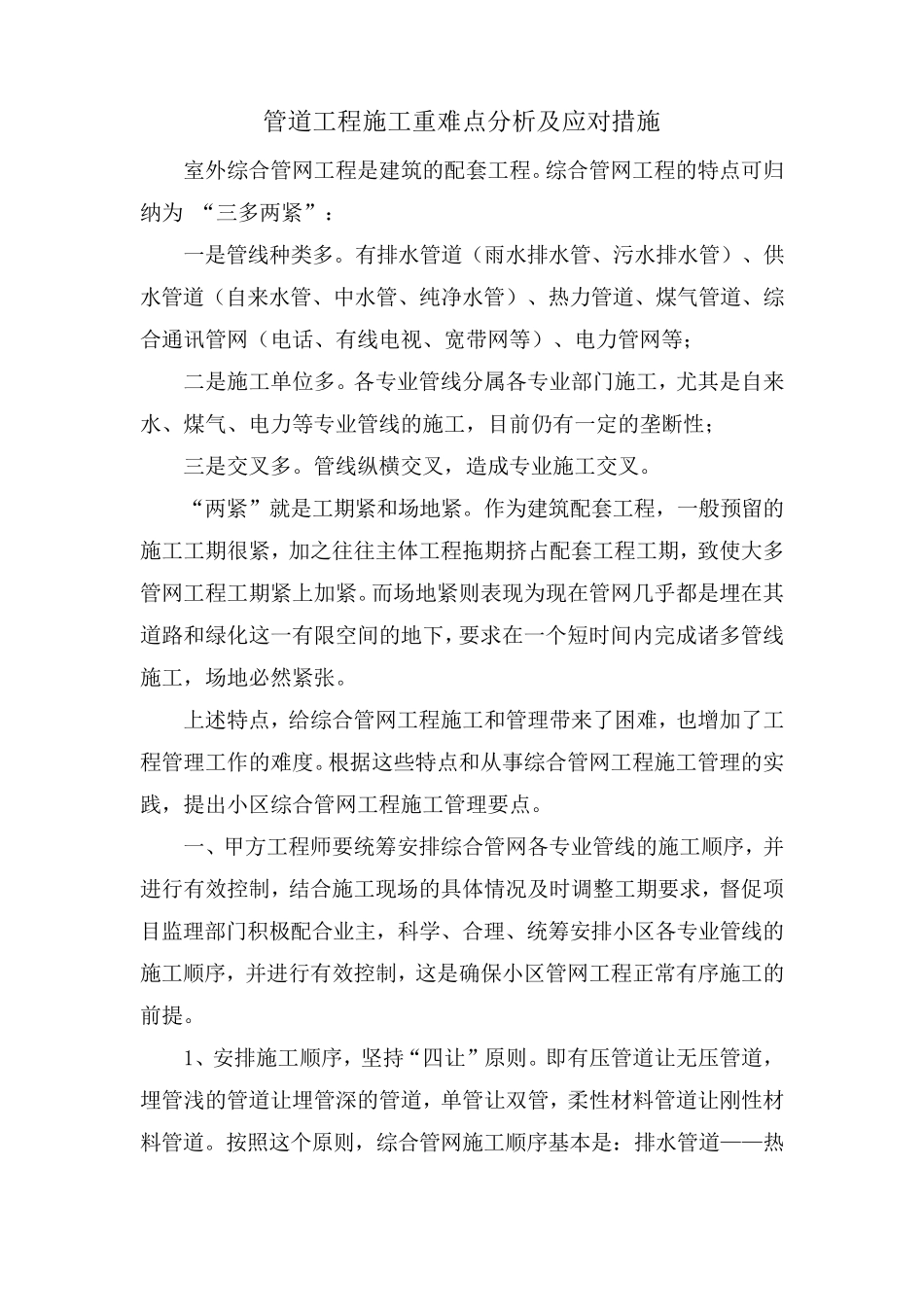

管 道 工 程 施 工 重 难 点 分 析 及 应 对 措 施 室 外 综 合 管 网 工 程 是 建 筑 的 配 套 工 程 。 综 合 管 网 工 程 的 特 点 可 归纳 为 “ 三 多 两 紧 ” : 一 是 管 线 种 类 多 。 有 排 水 管 道 ( 雨 水 排 水 管 、 污 水 排 水 管 ) 、 供水 管 道 ( 自 来 水 管 、 中 水 管 、 纯 净 水 管 ) 、 热 力 管 道 、 煤 气 管 道 、 综合 通 讯 管 网 ( 电 话 、 有 线 电 视 、 宽 带 网 等 ) 、 电 力 管 网 等 ; 二 是 施 工 单 位 多 。 各 专 业 管 线 分 属 各 专 业 部 门 施 工 , 尤 其 是 自 来水 、 煤 气 、 电 力 等 专 业 管 线 的 施 工 , 目 前 仍 有 一 定 的 垄 断 性 ; 三 是 交 叉 多 。 管 线 纵 横 交 叉 , 造 成 专 业 施 工 交 叉 。 “ 两 紧 ” 就 是 工 期 紧 和 场 地 紧 。 作 为 建 筑 配 套 工 程 , 一 般 预 留 的施 工 工 期 很 紧 , 加 之 往 往 主 体 工 程 拖 期 挤 占 配 套 工 程 工 期 , 致 使 大 多管 网 工 程 工 期 紧 上 加 紧 。 而 场 地 紧 则 表 现 为 现 在 管 网 几 乎 都 是 埋 在 其道 路 和 绿 化 这一 有 限空间的 地 下, 要求在 一 个短时间内完成 诸多 管 线施 工 , 场 地 必然紧 张。 上 述特 点 , 给综 合 管 网 工 程 施 工 和 管 理带 来 了困难 , 也增加 了工程 管 理工 作 的 难 度。 根据这些特 点 和 从事综 合 管 网 工 程 施 工 管 理的 实践, 提出小区综 合 管 网 工 程 施 工 管 理要点 。 一 、 甲方工 程 师要统筹安排 综 合 管 网 各 专 业 管 线 的 施 工 顺序, 并进行有 效控制, 结合 施 工 现 场 的 具体 情况及 时调整工 期 要求, 督促项目 监理部 门 积极配 合 业 主 , 科学、 合 理、 统筹安排 小区各 专 业 管 线 的施 工 顺序, 并进行有 效控制, 这是 确保小区管 网 工 程 正常有 序施 工 的前 提。 1、 安排 施 工 顺序, 坚持“ 四让” 原则 。 即...
