1 箱涵施工技术交底书 一、基坑开挖 1、测量放样 由项目部测量班根据设计图纸及复核、批准后的导线点准确放出圆管涵纵横轴线的控制桩,并放出各中心控制桩的护桩
所有桩位经监理工程师复测合格后进行下一步施工 2、基坑采用机械配合人工开挖
基坑开挖可根据土质情况采取不同的放坡形式(见表一),基坑按基础平面尺寸四周每边增设 30~50cm工作面
当基底有水不能彻底排干时,应将水引至排水沟,并应在基底铺一层 20~30cm的碎石,但该垫厚度不包含在基础厚度内
当地下水位高出基底标高,基坑底要设臵排水沟、集水井,井的边宽为60~80cm,深度为80~100cm,但排水沟、集水井应设在基坑范围以外,用水泵将水抽出
基坑坑壁坡度 (表一) 坑壁土类 坑 壁 坡 度 坡顶无荷载 坡顶有静荷载 坡顶有动荷载 砂类土 1∶1 1∶1
25 1∶1
5 卵石、砾类土 1∶0
75 1∶1 1∶1
25 粉质、粘质土 1∶0
33 1∶0
75 极软岩 1∶0
25 1∶0
33 1∶0
67 软质岩 1∶0 1∶0
25 硬质岩 1∶0 1∶0 1∶0 3、基底检测 基础开挖完成后由项目部试验室进行基底承载力检测,检测合格报监理工程师同意后进行下一步施工
在软基上修筑涵管,基底承载力不能满足设计要求时,基底加固要采取相应处理方法,并报监理工程师批准

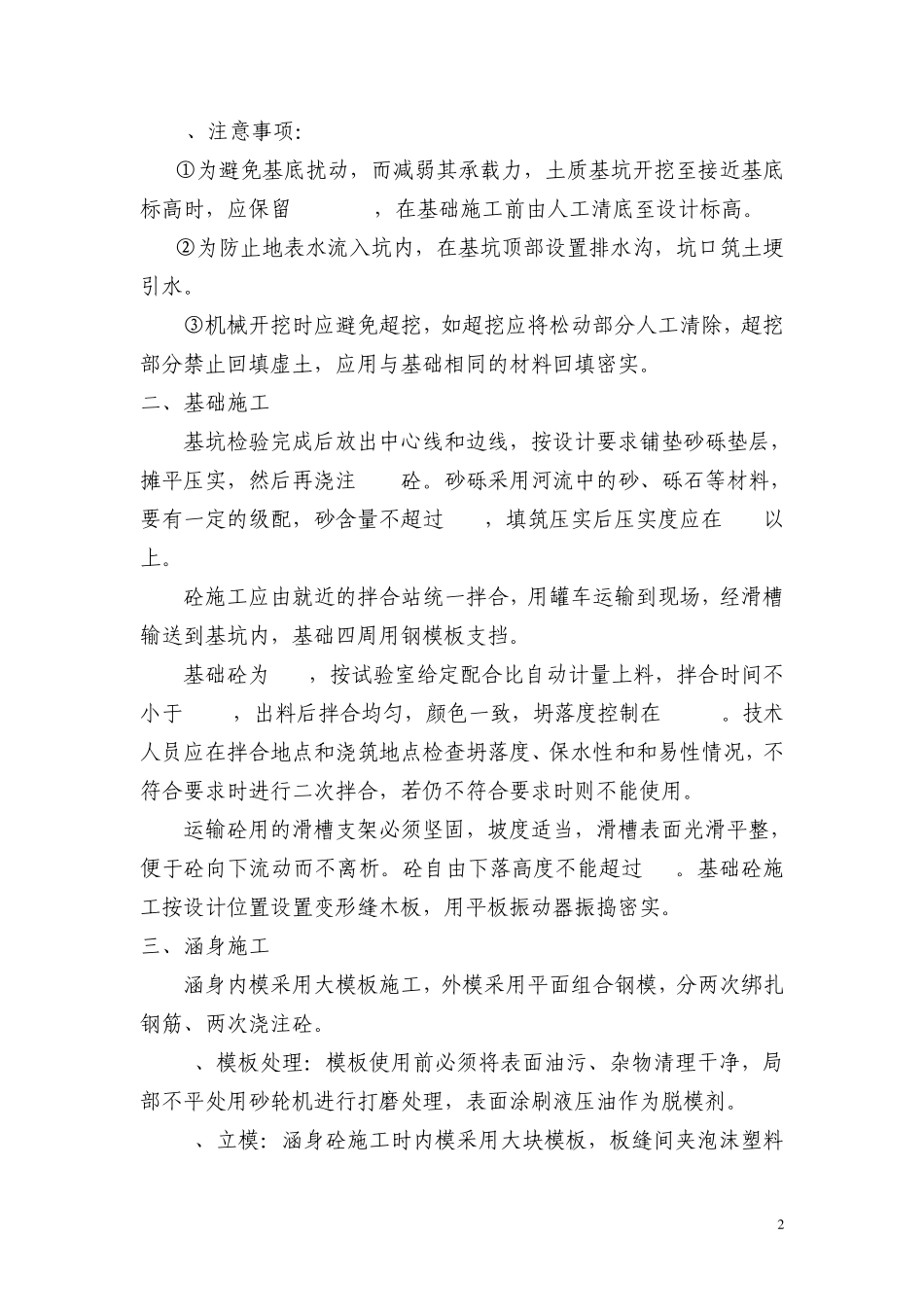

2 4、注意事项: ①为避免基底扰动,而减弱其承载力,土质基坑开挖至接近基底标高时,应保留 10-20cm,在基础施工前由人工清底至设计标高
②为防止地表水流入坑内,在基坑顶部设臵排水沟,坑口筑土埂引水
③机械开挖时应避免超挖,如超挖应将松动部分人工清除,超挖部分禁止回填虚土,应用与基础相同的材料回填密实

二、基础施工 基坑检验完成后放出中心线和边线,按设计要求铺垫砂砾垫层,摊平压实,然后再浇注C15砼
砂砾采用河流
