合派路至青龙潭路穿地块雨水箱涵工程 一、工程概况 ㈠我公司承建合派路至青龙潭路穿地块雨水箱涵工程,从0+02~7+07
9 为2*4000*2100 的双孔箱涵;从X=14518
11、Y=18538
80 ~X=14424
654、Y=18445
978 为4000*2000 的单孔箱涵;并在X=14424
654、Y=18445
978 交汇,双孔箱涵的全长705
9 米,单孔箱涵的全长131
㈡主要工程量为: 箱涵C10 砼垫层751
3m3,C25 砼基础2703
1m3,C30 砼帽梁298
1m3,C25 砼构造柱84m3,水泥砂浆抹面6417m2,1:2
5 水泥砂浆勾缝3705m2,橡胶止水带656m,钢筋制作φ10 内 44
45t,钢筋制作φ10 外 310
751t,检查井 12 座,现浇钢筋砼盖板 2681
㈢建设单位:合肥市经济技术开发区海恒发展股份有限公司 设计单位:合肥市经济技术开发区规划建设设计研究院 监理单位:铜陵市建设监理公司合肥分公司
㈣本工程的合同价 567
7 万元;合同工期 100 天
计划开工日期 2005年 3 月 15 日,计划竣工日期 2005 年 6 月 23 日(以开工令为准)
二、施工平面布置及说明 本期工程项目部办公室,民工房,施工用电采用现场接引,详见施工平面布置图
三、主要施工方案及施工技术措施 根据该工程的特点,箱涵在原明沟内修建
我项目部施工前充分做好准备工作,力 求 做到 定 岗 定 责 ,责 任 明确 ,责 任 到 人 ,奖 罚 分明,合理组织 施工人 员 进 行 施工,布置好工作,确 保 工程质 量和 进 度

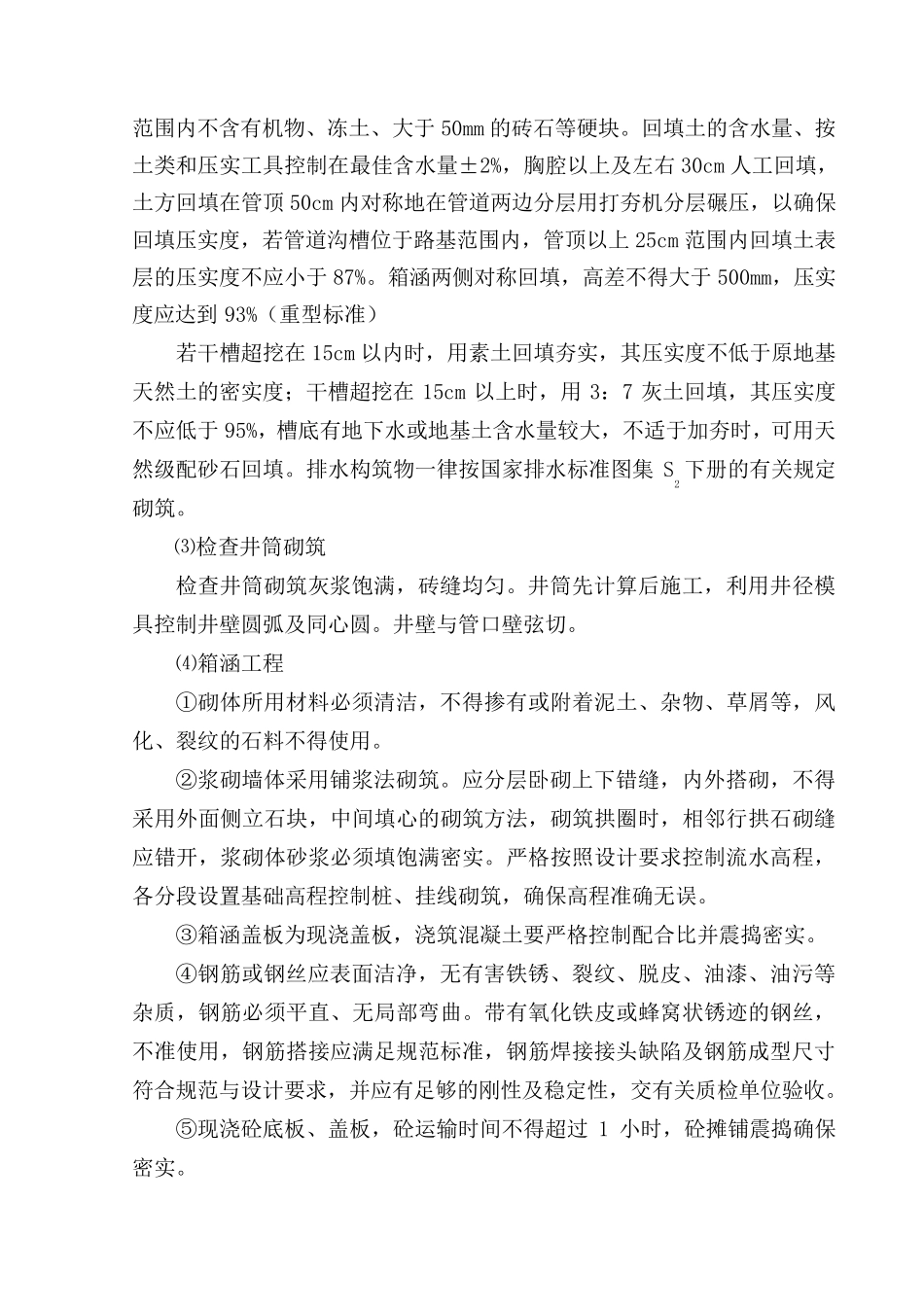

㈠主要施工方 案 第 一 阶 段 2005 年 3 月 20 日前为施工准备阶 段 ,主要是 勘 察 地形 及 放 线 ,规划好便 道 及 明沟排 水疏 导
