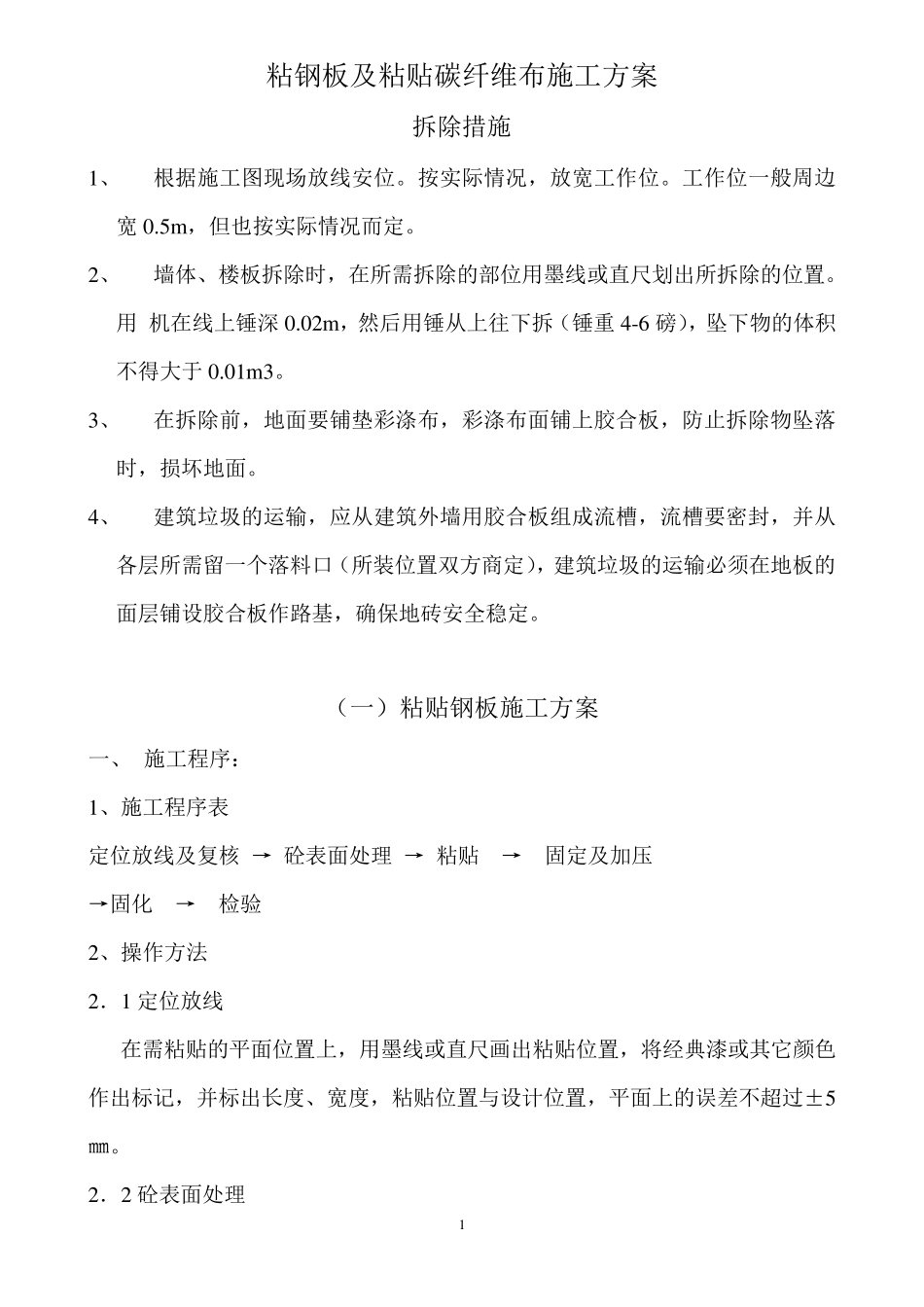

1 粘 钢 板 及 粘 贴 碳 纤 维 布 施 工 方 案 拆 除 措 施 1、 根 据 施 工 图 现 场 放 线 安 位
按 实 际 情 况 , 放 宽 工 作 位
工 作 位 一 般 周 边宽 0
5m , 但 也 按 实 际 情 况 而 定
2、 墙 体 、 楼 板 拆 除 时 , 在 所 需 拆 除 的 部 位 用 墨 线 或 直 尺 划 出 所 拆 除 的 位 置
用 机 在 线 上 锤 深 0
02m , 然 后 用 锤 从 上 往 下 拆 ( 锤 重 4-6 磅 ), 坠 下 物 的 体 积不 得 大 于 0
3、 在 拆 除 前 , 地 面 要 铺 垫 彩 涤 布 , 彩 涤 布 面 铺 上 胶 合 板 , 防 止 拆 除 物 坠 落时 , 损 坏 地 面
4、 建 筑 垃 圾 的 运 输 , 应 从 建 筑 外 墙 用 胶 合 板 组 成 流 槽 , 流 槽 要 密 封 , 并 从各 层 所 需 留 一 个 落 料 口 ( 所 装 位 置 双 方 商 定 ), 建 筑 垃 圾 的 运 输 必 须 在 地 板 的面 层 铺 设 胶 合 板 作 路 基 , 确 保 地 砖 安 全 稳定
( 一 ) 粘 贴 钢 板 施 工 方 案 一 、 施 工 程序: 1、 施 工 程序表 定 位 放 线 及 复核 → 砼表面 处理 → 粘 贴 → 固定 及 加压 →固化 → 检验 2、 操作 方 法 2.1 定 位 放 线 在 需 粘 贴 的 平面 位 置 上 , 用 墨 线 或 直 尺 画出 粘 贴 位 置 , 将经典漆或 其它颜色作 出 标记, 并 标出 长度、 宽 度, 粘 贴 位 置 与设 计位 置 , 平面 上 的 误差不 超过±5㎜

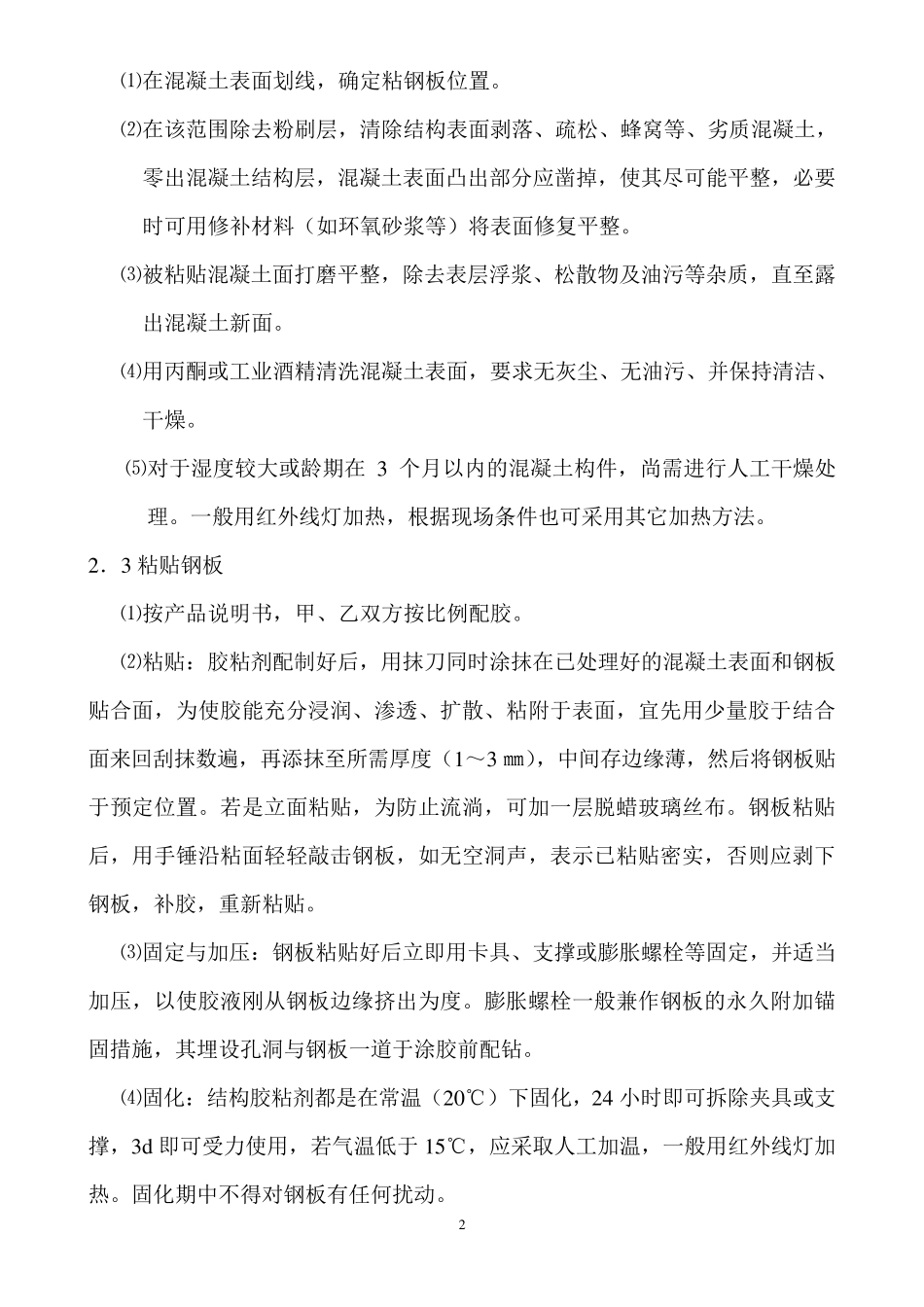

2.2 砼表面 处理 2 ⑴在混凝土表面划线,确定粘钢板位置

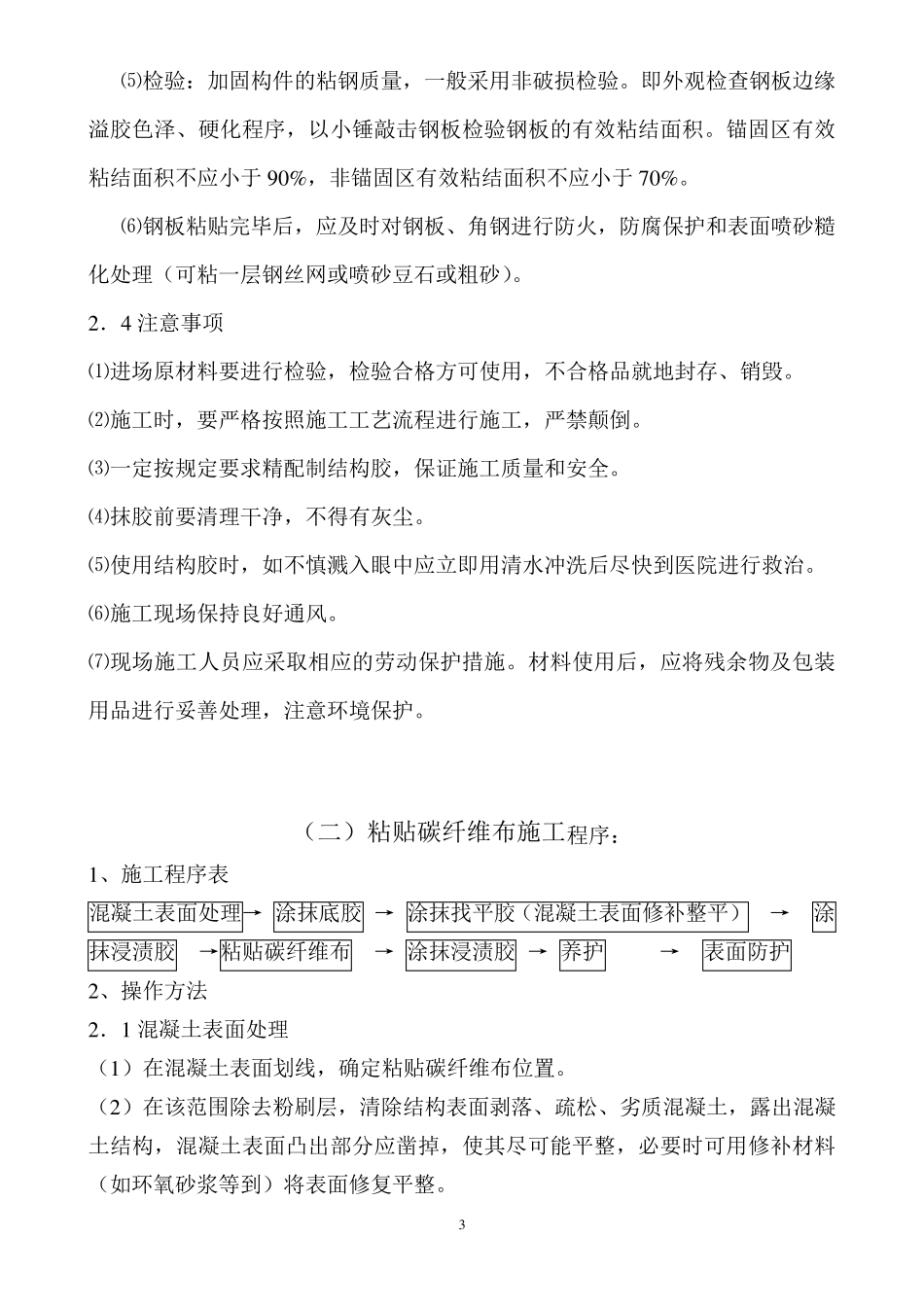

⑵在该范围除去粉刷层,清除
