二级技术交底记录表记录代号使用号项目名称:隧道喷射混凝土施工技术交底交底地点时间交底单位接受单位主持人主讲人(签字)接受人(签字):技术交底主要内容:乌轰郎隧道喷射混凝土施工技术交底―、编制依据《公路隧道施工技术规范》(JTGF60-2009)《公路工程质量检验评定标准》(JTGF80-2004)《公路工程技术标准》(JTGB01-2003)《公路建设项目环境影响评价规范》(JTGB03-2006)《公路项目安全性评价指南》(JTG/TB05-2004)《锚杆喷射混凝土支护技术规范》(G50086-2001)二、适用范围适用于乌轰郞隧道左、右幅的湿喷混凝土施工

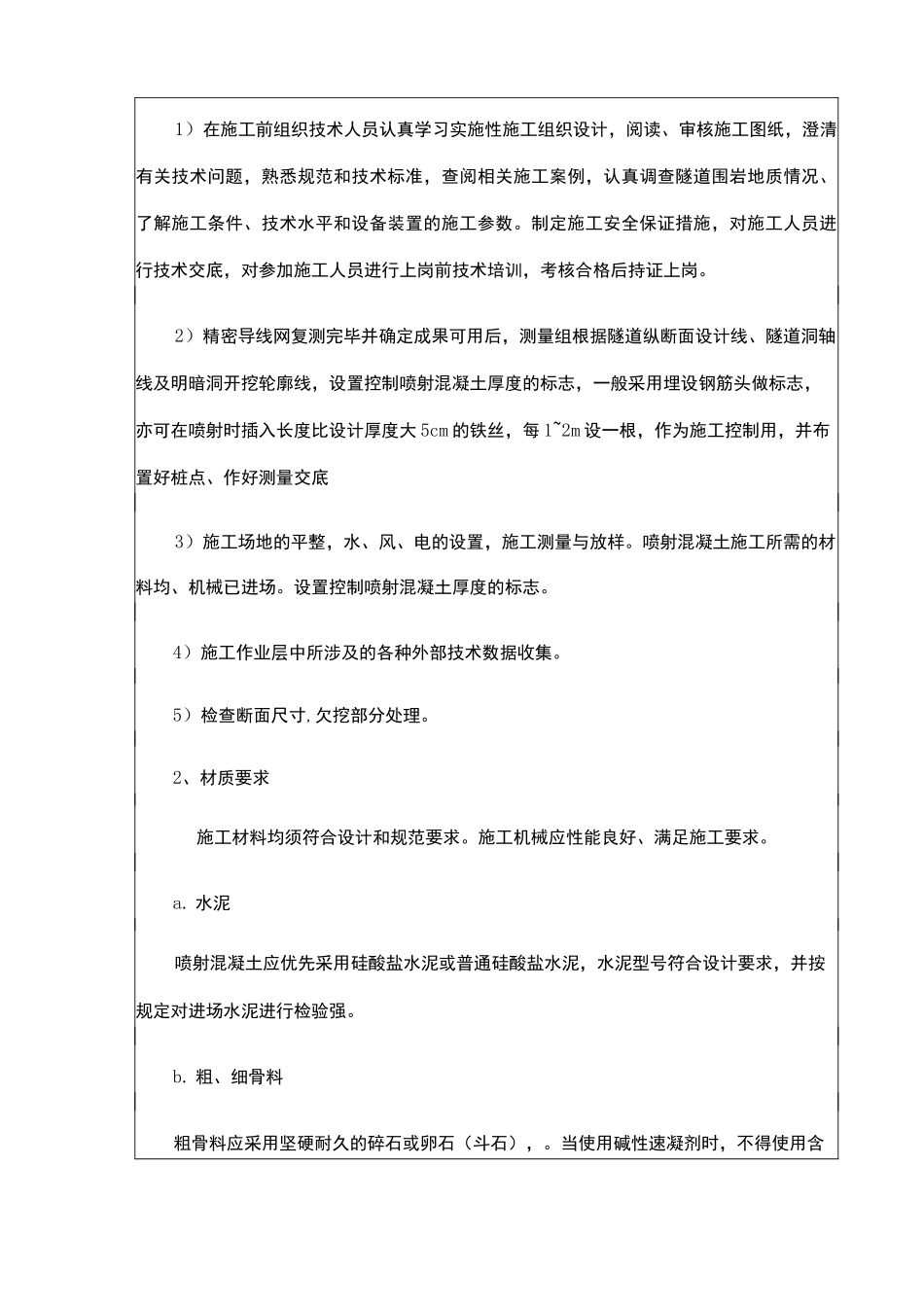

三、交底内容1、施工准备1)在施工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准,查阅相关施工案例,认真调查隧道围岩地质情况、了解施工条件、技术水平和设备装置的施工参数
制定施工安全保证措施,对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗
2)精密导线网复测完毕并确定成果可用后,测量组根据隧道纵断面设计线、隧道洞轴线及明暗洞开挖轮廓线,设置控制喷射混凝土厚度的标志,一般采用埋设钢筋头做标志,亦可在喷射时插入长度比设计厚度大 5cm 的铁丝,每 1~2m 设一根,作为施工控制用,并布置好桩点、作好测量交底3)施工场地的平整,水、风、电的设置,施工测量与放样
喷射混凝土施工所需的材料均、机械已进场
设置控制喷射混凝土厚度的标志
4)施工作业层中所涉及的各种外部技术数据收集
5)检查断面尺寸,欠挖部分处理
2、材质要求施工材料均须符合设计和规范要求
施工机械应性能良好、满足施工要求

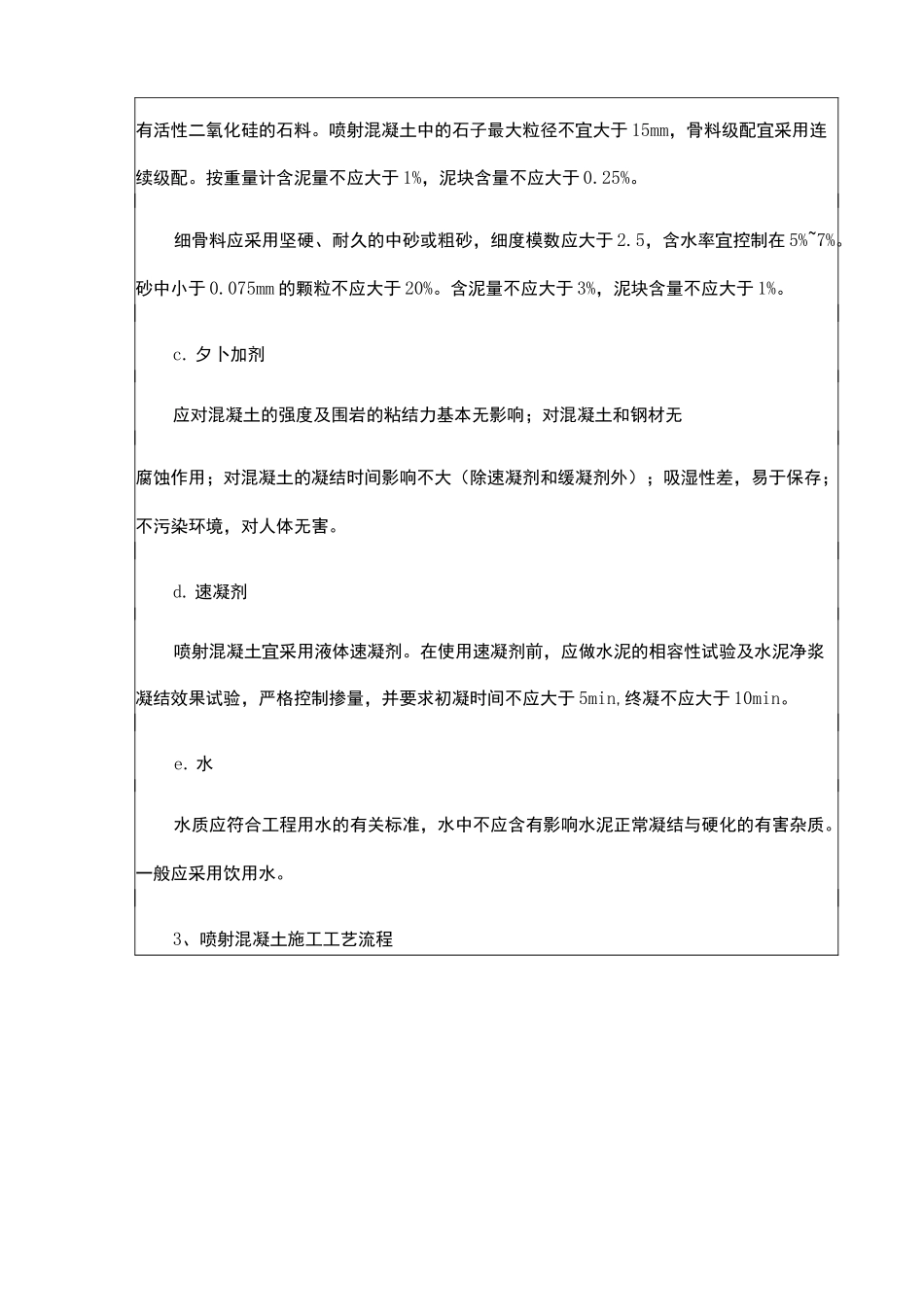

水泥喷射混凝土应优先采用硅酸盐水泥或普通硅酸盐水泥,水泥型号符合设计要求,并按规定对进场水泥进行检验强
粗、细骨料粗骨料应采用坚硬耐久的碎石或卵石(斗
