朋友公司近日扩张,租下180m2 的写字楼作为分部,弱电安装期间,笔者跟随安装工程师进行了简单的了解与学习
半日的布线工作让笔者亲身体会到安装过程中各个环节的重要性,深有感触,特此记下各过程与大家共享
小型 IT 公司布线是一个不大的工程
说不大,是因为这类工程对于网络公司来说实在太小了,一般的网络公司都不愿意接这样的工程,除非是工程量很大的办公楼整体综合布线
为此朋友只能通过关系请来了两位安装师进行了弱电布线
确定网络布线设计草图进行布线前,首先应该了解办公室办公桌的摆设位置,什么地方可以开槽埋线,什么地方不可以
同时要了解公司的网络需求,什么地方要上网
什么地方有电话

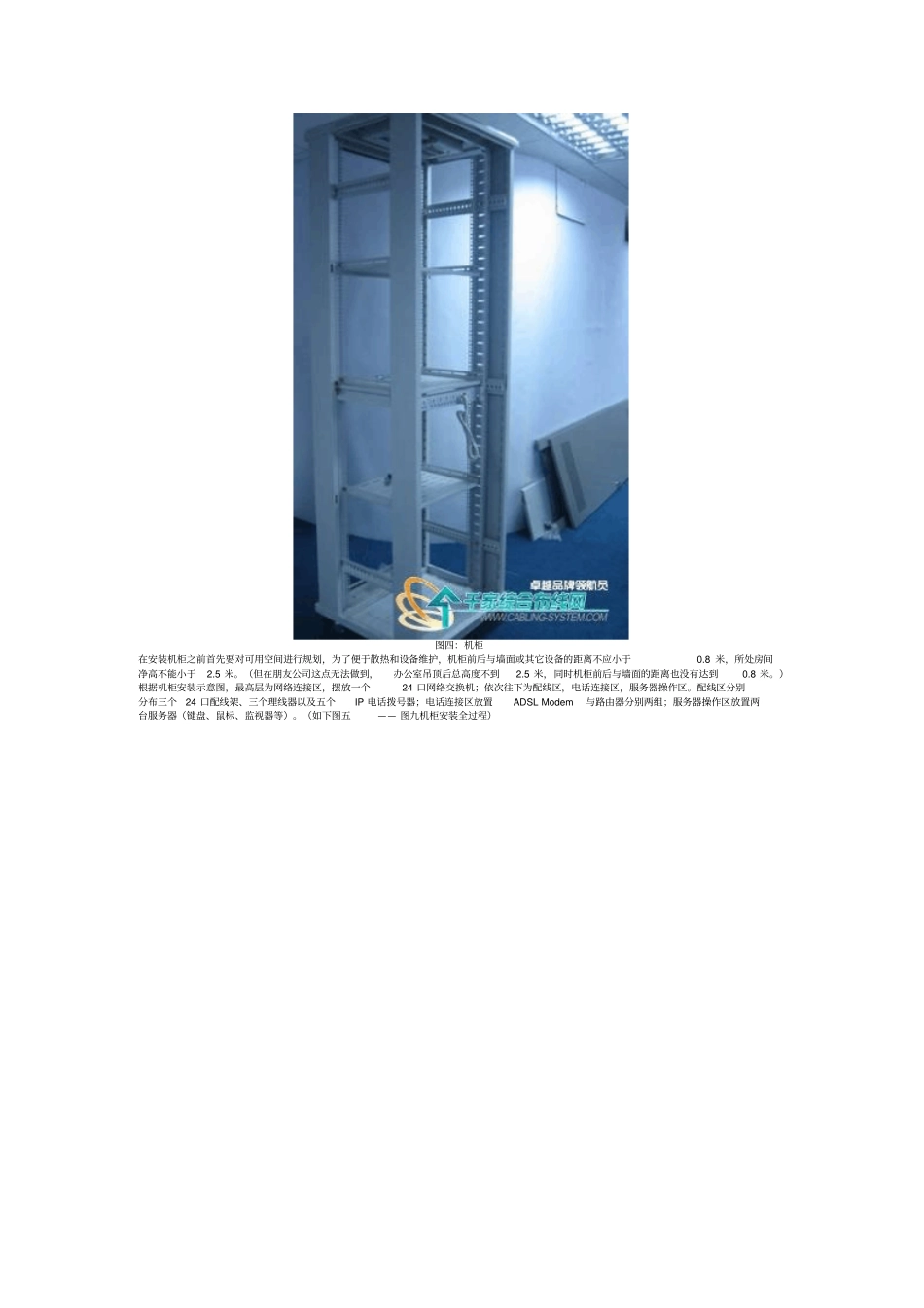

机柜应该放哪里
经理办公室的信息点应该打在哪
心里一定要有数
为此,朋友根据自己的设想画了份设计草图

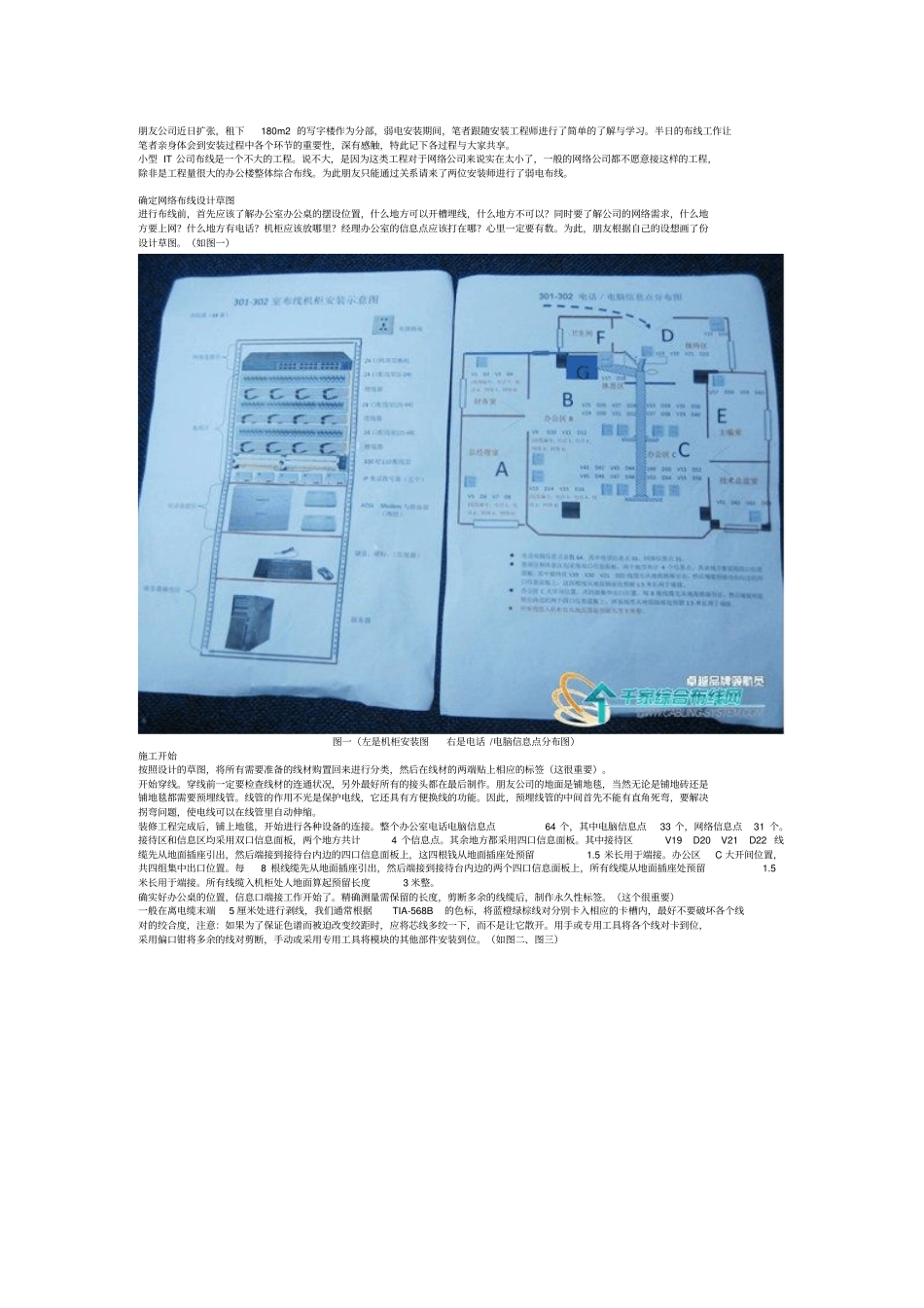

(如图一)图一(左是机柜安装图右是电话 /电脑信息点分布图)施工开始按照设计的草图,将所有需要准备的线材购置回来进行分类,然后在线材的两端贴上相应的标签(这很重要)
穿线前一定要检查线材的连通状况,另外最好所有的接头都在最后制作
朋友公司的地面是铺地毯,当然无论是铺地砖还是铺地毯都需要预埋线管
线管的作用不光是保护电线,它还具有方便换线的功能
因此,预埋线管的中间首先不能有直角死弯,要解决拐弯问题,使电线可以在线管里自动伸缩
装修工程完成后,铺上地毯,开始进行各种设备的连接
整个办公室电话电脑信息点64 个,其中电脑信息点33 个,网络信息点31 个
接待区和信息区均采用双口信息面板,两个地方共计4 个信息点
其余地方都采用四口信息面板
其中接待区V19 D20 V21 D22 线缆先从地面插座引出,然后端接到接待台内边的四口信息面板上,这四根钱从地面插座处预留1
5 米长用于端接
办公区C 大开间位置,共四组集中出口位置
每8 根线缆先从地面插座引出,然后端接到接待台内边的两个四口信息面板上,
