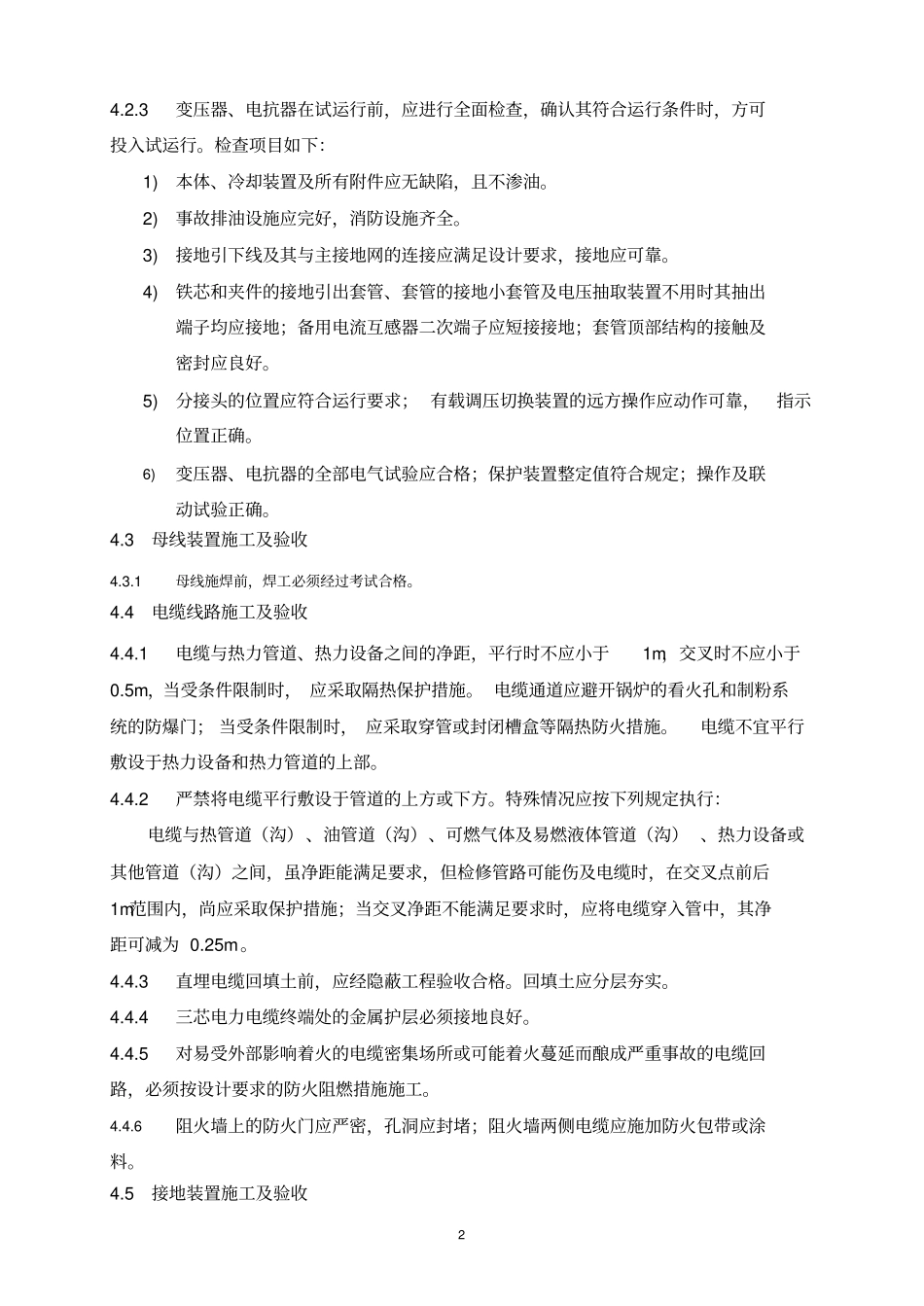

SBD28-XX 变(建) 220kVXX变 电 站 工 程强制性条文实施计划电气装置安装工程批准:审核:编写:XX 电气有限公司220kVXX 变电站工程项目部2010年 02 月 25 日1 1目的为实现本工程的质量方针、目标,加大执行工程施工规范的力度,保证工程质量安全,使工程顺利达标投产,争创优质工程,特制定本工程强制性条文实施计划。2范围本部分条文适用于220kVXX变电站工程电气装置安装工程。3规范性引用文件《工程建设标准强制性条文( 电力工程部分)》2006《电气装置安装工程高压电器施工及验收规范》GBJ 147-1990 《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》 GBJ 148-1990 《电气装置安装工程母线装置施工及验收规范》 GBJ 149-1990 《电气装置安装工程电缆线路施工及验收规范》 GB 50168 -2006 《电气装置安装工程接地装置施工及验收规范》 GB 50169 -2006 《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB 50171-1992 《电气装置安装工程低压电器施工及验收规范》 GB 50254 -1996 《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》 GB 50257-1996 《电气装置安装工程电气设备交接试验标准》 GB 50150 -2006 4强制性条文实施条款4.1高压电器施工及验收4.1.1在验收时,应进行下列检查:1)断路器及其操动机构的联动应正常,无卡阻现象;分、合闸指示正确;辅助开关 动作正确可靠。2)密度继电器的报警、闭锁定值应符合规定;电气回路传动正确。3)六氟化硫气体压力、泄漏率和含水量应符合规定。4)接地良好。4.2电力变压器、油浸电抗器、互感器施工及验收4.2.1当含氧量未达到 18%以上时,人员不得进入。4.2.2绝缘油必须按现行的国家标准 《电气装置安装工程电气设备交接试验标准》 的规定试验合格后,方可注入变压器、电抗器中。不同牌号的绝缘油或同牌号的新油与运行过的油混合使用前,必须做混油试验。2 4.2.3变压器、电抗器在试运行前,应进行全面检查,确认其符合运行条件时,方可投入试运行。检查项目如下:1)本体、冷却装置及所有附件应无缺陷,且不渗油。2)事故排油设施应完好,消防设施齐全。3)接地引下线及其与主接地网的连接应满足设计要求,接地应可靠。4)铁芯和夹件的接地引出套管、套管的接地小套管及电压抽取装置不用时其抽出端子均应接地;备用电流互感器二次端子应短接接地;套管顶部结构的接触及密封应良好。5)分接头的位置应符合运...
