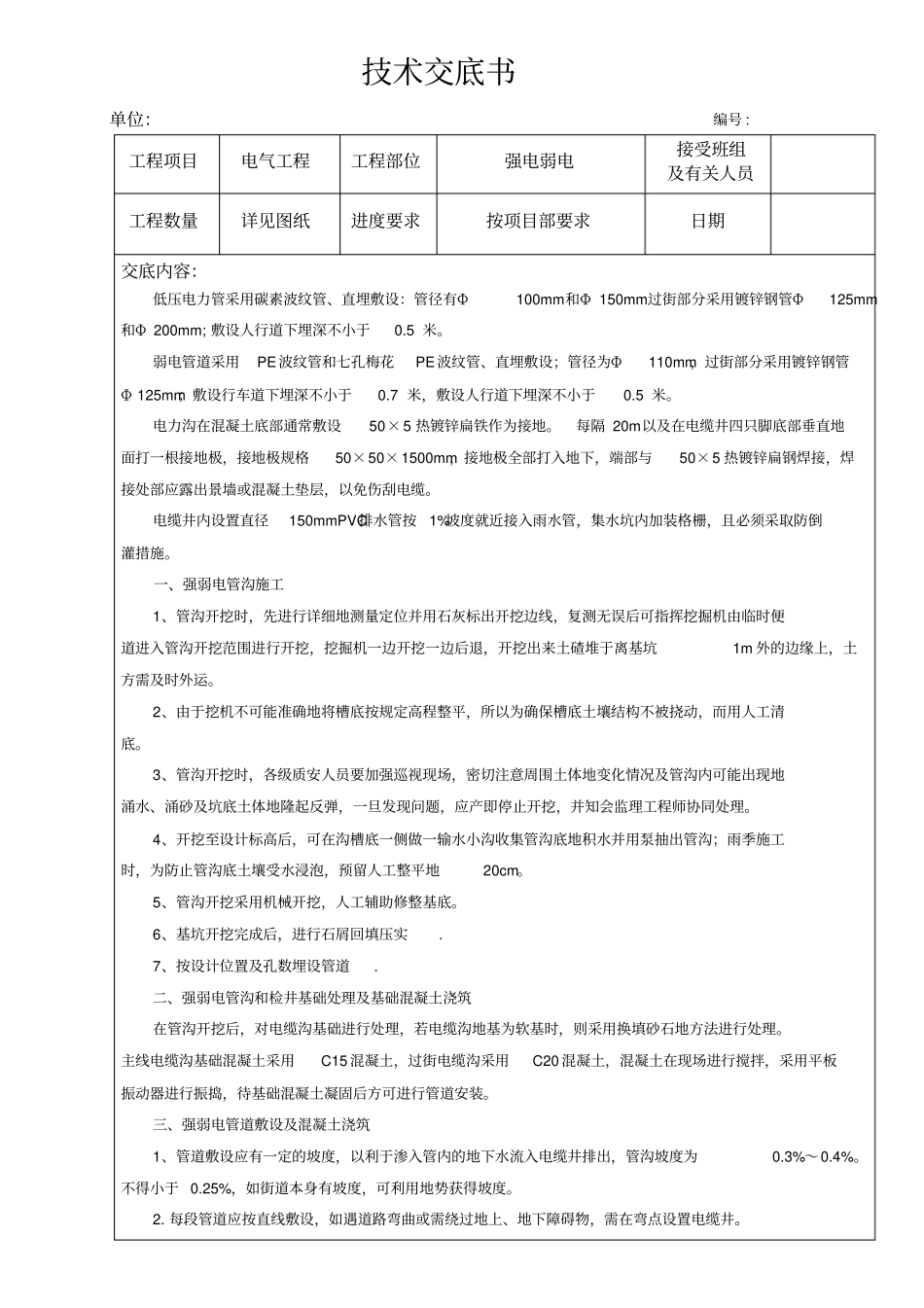

技术交底书单位:编号 :工程项目电气工程工程部位强电弱电接受班组及有关人员工程数量详见图纸进度要求按项目部要求日期交底内容:低压电力管采用碳素波纹管、直埋敷设:管径有Φ100mm和Φ 150mm过街部分采用镀锌钢管Φ125mm和Φ 200mm; 敷设人行道下埋深不小于0
弱电管道采用PE波纹管和七孔梅花PE波纹管、直埋敷设;管径为Φ110mm,过街部分采用镀锌钢管Φ 125mm;敷设行车道下埋深不小于0
7 米,敷设人行道下埋深不小于0
电力沟在混凝土底部通常敷设50×5 热镀锌扁铁作为接地
每隔 20m以及在电缆井四只脚底部垂直地面打一根接地极,接地极规格50×50×1500mm,接地极全部打入地下,端部与50×5 热镀锌扁钢焊接,焊接处部应露出景墙或混凝土垫层,以免伤刮电缆
电缆井内设置直径150mmPVC排水管按1%坡度就近接入雨水管,集水坑内加装格栅,且必须采取防倒灌措施
一、强弱电管沟施工1、管沟开挖时,先进行详细地测量定位并用石灰标出开挖边线,复测无误后可指挥挖掘机由临时便道进入管沟开挖范围进行开挖,挖掘机一边开挖一边后退,开挖出来土碴堆于离基坑1m 外的边缘上,土方需及时外运
2、由于挖机不可能准确地将槽底按规定高程整平,所以为确保槽底土壤结构不被挠动,而用人工清底
3、管沟开挖时,各级质安人员要加强巡视现场,密切注意周围土体地变化情况及管沟内可能出现地涌水、涌砂及坑底土体地隆起反弹,一旦发现问题,应产即停止开挖,并知会监理工程师协同处理
4、开挖至设计标高后,可在沟槽底一侧做一输水小沟收集管沟底地积水并用泵抽出管沟;雨季施工时,为防止管沟底土壤受水浸泡,预留人工整平地20cm
5、管沟开挖采用机械开挖,人工辅助修整基底
6、基坑开挖完成后,进行石屑回填压实
7、按设计位置及孔数埋设管道

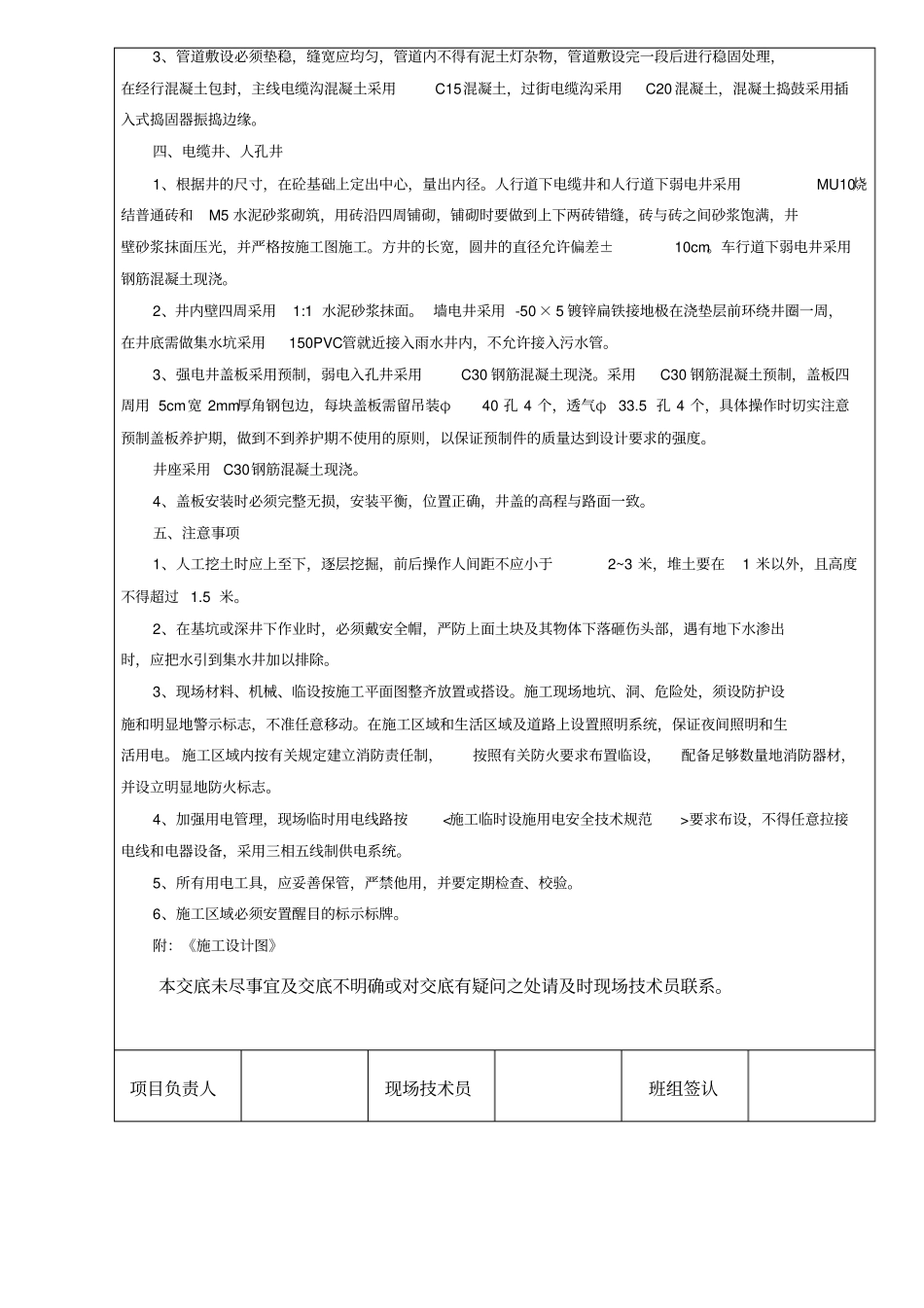

二、强弱电管沟和检井基础处理及基础混凝土浇筑在管沟开
