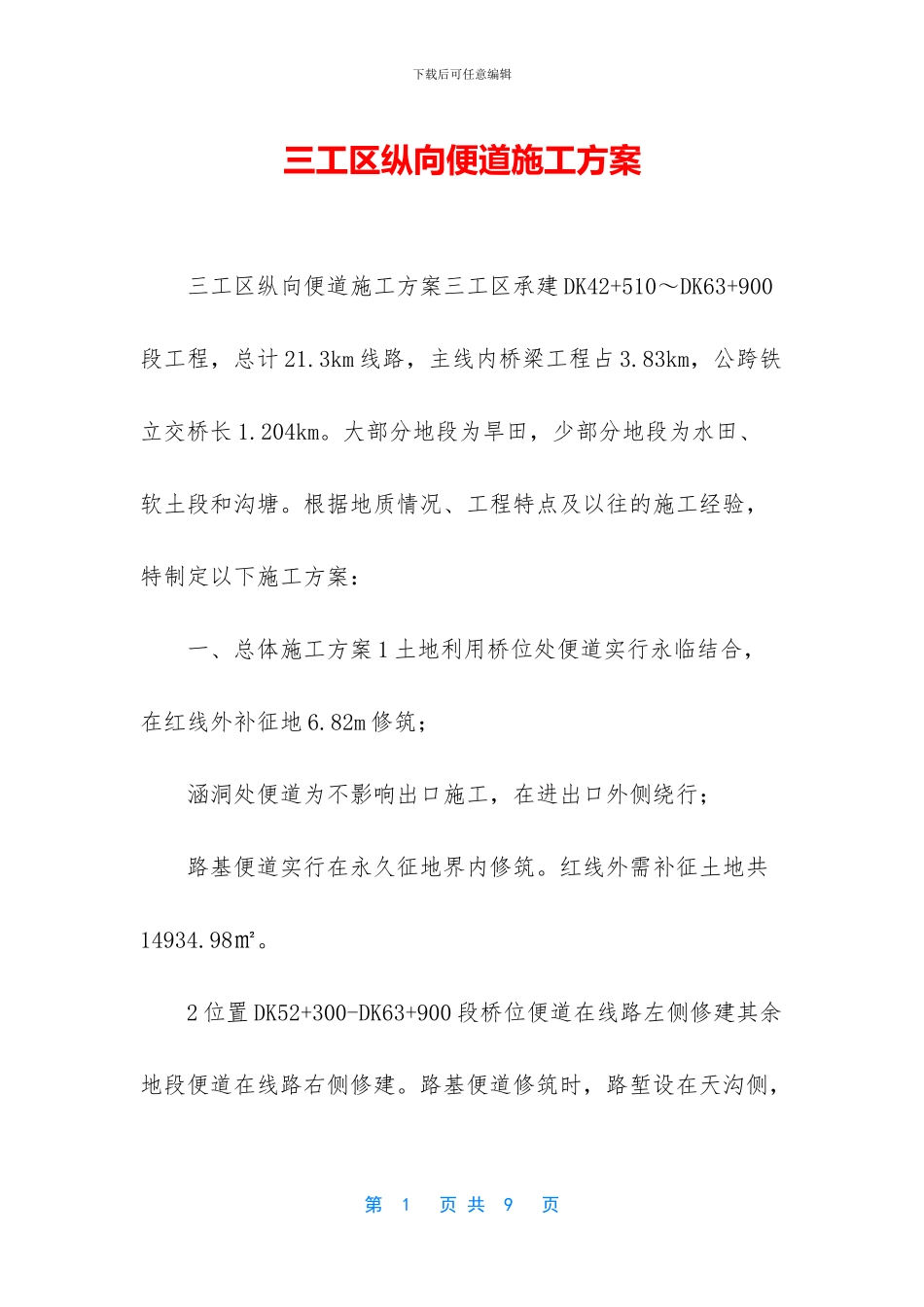

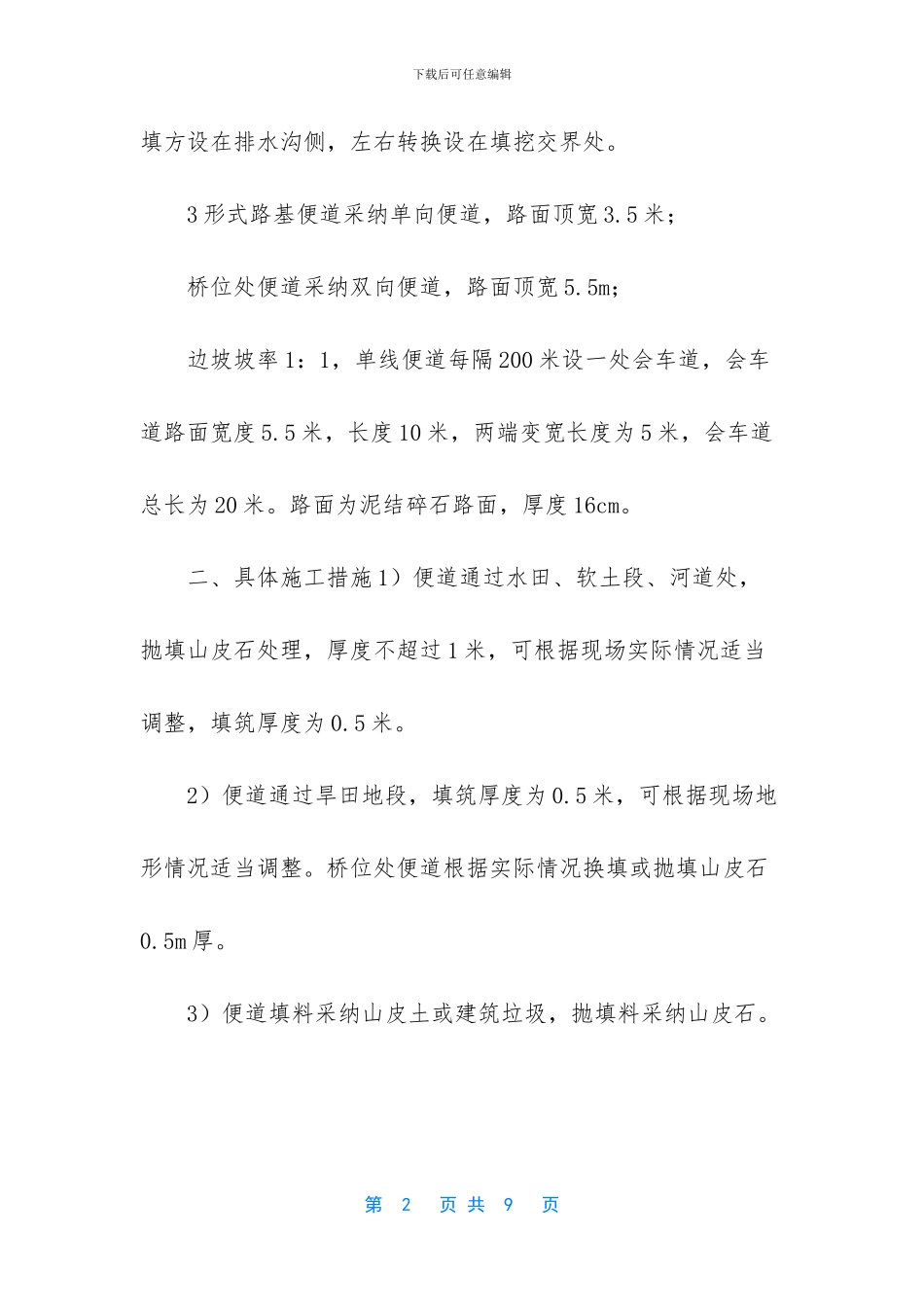

下载后可任意编辑三工区纵向便道施工方案 三工区纵向便道施工方案三工区承建 DK42+510~DK63+900段工程,总计 21.3km 线路,主线内桥梁工程占 3.83km,公跨铁立交桥长 1.204km。大部分地段为旱田,少部分地段为水田、软土段和沟塘。根据地质情况、工程特点及以往的施工经验,特制定以下施工方案: 一、总体施工方案 1 土地利用桥位处便道实行永临结合,在红线外补征地 6.82m 修筑; 涵洞处便道为不影响出口施工,在进出口外侧绕行; 路基便道实行在永久征地界内修筑。红线外需补征土地共14934.98㎡。 2 位置 DK52+300-DK63+900 段桥位便道在线路左侧修建其余地段便道在线路右侧修建。路基便道修筑时,路堑设在天沟侧,第 1 页 共 9 页下载后可任意编辑填方设在排水沟侧,左右转换设在填挖交界处。 3 形式路基便道采纳单向便道,路面顶宽 3.5 米; 桥位处便道采纳双向便道,路面顶宽 5.5m; 边坡坡率 1:1,单线便道每隔 200 米设一处会车道,会车道路面宽度 5.5 米,长度 10 米,两端变宽长度为 5 米,会车道总长为 20 米。路面为泥结碎石路面,厚度 16cm。 二、具体施工措施 1)便道通过水田、软土段、河道处,抛填山皮石处理,厚度不超过 1 米,可根据现场实际情况适当调整,填筑厚度为 0.5 米。 2)便道通过旱田地段,填筑厚度为 0.5 米,可根据现场地形情况适当调整。桥位处便道根据实际情况换填或抛填山皮石0.5m 厚。 3)便道填料采纳山皮土或建筑垃圾,抛填料采纳山皮石。 第 2 页 共 9 页下载后可任意编辑 4)便道外侧修建土沟,深 0.3 米,底宽 0.3 米,上口宽0.5 米。 5)便道坡度不大于 10%,特别地段不大于 15%。便道路面设 3%横向坡度。 6)养护:主要利用工区租赁的机械设备进行养护,局部利用人工养护,只要出现坑(凹)或连续降雨后立即进行养护。 三、便涵、便桥施工泄水小沟渠和灌溉渠采纳埋设涵管的方式通过,数量及里程见附表。 便道工程数量计算表段落里程长度填高路基底面路基顶面路面宽既有路面宽征地清表填土方量泥结碎石(厚 0.16m)挖淤抛填(片石)人工挖土沟备注米米米米米米平方米平方米立方米立方米立方米立方米立方米旱地 DK42+510--DK42+558480.54.823.823.5103.6828.115.76 桥位处修筑双向第 3 页 共 9 页下载后可任意编辑便道,路基段修筑单向便道; 路基段便道不在红线外征地 DK42+558--DK42+7281700.56.825.825.5680537.202...
