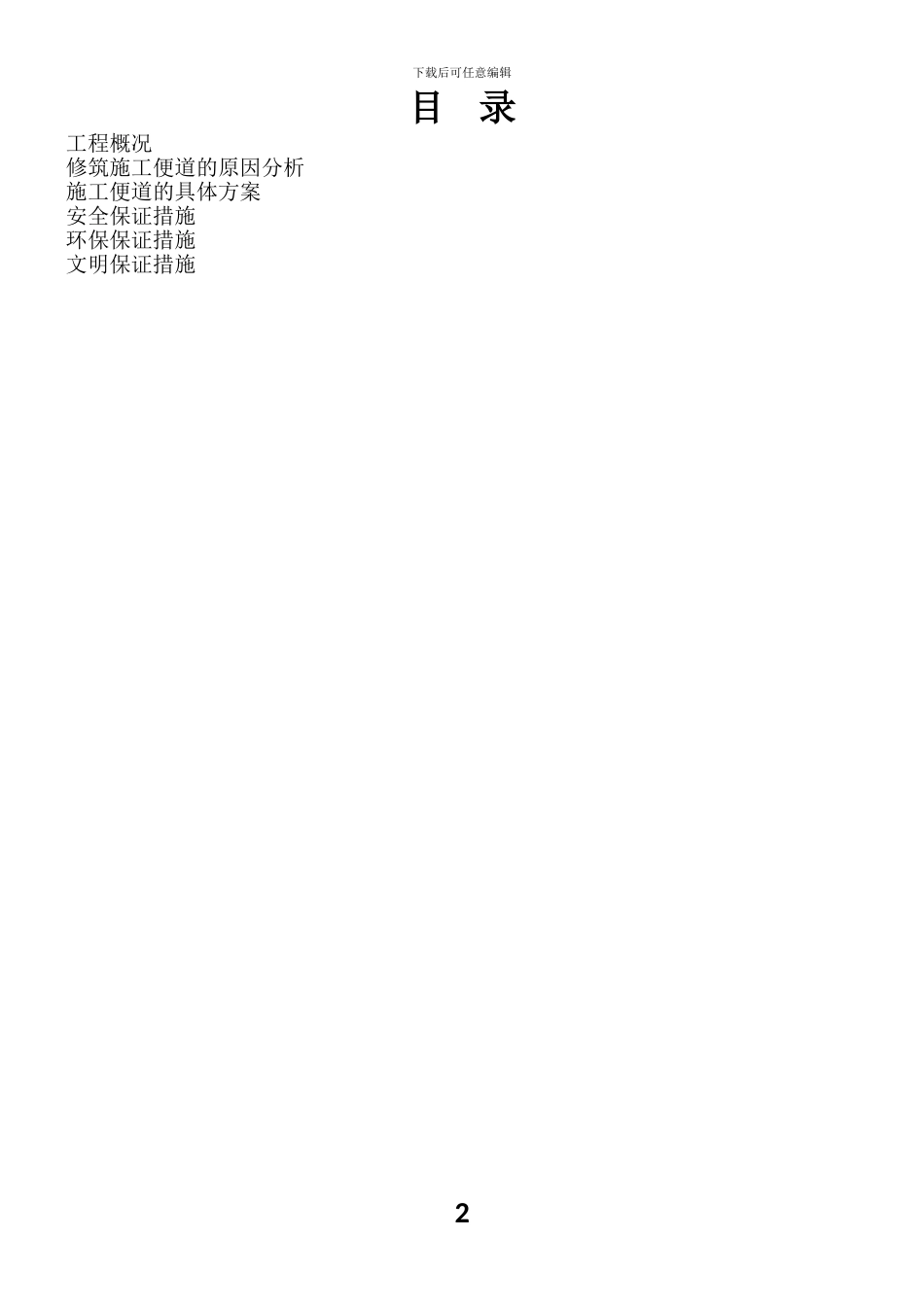

下载后可任意编辑*****道路工程临时便道专项施工方案*****有限公司2024 年 2 月 日1下载后可任意编辑目 录工程概况修筑施工便道的原因分析施工便道的具体方案安全保证措施环保保证措施文明保证措施2下载后可任意编辑工程概况*****位于*****红线内,东起沃土路(K0+540),西至赤金路(赤金路为规划路,桩号 K1+825

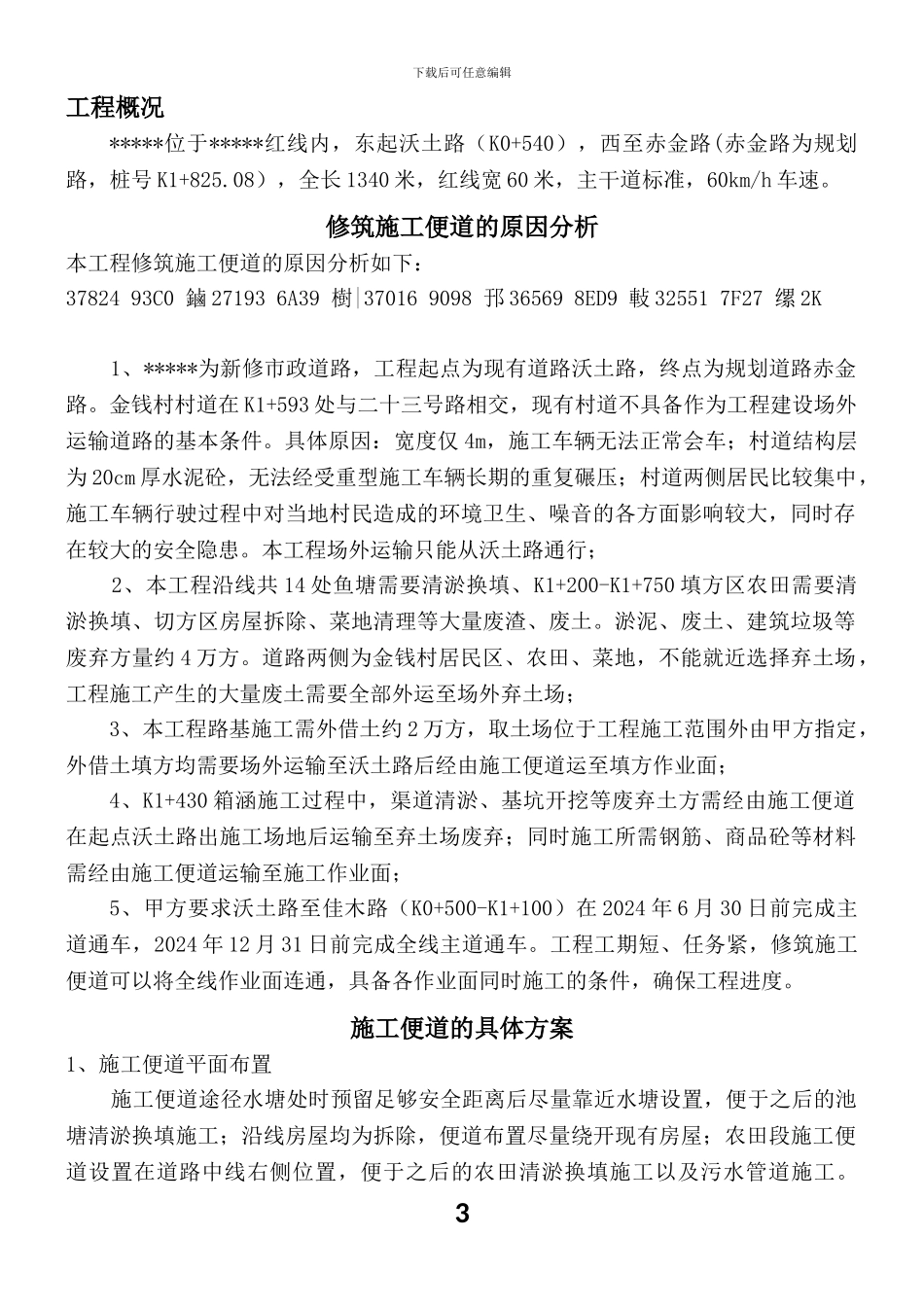

08),全长 1340 米,红线宽 60 米,主干道标准,60km/h 车速
修筑施工便道的原因分析本工程修筑施工便道的原因分析如下:37824 93C0 鏀 27193 6A39 樹|37016 9098 邘 36569 8ED9 軙 32551 7F27 缧 2K 1、*****为新修市政道路,工程起点为现有道路沃土路,终点为规划道路赤金路
金钱村村道在 K1+593 处与二十三号路相交,现有村道不具备作为工程建设场外运输道路的基本条件
具体原因:宽度仅 4m,施工车辆无法正常会车;村道结构层为 20cm 厚水泥砼,无法经受重型施工车辆长期的重复碾压;村道两侧居民比较集中,施工车辆行驶过程中对当地村民造成的环境卫生、噪音的各方面影响较大,同时存在较大的安全隐患
本工程场外运输只能从沃土路通行; 2、本工程沿线共 14 处鱼塘需要清淤换填、K1+200-K1+750 填方区农田需要清淤换填、切方区房屋拆除、菜地清理等大量废渣、废土
淤泥、废土、建筑垃圾等废弃方量约 4 万方
道路两侧为金钱村居民区、农田、菜地,不能就近选择弃土场,工程施工产生的大量废土需要全部外运至场外弃土场; 3、本工程路基施工需外借土约 2 万方,取土场位于工程施工范围外由甲方指定,外借土填方均需要场外运输至沃土路后经由施工便道运至填方作业面;4、K1+430 箱涵施工过程中,渠道清淤、基坑开挖等废弃土方需经由施工便道在起点沃土路出施工场地后运输至弃土场废弃;同时施工所
