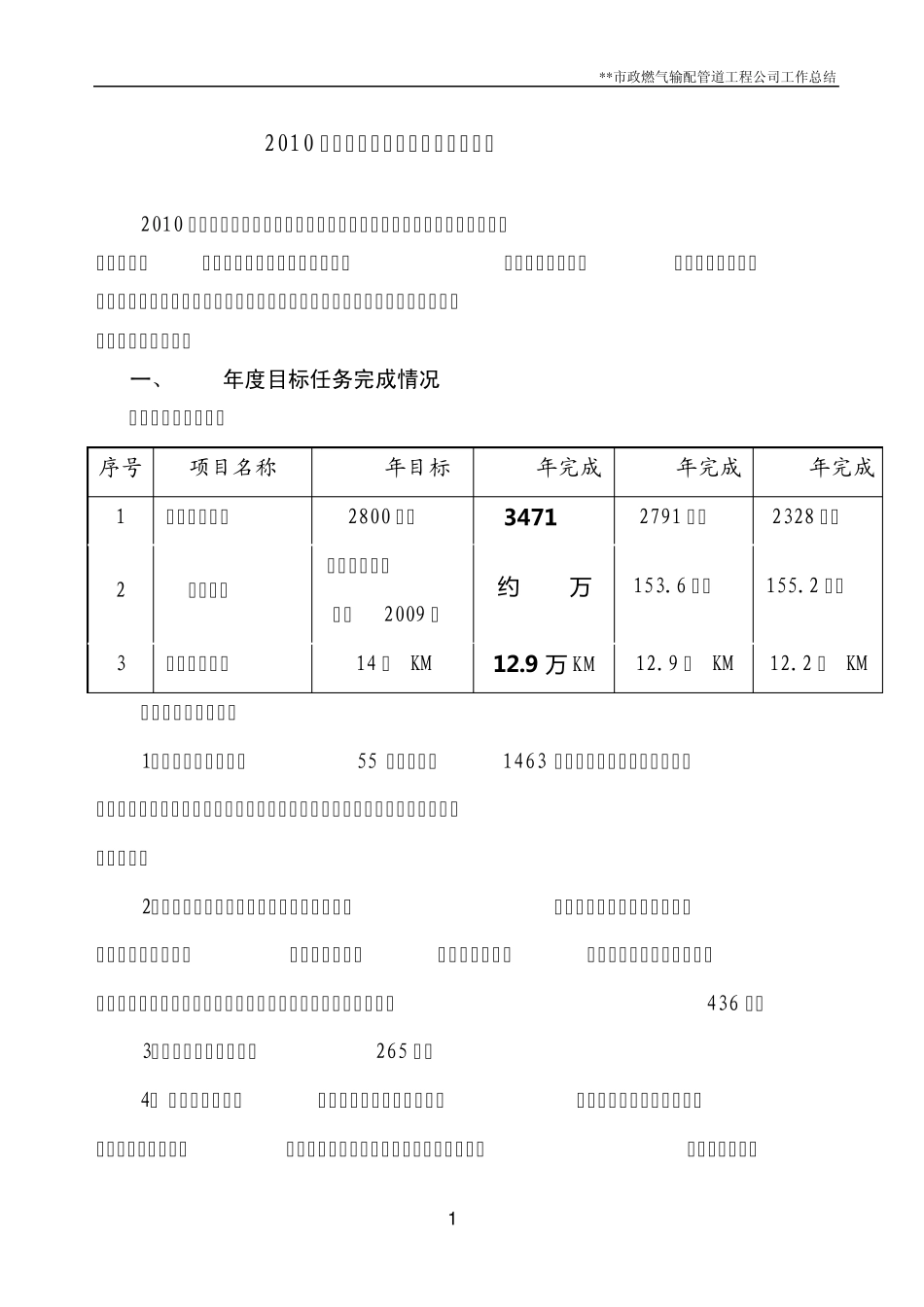

* * 市政燃气输配管道工程公司工作总结 1 2010 年度目标任务完成情况工作总结 2010 年,工程公司紧跟总公司管理提升步伐,围绕目标任务,自加压力、苦练内功,在承担工程施工主力军的同时,紧扣现场抓安全、紧盯材料降成本,产值持续做大、实力持续增强、品质持续做优,公司整体施工能力和项目管理水平有了新的提升

一、2010年度目标任务完成情况 (一)主要经济指标 序号 项目名称 2010年目标 2010年完成 2009年完成 2008年完成 1 工程施工产值 2800 万元 3471 万 2791 万元 2328 万元 2 可控费用 产值费用率不高于2009 年 约 190万 153
6 万元 155
2 万元 3 车辆使用里程 14 万 KM 12
9 万 KM 12
9 万 KM 12
2 万 KM (二)服务运营指标 1、全年回访工商客户55 户,民用户1463 户,通过回访,找到了在服务方面存在的不足,逐步摸清了各类客户的需求规律,在此基础上,推行了五项便民措施; 2、继续推行《单项工程工料机核算控制表》,根据施工图核定每个工程项目的材料耗用计划、工时使用计划、吊运台班计划,控制表与任务单同步下发、与竣工图同步完成、与月度绩效同步考核,全年填报《控制表》436 份; 3、全年完成零星户安装265 户; 4、 成立质检小组,结合燃气管道施工的特点,以土方施工和管道施工为主干,从质量、安全、环境等方面制定《施工现场质量检查清单》,检查项目涉及 * * 市政燃气输配管道工程公司工作总结 2 四大类22 条,每天对至少一个以上工地进行抽查,填写现场检查项目清单,并对施工中发现的问题及时上榜曝光,督促整改;且定期对发现问题的工地进行回访,检查整改措施落实情况,并将此与施工员每月的绩效考核进行绑定,变“要我做”为“我要做”,促使其自觉维护施工质量和进行现场安全控制; 5、民用
