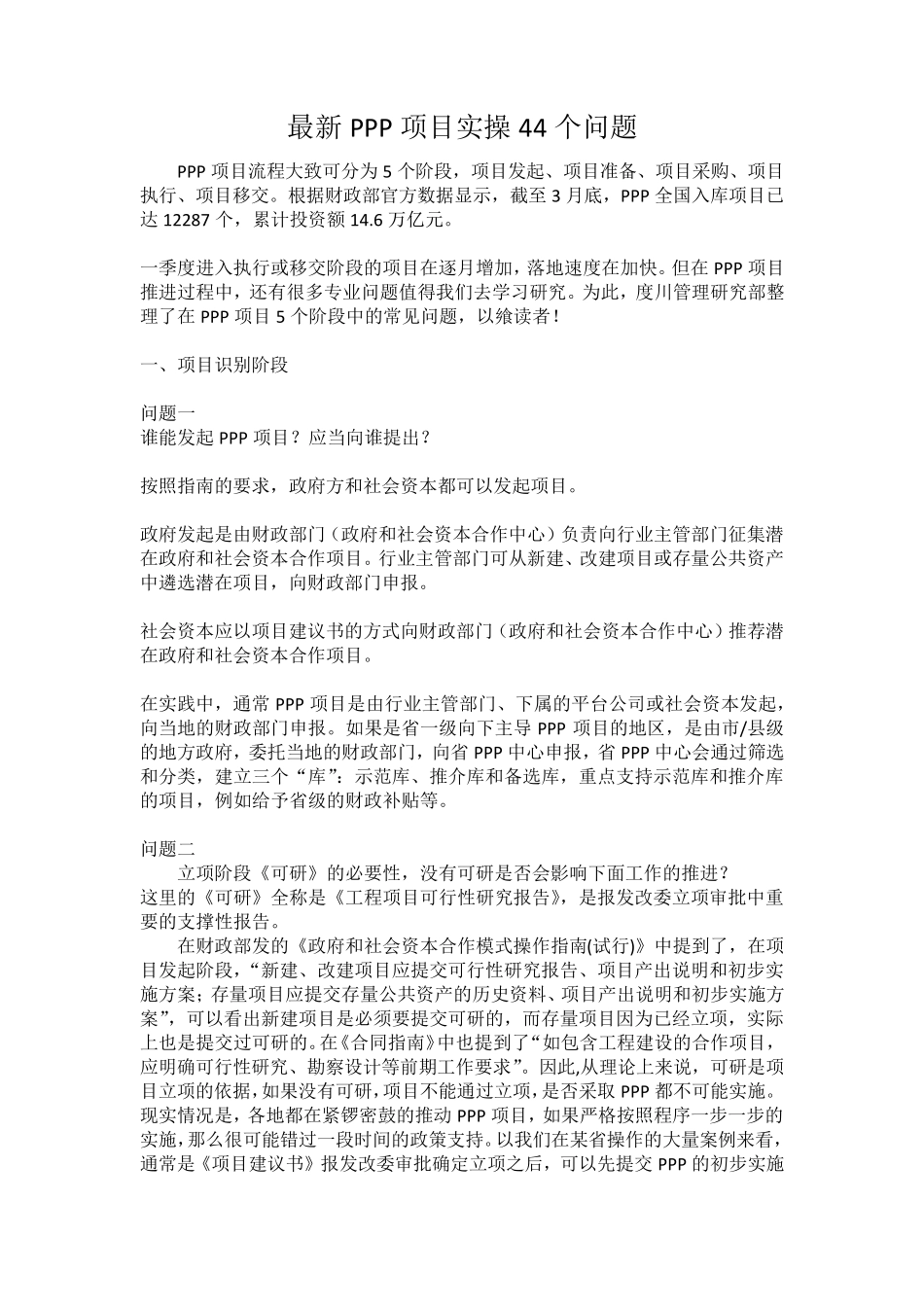

最新 PPP 项目实操 44 个问题 PPP 项目流程大致可分为 5 个阶段,项目发起、项目准备、项目采购、项目执行、项目移交
根据财政部官方数据显示,截至 3 月底,PPP 全国入库项目已达 12287 个,累计投资额 14
一季度进入执行或移交阶段的项目在逐月增加,落地速度在加快
但在 PPP 项目推进过程中,还有很多专业问题值得我们去学习研究
为此,度川管理研究部整理了在 PPP 项目 5 个阶段中的常见问题,以飨读者
一、项目识别阶段 问题一 谁能发起 PPP 项目
应当向谁提出
按照指南的要求,政府方和社会资本都可以发起项目
政府发起是由财政部门(政府和社会资本合作中心)负责向行业主管部门征集潜在政府和社会资本合作项目
行业主管部门可从新建、改建项目或存量公共资产中遴选潜在项目,向财政部门申报
社会资本应以项目建议书的方式向财政部门(政府和社会资本合作中心)推荐潜在政府和社会资本合作项目
在实践中,通常 PPP 项目是由行业主管部门、下属的平台公司或社会资本发起,向当地的财政部门申报
如果是省一级向下主导PPP 项目的地区,是由市/县级的地方政府,委托当地的财政部门,向省PPP 中心申报,省PPP 中心会通过筛选和分类,建立三个“库”:示范库、推介库和备选库,重点支持示范库和推介库的项目,例如给予省级的财政补贴等

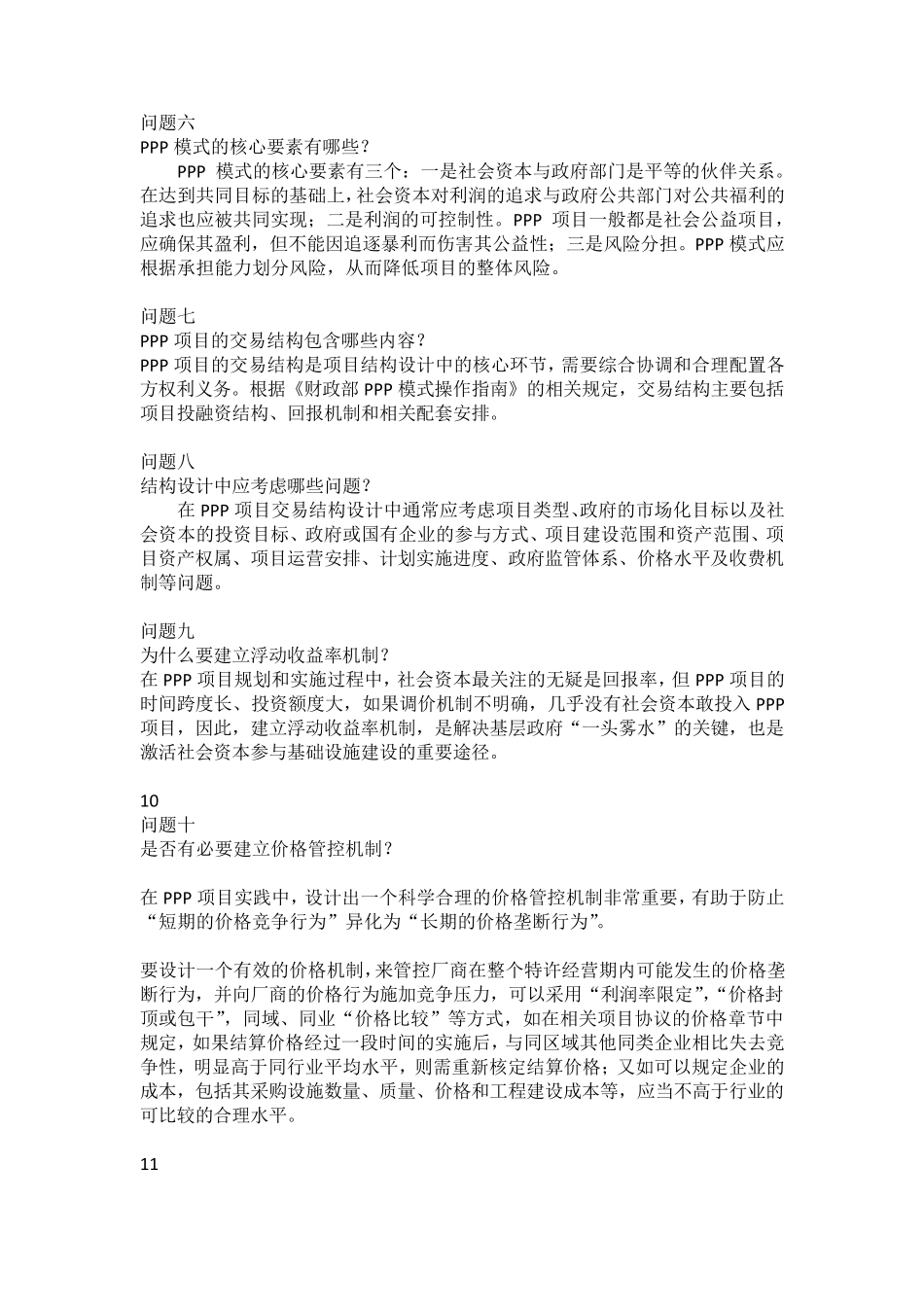

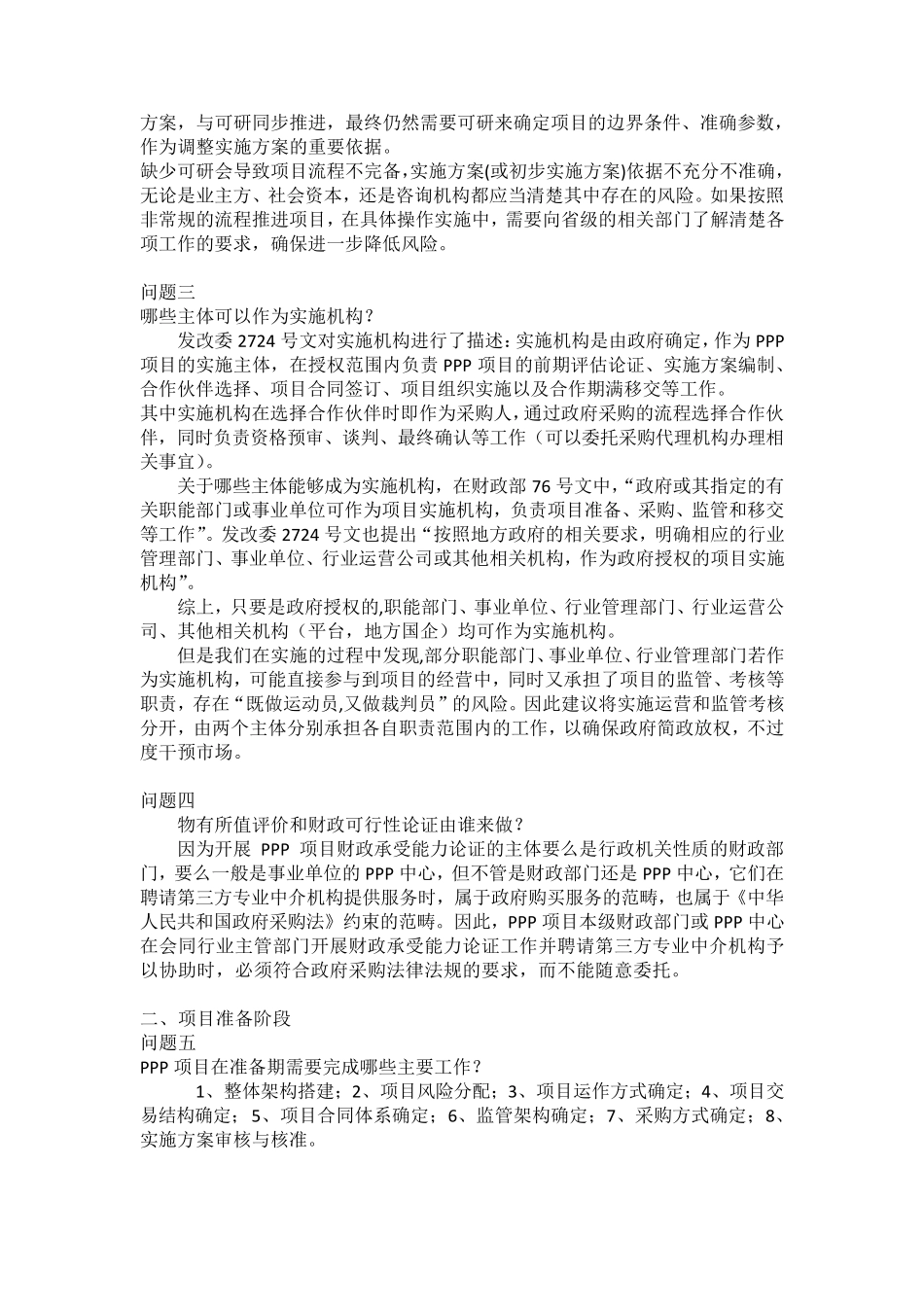

问题二 立项阶段《可研》的必要性,没有可研是否会影响下面工作的推进
这里的《可研》全称是《工程项目可行性研究报告》,是报发改委立项审批中重要的支撑性报告
在财政部发的《政府和社会资本合作模式操作指南(试行)》中提到了,在项目发起阶段,“新建、改建项目应提交可行性研究报告、项目产出说明和初步实施方案;存量项目应提交存量公共资产的历史资料、项目产出说明和初步实施方案”,可以看出新建项目是必须要提交可研的,而存量项目因为已经立项,
