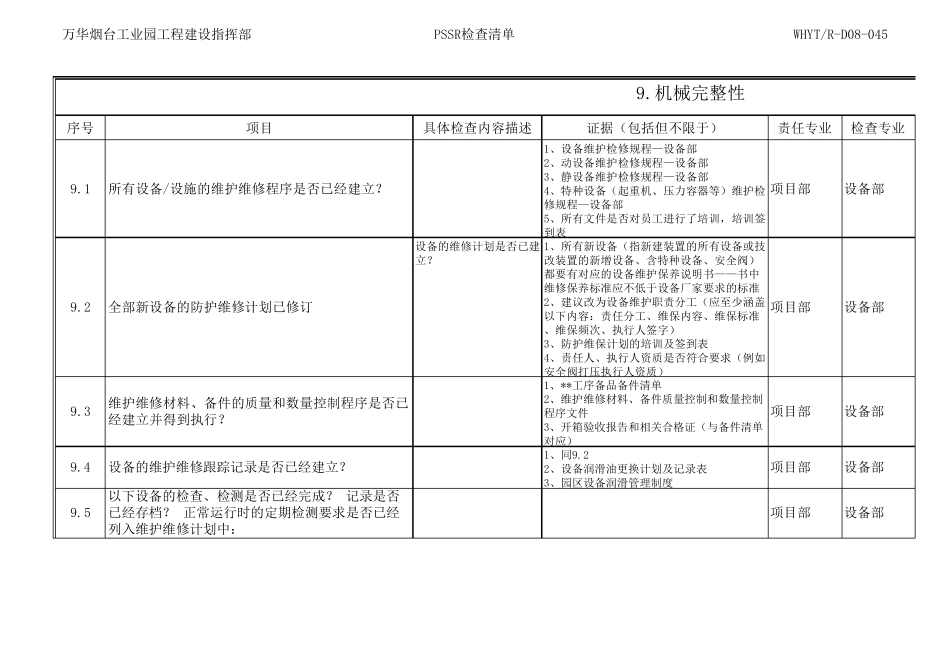

万华烟台工业园工程建设指挥部PSSR检查清单WHYT/R-D08-045序号项目具体检查内容描述证据(包括但不限于)责任专业检查专业9
1所有设备/设施的维护维修程序是否已经建立
1、设备维护检修规程—设备部2、动设备维护检修规程—设备部3、静设备维护检修规程—设备部4、特种设备(起重机、压力容器等)维护检修规程—设备部5、所有文件是否对员工进行了培训,培训签到表项目部设备部9
2全部新设备的防护维修计划已修订设备的维修计划是否已建立
1、所有新设备(指新建装置的所有设备或技改装置的新增设备、含特种设备、安全阀)都要有对应的设备维护保养说明书——书中维修保养标准应不低于设备厂家要求的标准2、建议改为设备维护职责分工(应至少涵盖以下内容:责任分工、维保内容、维保标准、维保频次、执行人签字)3、防护维保计划的培训及签到表4、责任人、执行人资质是否符合要求(例如安全阀打压执行人资质)项目部设备部9
3维护维修材料、备件的质量和数量控制程序是否已经建立并得到执行
1、**工序备品备件清单2、维护维修材料、备件质量控制和数量控制程序文件3、开箱验收报告和相关合格证(与备件清单对应)项目部设备部9
4设备的维护维修跟踪记录是否已经建立
22、设备润滑油更换计划及记录表3、园区设备润滑管理制度项目部设备部9

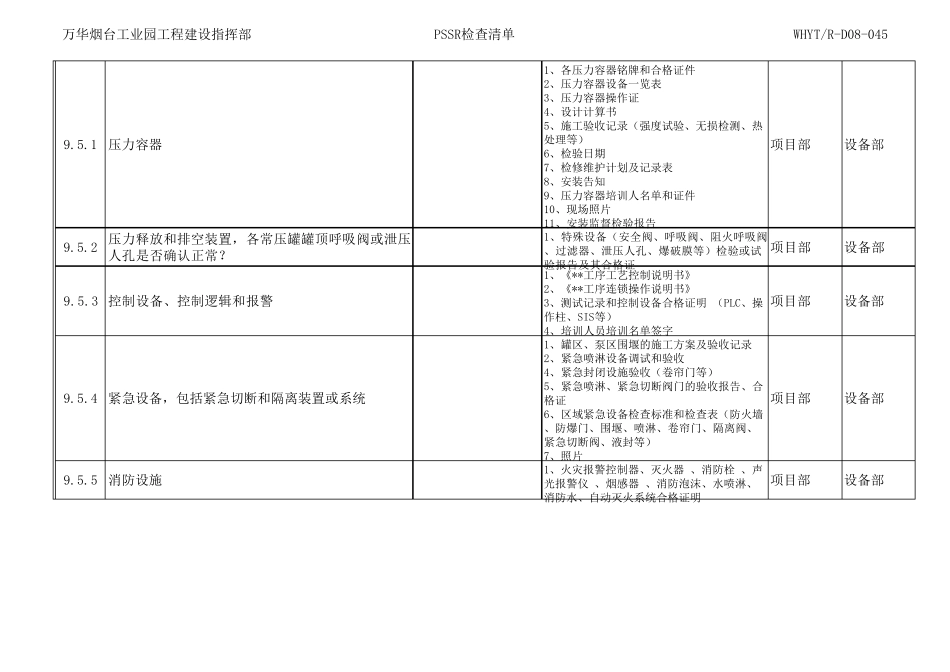

5以下设备的检查、检测是否已经完成
记录是否已经存档
正常运行时的定期检测要求是否已经列入维护维修计划中:项目部设备部9
机械完整性万华烟台工业园工程建设指挥部PSSR检查清单WHYT/R-D08-0459
