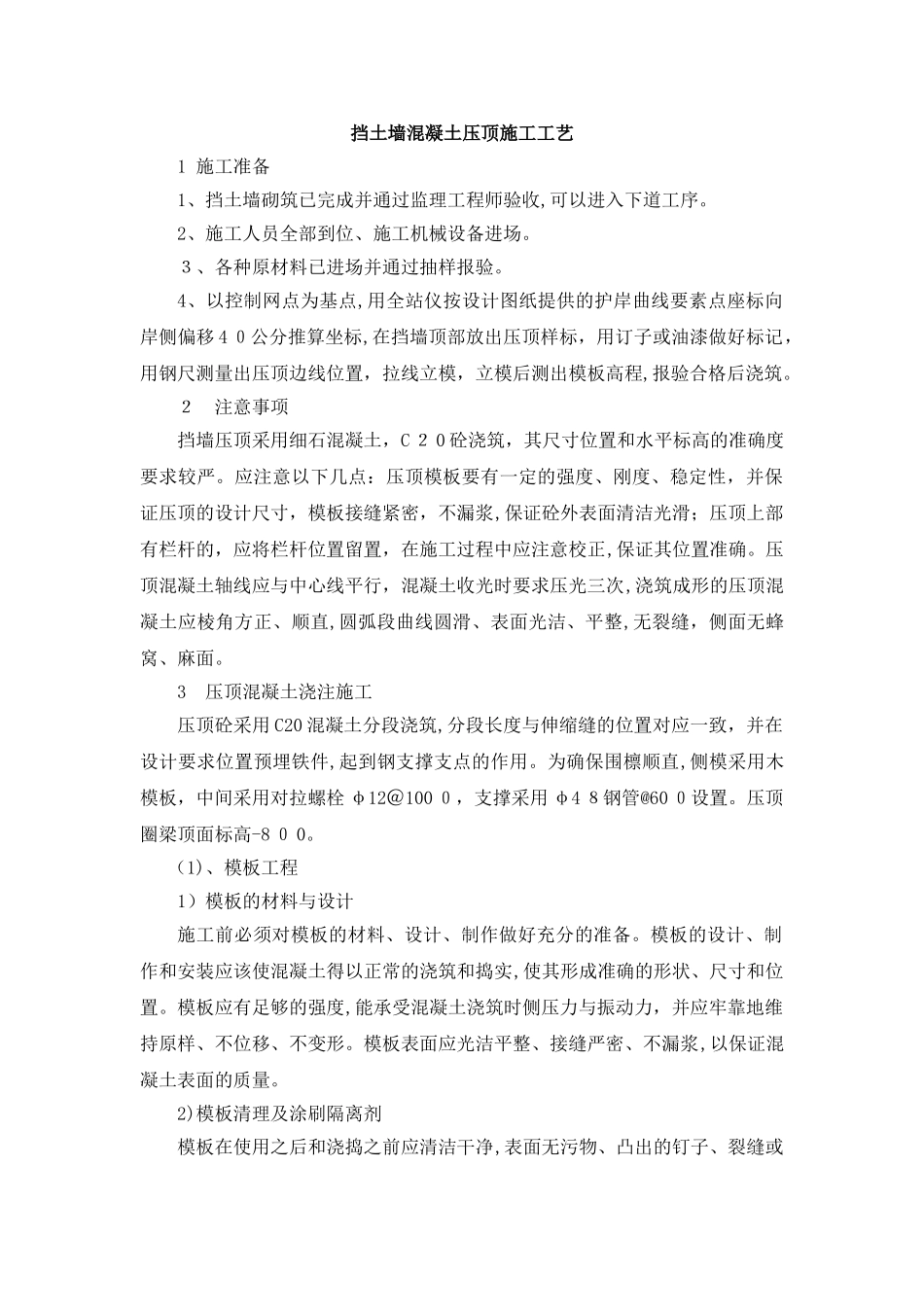

挡土墙混凝土压顶施工工艺1施工准备1、挡土墙砌筑已完成并通过监理工程师验收,可以进入下道工序
2、施工人员全部到位、施工机械设备进场
3、各种原材料已进场并通过抽样报验
4、以控制网点为基点,用全站仪按设计图纸提供的护岸曲线要素点座标向岸侧偏移40公分推算坐标,在挡墙顶部放出压顶样标,用订子或油漆做好标记,用钢尺测量出压顶边线位置,拉线立模,立模后测出模板高程,报验合格后浇筑
2注意事项挡墙压顶采用细石混凝土,C20砼浇筑,其尺寸位置和水平标高的准确度要求较严
应注意以下几点:压顶模板要有一定的强度、刚度、稳定性,并保证压顶的设计尺寸,模板接缝紧密,不漏浆,保证砼外表面清洁光滑;压顶上部有栏杆的,应将栏杆位置留置,在施工过程中应注意校正,保证其位置准确
压顶混凝土轴线应与中心线平行,混凝土收光时要求压光三次,浇筑成形的压顶混凝土应棱角方正、顺直,圆弧段曲线圆滑、表面光洁、平整,无裂缝,侧面无蜂窝、麻面
3压顶混凝土浇注施工压顶砼采用C20混凝土分段浇筑,分段长度与伸缩缝的位置对应一致,并在设计要求位置预埋铁件,起到钢支撑支点的作用
为确保围檩顺直,侧模采用木模板,中间采用对拉螺栓φ12@1000,支撑采用φ48钢管@600设置
压顶圈梁顶面标高-800

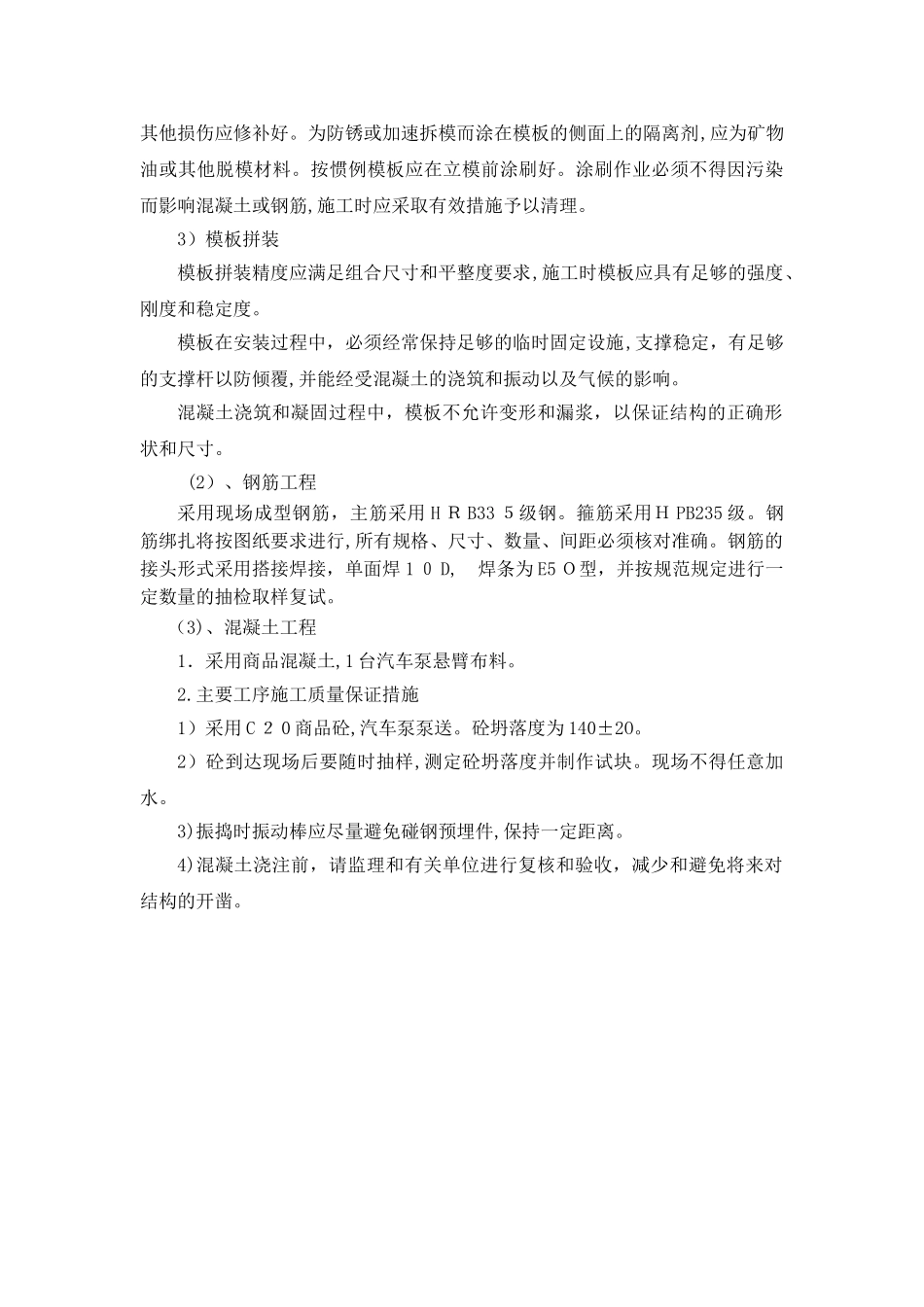

(1)、模板工程1)模板的材料与设计施工前必须对模板的材料、设计、制作做好充分的准备
模板的设计、制作和安装应该使混凝土得以正常的浇筑和捣实,使其形成准确的形状、尺寸和位置
模板应有足够的强度,能承受混凝土浇筑时侧压力与振动力,并应牢靠地维持原样、不位移、不变形
模板表面应光洁平整、接缝严密、不漏浆,以保证混凝土表面的质量
2)模板清理及涂刷隔离剂模板在使用之后和浇捣之前应清洁干净,表面无污物、凸出的钉子、裂缝或其他损伤应修补好
为防锈或加速拆模而涂在模板的侧面上的隔离剂,应为矿物油或其他脱模材料
按惯例模板应在立模前涂刷好
