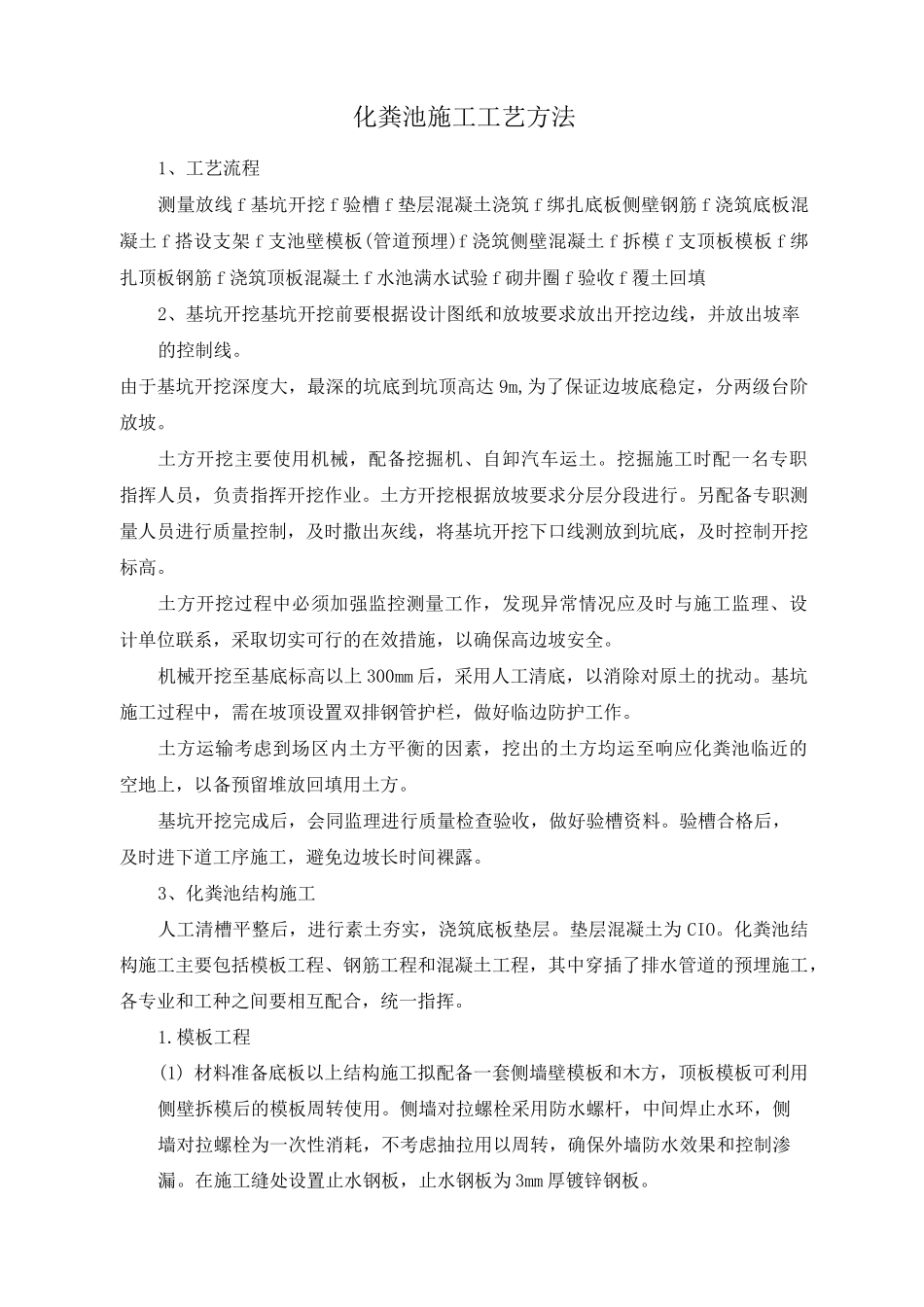

化粪池施工工艺方法1、工艺流程测量放线 f 基坑开挖 f 验槽 f 垫层混凝土浇筑 f 绑扎底板侧壁钢筋 f 浇筑底板混凝土 f 搭设支架 f 支池壁模板(管道预埋)f 浇筑侧壁混凝土 f 拆模 f 支顶板模板 f 绑扎顶板钢筋 f 浇筑顶板混凝土 f 水池满水试验 f 砌井圈 f 验收 f 覆土回填2、基坑开挖基坑开挖前要根据设计图纸和放坡要求放出开挖边线,并放出坡率的控制线。由于基坑开挖深度大,最深的坑底到坑顶高达 9m,为了保证边坡底稳定,分两级台阶放坡。土方开挖主要使用机械,配备挖掘机、自卸汽车运土。挖掘施工时配一名专职指挥人员,负责指挥开挖作业。土方开挖根据放坡要求分层分段进行。另配备专职测量人员进行质量控制,及时撒出灰线,将基坑开挖下口线测放到坑底,及时控制开挖标高。土方开挖过程中必须加强监控测量工作,发现异常情况应及时与施工监理、设计单位联系,采取切实可行的在效措施,以确保高边坡安全。机械开挖至基底标高以上 300mm 后,采用人工清底,以消除对原土的扰动。基坑施工过程中,需在坡顶设置双排钢管护栏,做好临边防护工作。土方运输考虑到场区内土方平衡的因素,挖出的土方均运至响应化粪池临近的空地上,以备预留堆放回填用土方。基坑开挖完成后,会同监理进行质量检查验收,做好验槽资料。验槽合格后,及时进下道工序施工,避免边坡长时间裸露。3、化粪池结构施工人工清槽平整后,进行素土夯实,浇筑底板垫层。垫层混凝土为 CIO。化粪池结构施工主要包括模板工程、钢筋工程和混凝土工程,其中穿插了排水管道的预埋施工,各专业和工种之间要相互配合,统一指挥。1.模板工程(1) 材料准备底板以上结构施工拟配备一套侧墙壁模板和木方,顶板模板可利用侧壁拆模后的模板周转使用。侧墙对拉螺栓采用防水螺杆,中间焊止水环,侧墙对拉螺栓为一次性消耗,不考虑抽拉用以周转,确保外墙防水效果和控制渗漏。在施工缝处设置止水钢板,止水钢板为 3mm 厚镀锌钢板。(2) 侧壁模板施工a. 在垫层上弹出墙模板安装位置的定位基准,按放线位置钉好压脚板。b. 侧 墙 内 , 外 模 均 采 用 18mm 厚 夹 板 , 墙 模 自 身 固 定 均 采 用 竖 向 木 枋(100X100@W300)和水平巾 48 钢管(间距同对拉螺杆间距)组成。安装时,先将外侧墙模板拼装好,插入穿墙对拉螺栓。c. 清除墙内杂物,进行隐蔽检查,做好验收记录,将墙内模板封上,安装对拉螺杆,对拉螺杆为巾 14 防水...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

化粪池施工工艺方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
