电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

被动防护网安装施工方法完整版VIP免费

被动防护网安装施工方法完整版_第1页
1/9
被动防护网安装施工方法完整版_第2页
2/9
被动防护网安装施工方法完整版_第3页
3/9

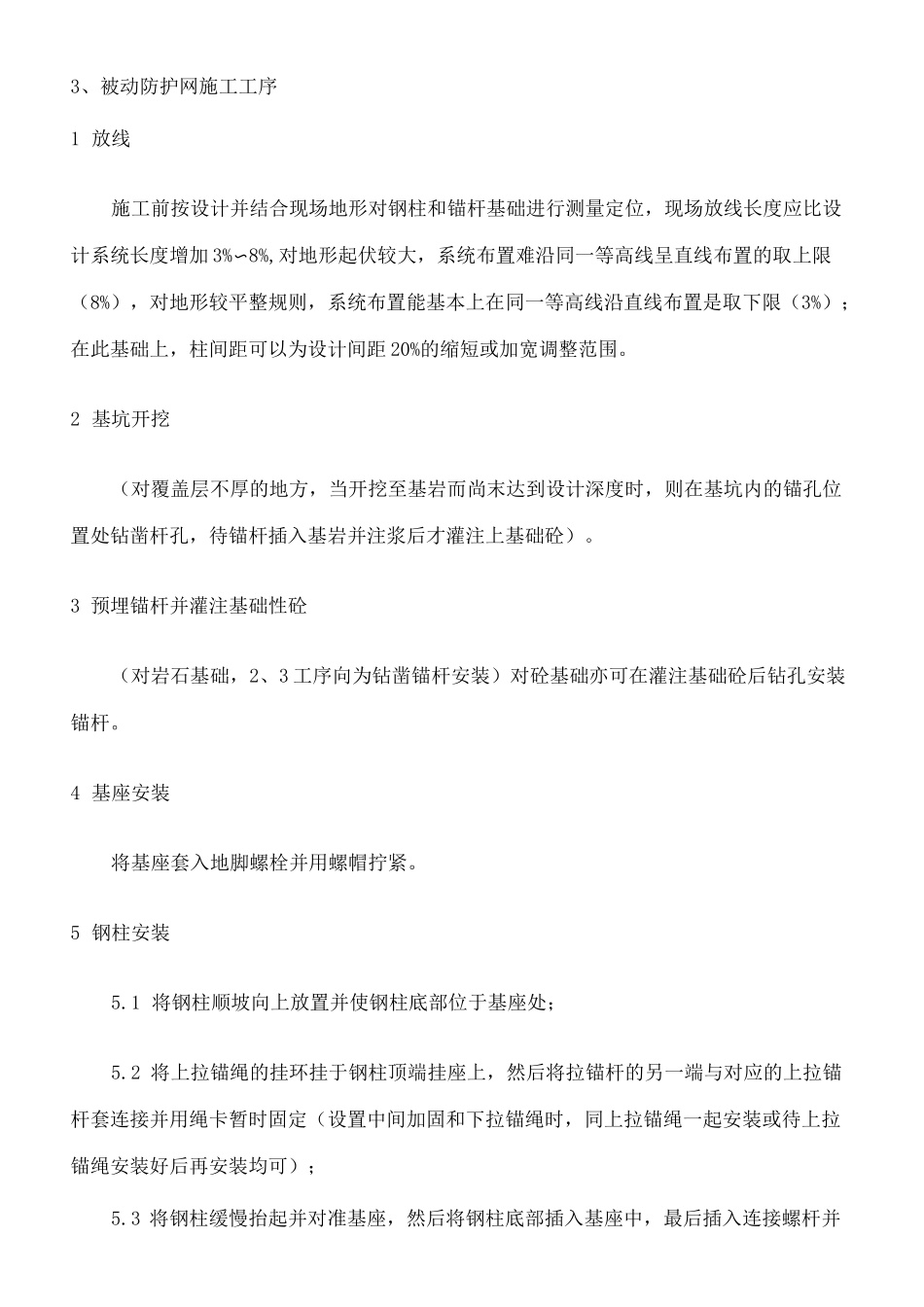

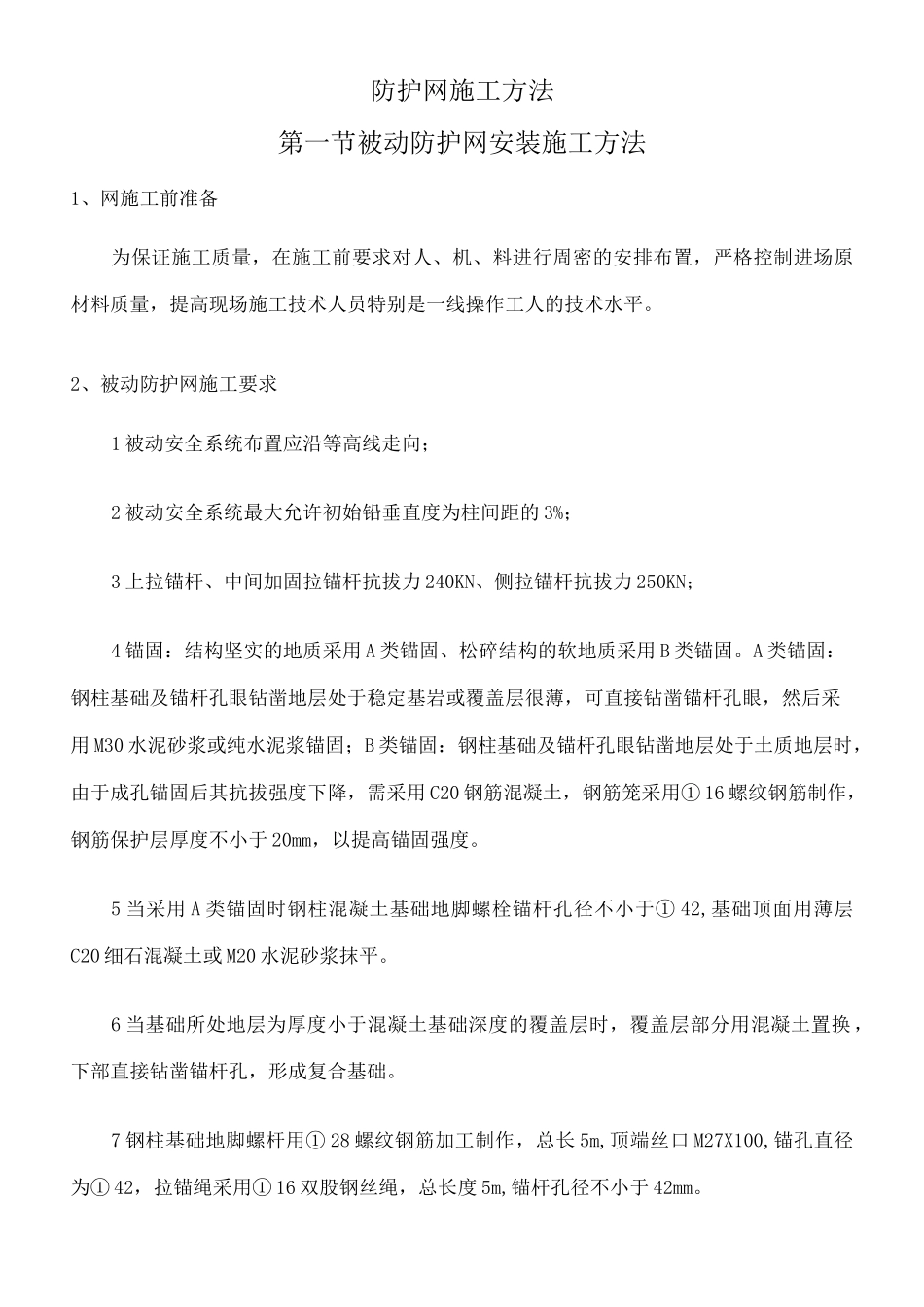

被动防护网安装施工方法标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]防护网施工方法第一节被动防护网安装施工方法1、网施工前准备为保证施工质量,在施工前要求对人、机、料进行周密的安排布置,严格控制进场原材料质量,提高现场施工技术人员特别是一线操作工人的技术水平。2、被动防护网施工要求1 被动安全系统布置应沿等高线走向;2 被动安全系统最大允许初始铅垂直度为柱间距的 3%;3 上拉锚杆、中间加固拉锚杆抗拔力 240KN、侧拉锚杆抗拔力 250KN;4 锚固:结构坚实的地质采用 A 类锚固、松碎结构的软地质采用 B 类锚固。A 类锚固:钢柱基础及锚杆孔眼钻凿地层处于稳定基岩或覆盖层很薄,可直接钻凿锚杆孔眼,然后采用 M30 水泥砂浆或纯水泥浆锚固;B 类锚固:钢柱基础及锚杆孔眼钻凿地层处于土质地层时,由于成孔锚固后其抗拔强度下降,需采用 C20 钢筋混凝土,钢筋笼采用① 16 螺纹钢筋制作,钢筋保护层厚度不小于 20mm,以提高锚固强度。5 当采用 A 类锚固时钢柱混凝土基础地脚螺栓锚杆孔径不小于① 42,基础顶面用薄层C20 细石混凝土或 M20 水泥砂浆抹平。6 当基础所处地层为厚度小于混凝土基础深度的覆盖层时,覆盖层部分用混凝土置换,下部直接钻凿锚杆孔,形成复合基础。7 钢柱基础地脚螺杆用① 28 螺纹钢筋加工制作,总长 5m,顶端丝口 M27X100,锚孔直径为① 42,拉锚绳采用① 16 双股钢丝绳,总长度 5m,锚杆孔径不小于 42mm。3、被动防护网施工工序1 放线施工前按设计并结合现场地形对钢柱和锚杆基础进行测量定位,现场放线长度应比设计系统长度增加 3%〜8%,对地形起伏较大,系统布置难沿同一等高线呈直线布置的取上限(8%),对地形较平整规则,系统布置能基本上在同一等高线沿直线布置是取下限(3%);在此基础上,柱间距可以为设计间距 20%的缩短或加宽调整范围。2 基坑开挖(对覆盖层不厚的地方,当开挖至基岩而尚末达到设计深度时,则在基坑内的锚孔位置处钻凿杆孔,待锚杆插入基岩并注浆后才灌注上基础砼)。3 预埋锚杆并灌注基础性砼(对岩石基础,2、3 工序向为钻凿锚杆安装)对砼基础亦可在灌注基础砼后钻孔安装锚杆。4 基座安装将基座套入地脚螺栓并用螺帽拧紧。5 钢柱安装5.1 将钢柱顺坡向上放置并使钢柱底部位于基座处;5.2 将上拉锚绳的挂环挂于钢柱顶端挂座上,然后将拉锚杆的另一端与对应的上拉锚杆套连接并用绳卡暂时固定(设置中间加固和下拉锚绳时,同上拉锚绳...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

被动防护网安装施工方法完整版

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
