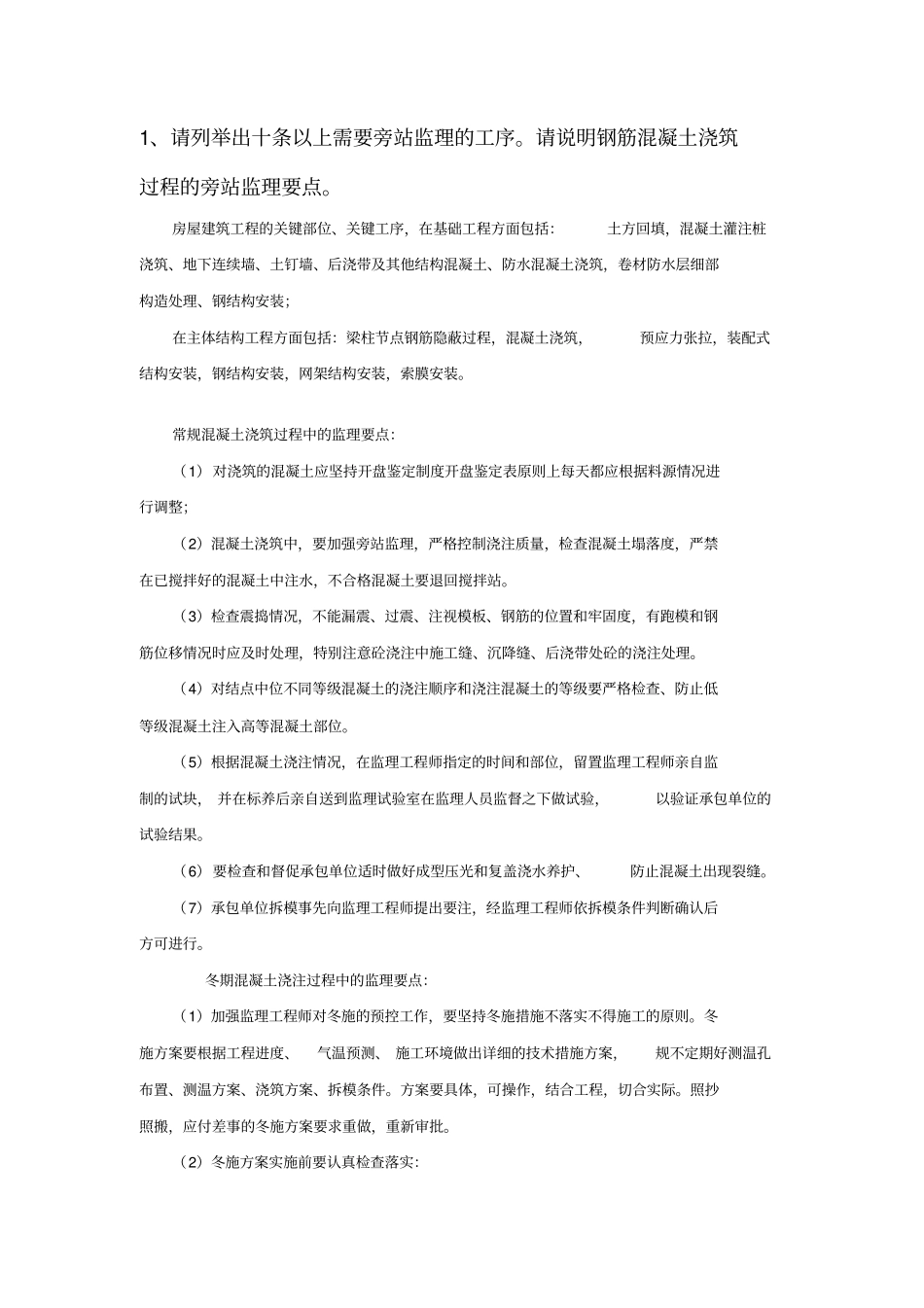

1、请列举出十条以上需要旁站监理的工序
请说明钢筋混凝土浇筑过程的旁站监理要点

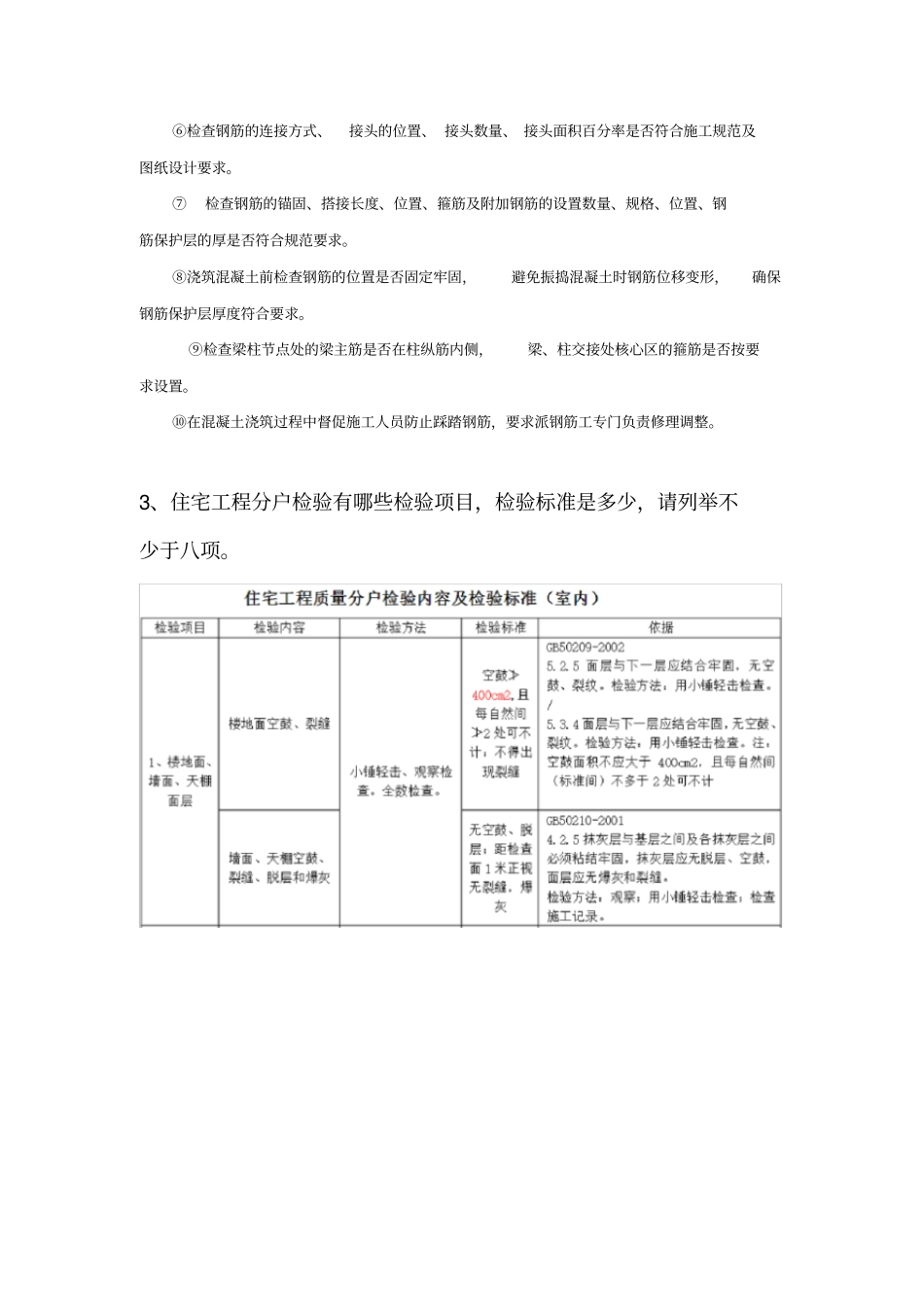

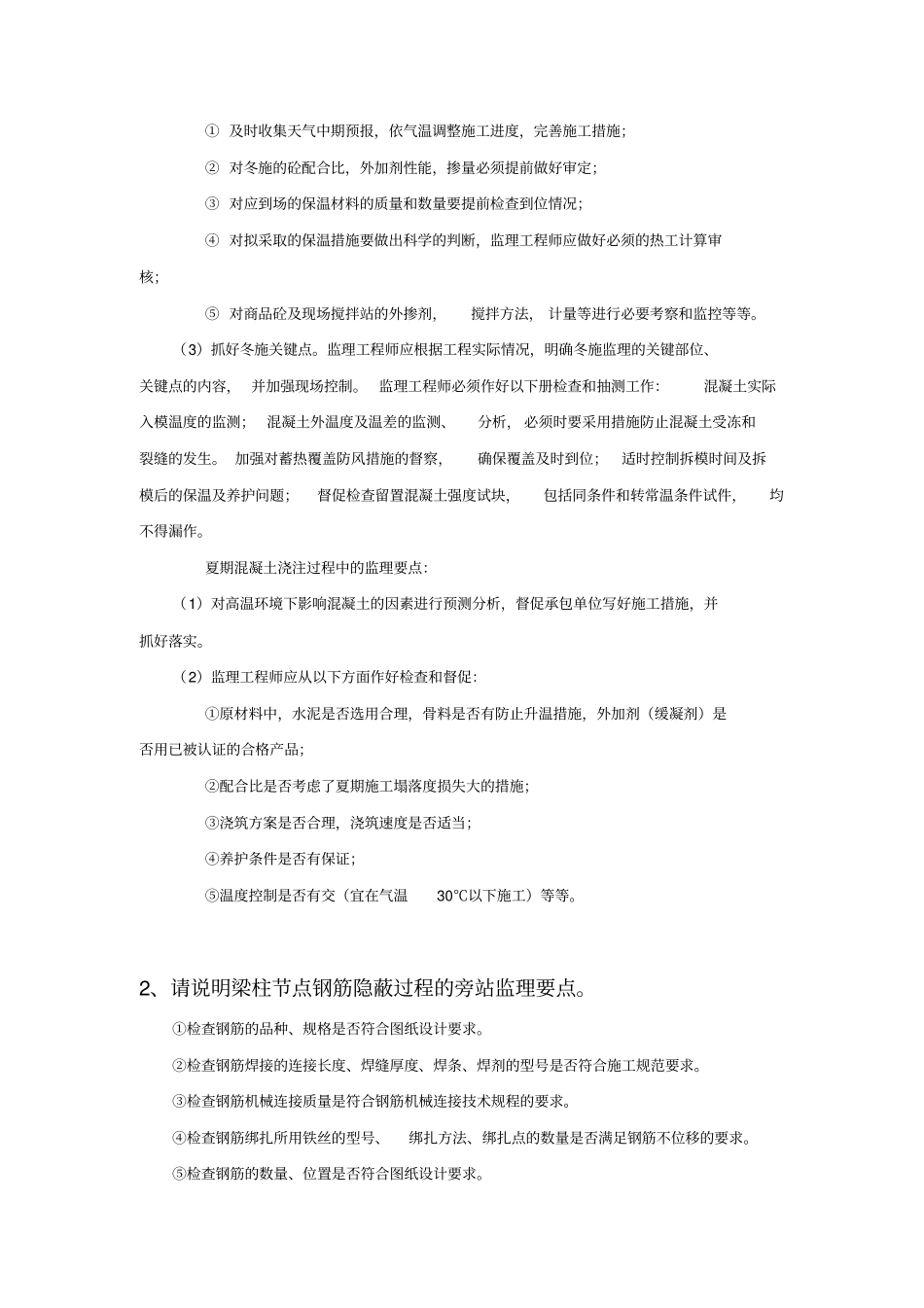

房屋建筑工程的关键部位、关键工序,在基础工程方面包括:土方回填,混凝土灌注桩浇筑、地下连续墙、土钉墙、后浇带及其他结构混凝土、防水混凝土浇筑,卷材防水层细部构造处理、钢结构安装;在主体结构工程方面包括:梁柱节点钢筋隐蔽过程,混凝土浇筑,预应力张拉,装配式结构安装,钢结构安装,网架结构安装,索膜安装
常规混凝土浇筑过程中的监理要点:(1)对浇筑的混凝土应坚持开盘鉴定制度开盘鉴定表原则上每天都应根据料源情况进行调整;(2)混凝土浇筑中,要加强旁站监理,严格控制浇注质量,检查混凝土塌落度,严禁在已搅拌好的混凝土中注水,不合格混凝土要退回搅拌站
(3)检查震捣情况,不能漏震、过震、注视模板、钢筋的位置和牢固度,有跑模和钢筋位移情况时应及时处理,特别注意砼浇注中施工缝、沉降缝、后浇带处砼的浇注处理
(4)对结点中位不同等级混凝土的浇注顺序和浇注混凝土的等级要严格检查、防止低等级混凝土注入高等混凝土部位
(5)根据混凝土浇注情况,在监理工程师指定的时间和部位,留置监理工程师亲自监制的试块, 并在标养后亲自送到监理试验室在监理人员监督之下做试验,以验证承包单位的试验结果
(6)要检查和督促承包单位适时做好成型压光和复盖浇水养护、防止混凝土出现裂缝
(7)承包单位拆模事先向监理工程师提出要注,经监理工程师依拆模条件判断确认后方可进行
冬期混凝土浇注过程中的监理要点:(1)加强监理工程师对冬施的预控工作,要坚持冬施措施不落实不得施工的原则
冬施方案要根据工程进度、气温预测、 施工环境做出详细的技术措施方案,规不定期好测温孔布置、测温方案、浇筑方案、拆模条件
方案要具体,可操作,结合工程,切合实际
照抄照搬,应付差事的冬施方案要求重做,重新审批
(2)冬施方案实施前要认真检查落实:① 及时收集天气中期预报,依气温调
