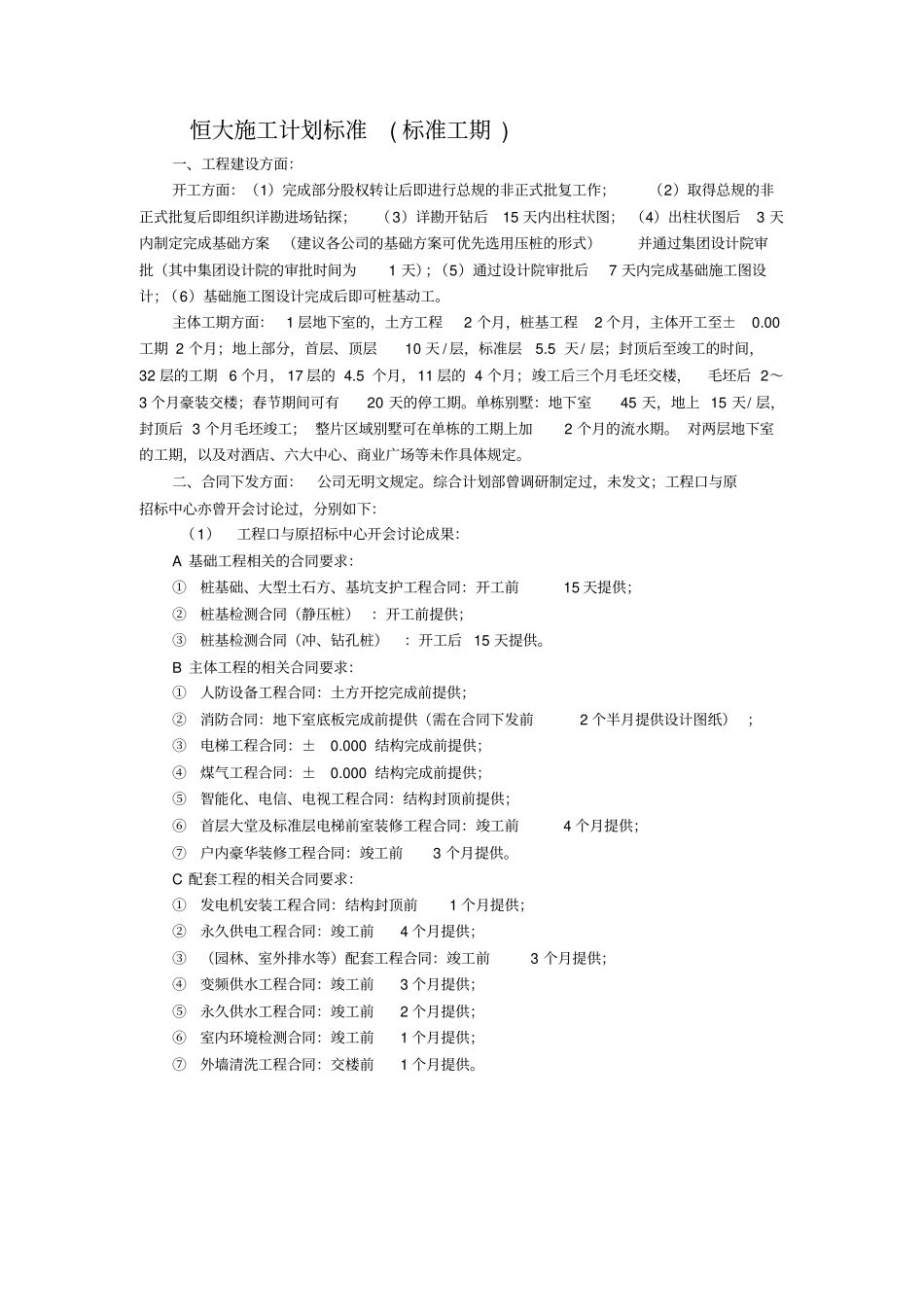

恒大施工计划标准( 标准工期 ) 一、工程建设方面:开工方面:(1)完成部分股权转让后即进行总规的非正式批复工作;(2)取得总规的非正式批复后即组织详勘进场钻探;(3)详勘开钻后15 天内出柱状图; (4)出柱状图后3 天内制定完成基础方案(建议各公司的基础方案可优先选用压桩的形式)并通过集团设计院审批(其中集团设计院的审批时间为1 天);(5)通过设计院审批后7 天内完成基础施工图设计;(6)基础施工图设计完成后即可桩基动工
主体工期方面:1 层地下室的,土方工程2 个月,桩基工程2 个月,主体开工至±0
00工期 2 个月;地上部分,首层、顶层10 天 / 层,标准层5
5 天/ 层;封顶后至竣工的时间,32 层的工期 6 个月, 17 层的 4
5 个月,11 层的 4 个月;竣工后三个月毛坯交楼,毛坯后 2~3 个月豪装交楼;春节期间可有20 天的停工期
单栋别墅:地下室45 天,地上 15 天/ 层,封顶后 3 个月毛坯竣工; 整片区域别墅可在单栋的工期上加2 个月的流水期
对两层地下室的工期,以及对酒店、六大中心、商业广场等未作具体规定
二、合同下发方面:公司无明文规定

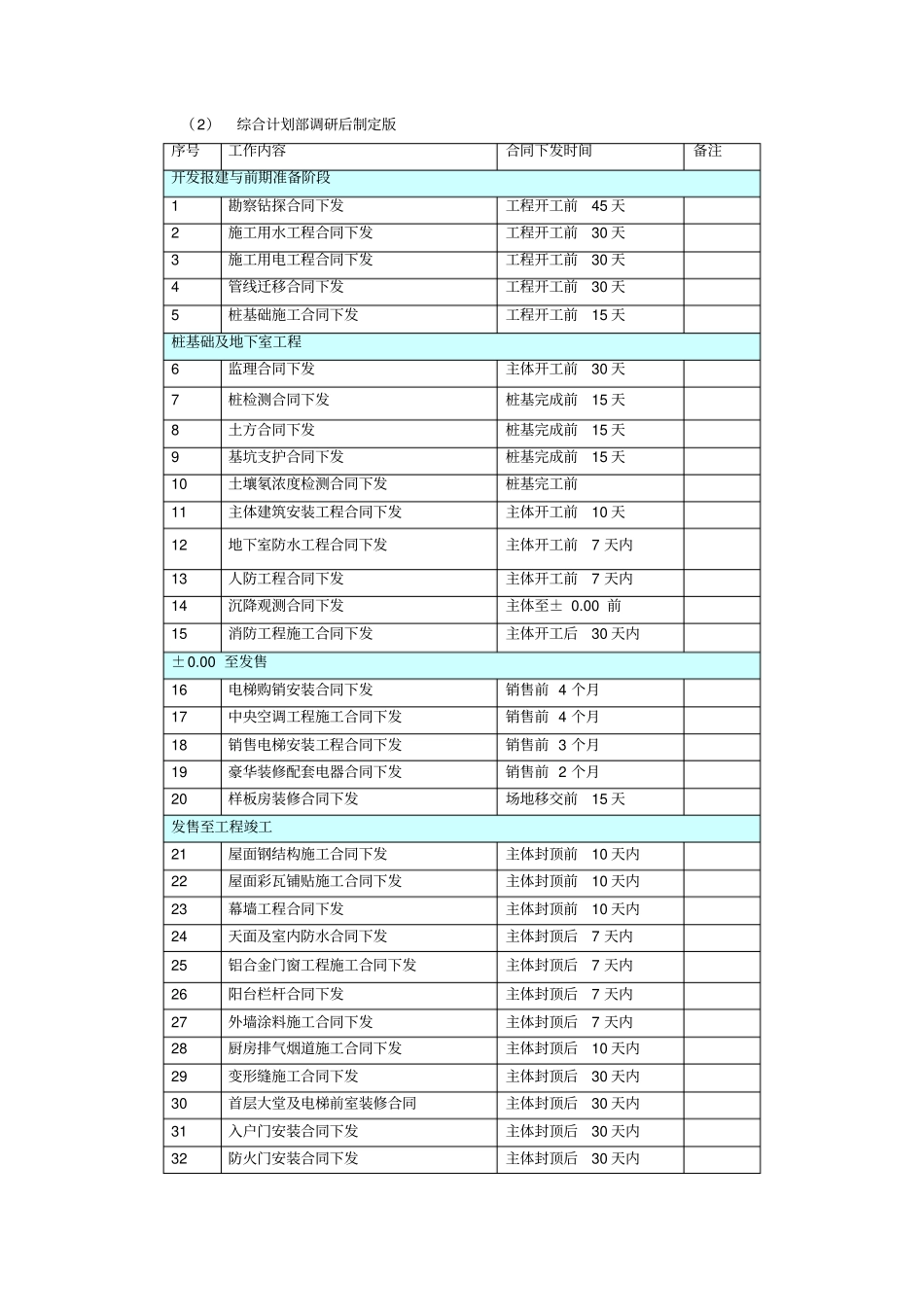

综合计划部曾调研制定过,未发文;工程口与原招标中心亦曾开会讨论过,分别如下:(1)工程口与原招标中心开会讨论成果:A 基础工程相关的合同要求:①桩基础、大型土石方、基坑支护工程合同:开工前15 天提供;②桩基检测合同(静压桩) :开工前提供;③桩基检测合同(冲、钻孔桩):开工后 15 天提供
B 主体工程的相关合同要求:①人防设备工程合同:土方开挖完成前提供;②消防合同:地下室底板完成前提供(需在合同下发前2 个半月提供设计图纸) ;③电梯工程合同:±0
000 结构完成前提供;④煤气工程合同:±0
000 结构完成前提供;⑤智能化、电信、电视工程合同:结构封顶前提供;⑥首层大堂及标准层电梯前
