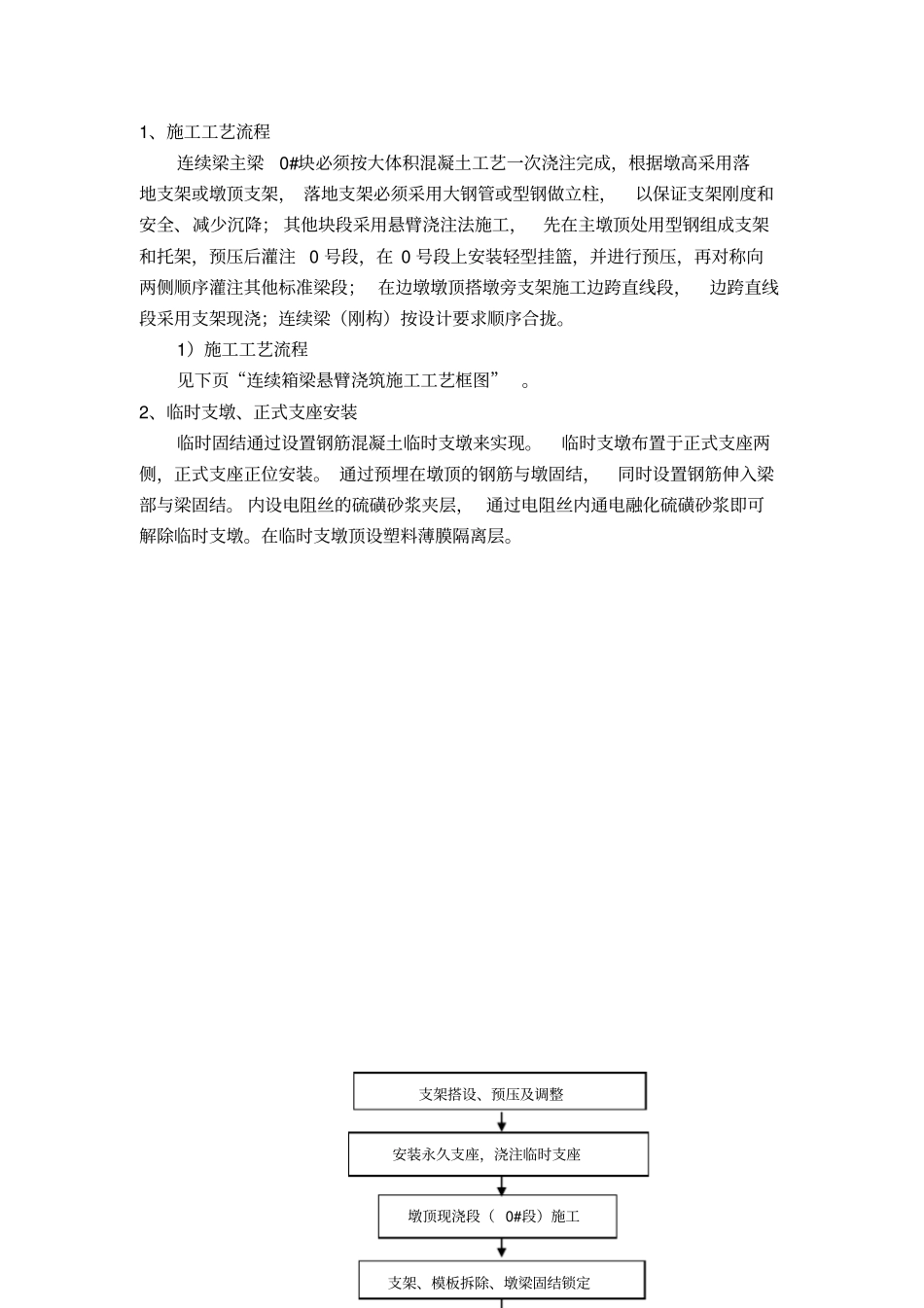

1、施工工艺流程连续梁主梁0#块必须按大体积混凝土工艺一次浇注完成,根据墩高采用落地支架或墩顶支架, 落地支架必须采用大钢管或型钢做立柱,以保证支架刚度和安全、减少沉降; 其他块段采用悬臂浇注法施工,先在主墩顶处用型钢组成支架和托架,预压后灌注 0 号段,在 0 号段上安装轻型挂篮,并进行预压,再对称向两侧顺序灌注其他标准梁段; 在边墩墩顶搭墩旁支架施工边跨直线段,边跨直线段采用支架现浇;连续梁(刚构)按设计要求顺序合拢
1)施工工艺流程见下页“连续箱梁悬臂浇筑施工工艺框图”
2、临时支墩、正式支座安装临时固结通过设置钢筋混凝土临时支墩来实现
临时支墩布置于正式支座两侧,正式支座正位安装
通过预埋在墩顶的钢筋与墩固结,同时设置钢筋伸入梁部与梁固结
内设电阻丝的硫磺砂浆夹层, 通过电阻丝内通电融化硫磺砂浆即可解除临时支墩
在临时支墩顶设塑料薄膜隔离层

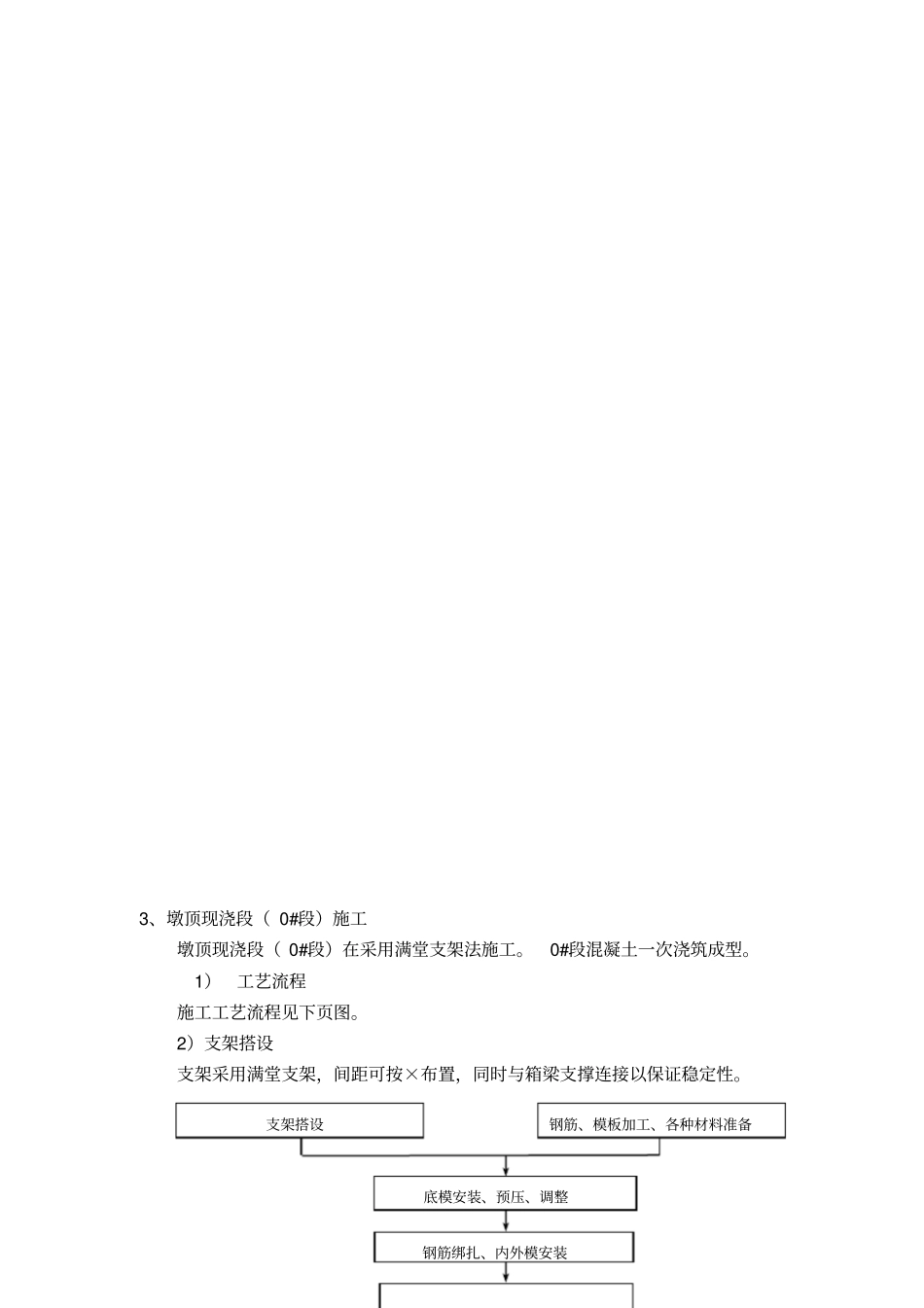

墩顶现浇段( 0#段)施工安装永久支座,浇注临时支座支架搭设、预压及调整支架、模板拆除、墩梁固结锁定钢筋绑扎、内外模安装底模安装、预压、调整支架搭设钢筋、模板加工、各种材料准备3、墩顶现浇段( 0#段)施工墩顶现浇段( 0#段)在采用满堂支架法施工
0#段混凝土一次浇筑成型
1)工艺流程施工工艺流程见下页图
2)支架搭设支架采用满堂支架,间距可按×布置,同时与箱梁支撑连接以保证稳定性

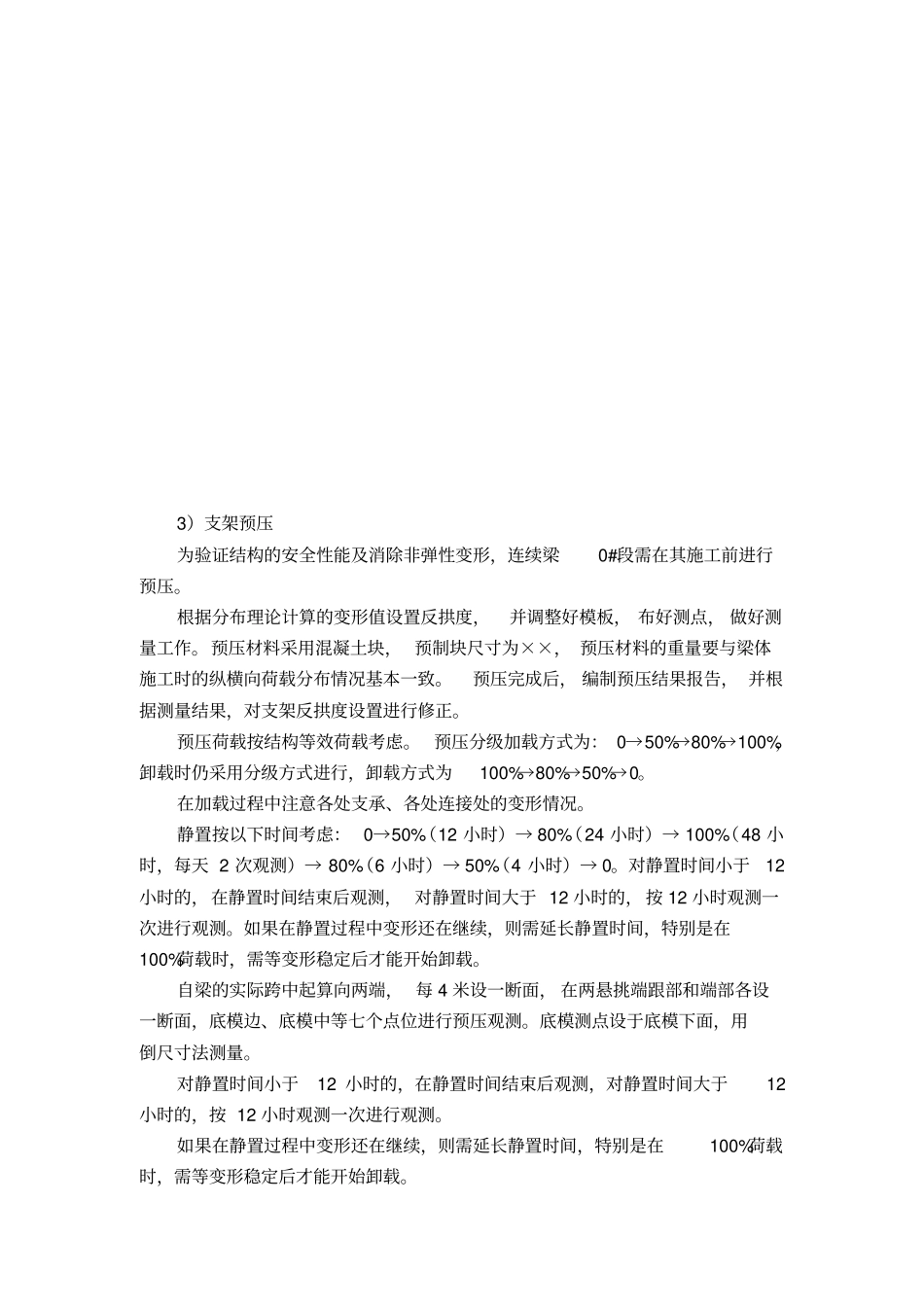

3)支架预压为验证结构的安全性能及消除非弹性变形,连续梁0#段需在其施工前进行预压
根据分布理论计算的变形值设置反拱度,并调整好模板, 布好测点, 做好测量工作
预压材料采用混凝土块, 预制块尺寸为××, 预压材料的重量要与梁体施工时的纵横向荷载分布情况基本一致
预压完成后, 编制预压结果报告, 并根据测量结果,对支架反拱度设置进行修正
预压荷载按结构等效荷载考虑
预压分级加载方式为: 0→50%→80%→100%,卸载时仍采用分级方式进行,
