三级技术交底工程名称:鹤壁市淇滨区大赉店社区建设项目一期工程1#地块地下车库分项工程名称:土方开挖工程ﻩ交底内容:一、施工准备:放好基槽石灰线,作为挖掘的依据,现场道路确保施工机械进出方便
在基坑边开辟较大的工作面,以利施工,挖好临时排水沟,防止场外水流入施工场地
安装好施工现场的电气照明设施,架好临时线路,其高度距地面3米,以防施工车辆拉坏
二、人员组织:每班8人,分为2个班组,轮流施工且每班有一名电工跟班
技术人员事先交好底,施工人员全面理顺土方挖掘任务
三、施工要求:1、由于基槽开挖土方量较大,必须采用机械开挖;2、施工现场地表面要清理平整;3、建筑物位置的标准轴线桩、建筑物的定位控制桩、标准水平桩及灰线尺寸,必须经过检查,并办完预检手续
4、夜间施工时,应合理安排工序,防止错挖或超挖
施工场地应根据需要安设照明设施,在明显地段设置明显标志
四、操作工艺:1、由于基底深度为-6.27米,所以在施工时要考虑适当放坡系数,以保证施工安全
2、在槽的四周不可堆土过高,防止塌陷
3、在开挖过程中,要特别注意槽底标高,不要一次挖至基底,机械开挖要挖至-5
97米,余下300mm要用人工进行清槽,以防挖深
4、在清槽时,要在每隔5米的范围内打桩,桩上抄平,平线距槽底300mm,然后拉线找平,将高的地方用铁锨铲平
5、在槽清好后,要请有关部门进行地基验收
五、质量要求:允许偏差:①表面标高人工清理后为±50mm机械清理后为±100mm;②长宽,不应偏小只能为正数;③边坡坡度,人工施工后表面平整不应偏陡;机械施工后基本成形不应偏陡
六、成品保护:挖好基槽后,边坡严禁对定位标准桩、轴线引桩、标准水准点,龙门板等,挖运土时不得碰撞,也不得坐在龙门板上休息
七、安全措施:挖土时,机械由专人操作,车辆由专人使用,不准无证者乱开动机械

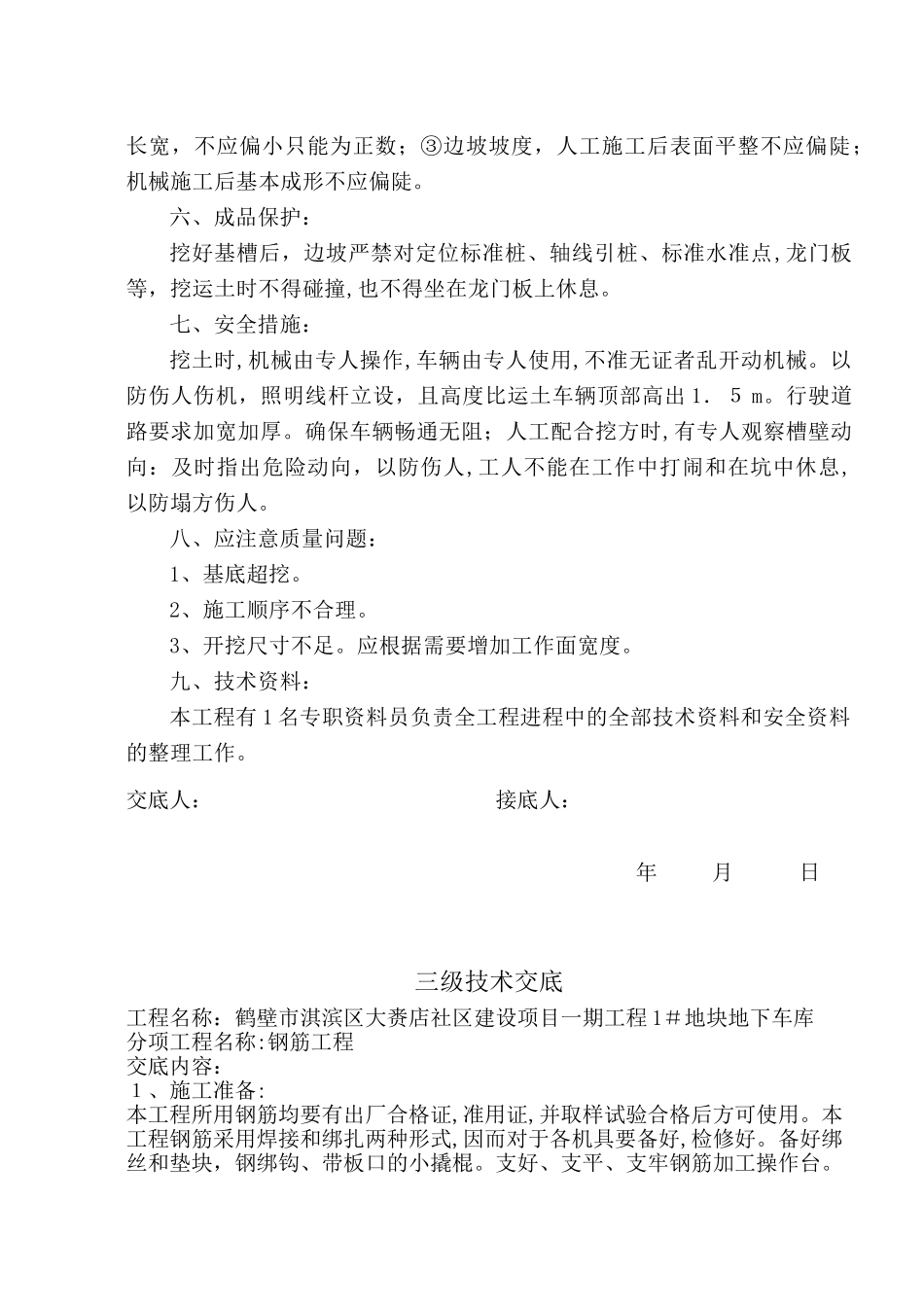

以防伤人伤机,照明线杆立设,且高度比运土车辆顶部高出1.5
