单位代码:JGXMB-GLGS编号:GC-009-024/2012施工方案项目名称单轨式电动葫芦安装编制单位东电四公司编制:日期:
目录一、工程概况ﻩ1二、编制依据
1三、轨道安装
1四、电动葫芦安装
2五、安全滑触线安装
3六、试车ﻩ3七、主要劳力配置ﻩ4八、主要机具计划ﻩ4九、进度计划
5十、安全技术措施
5十一、文明施工、降低环境污染的技术组织措施

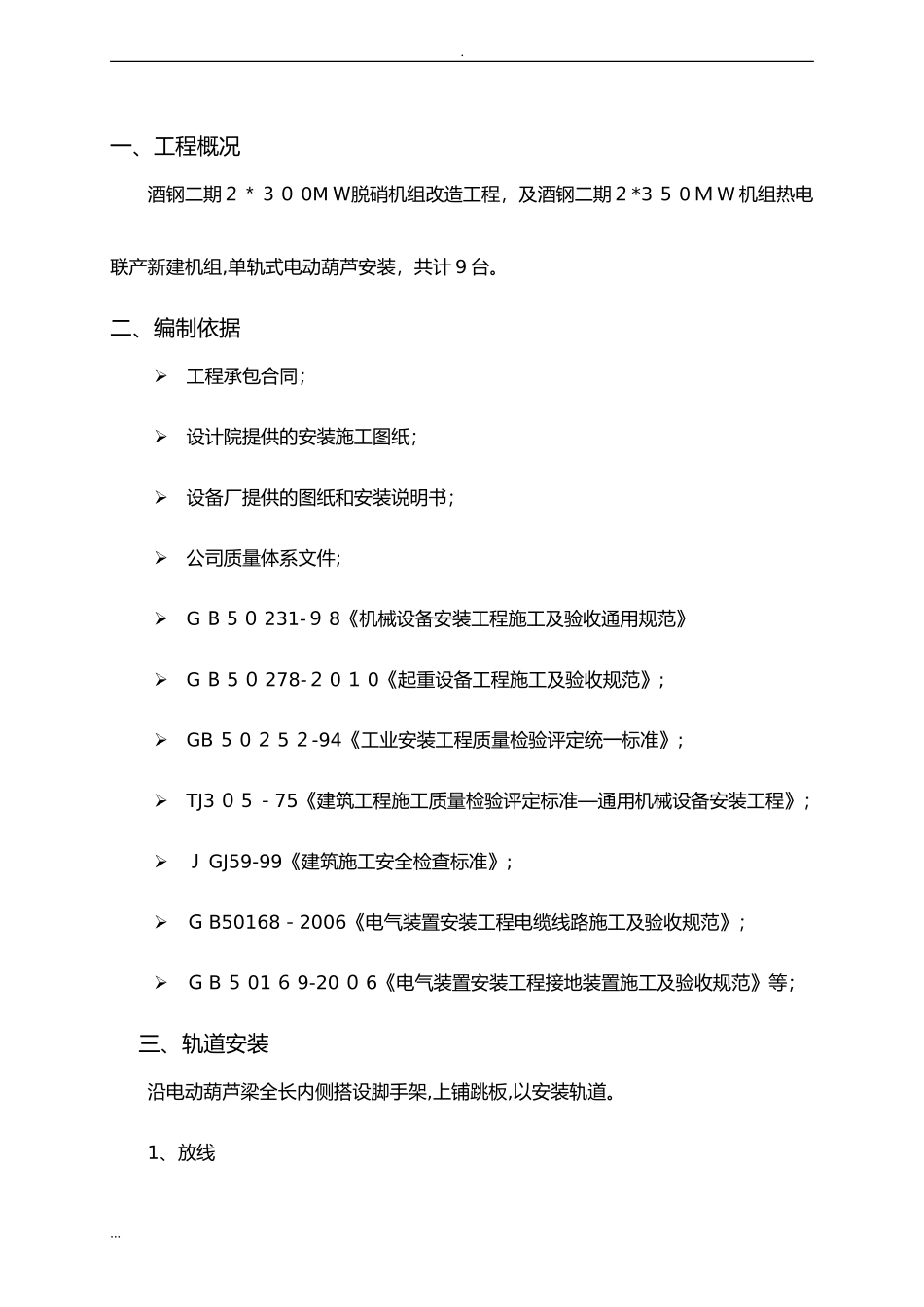

一、工程概况酒钢二期2*300MW脱硝机组改造工程,及酒钢二期2*350MW机组热电联产新建机组,单轨式电动葫芦安装,共计9台
二、编制依据工程承包合同;设计院提供的安装施工图纸;设备厂提供的图纸和安装说明书;公司质量体系文件;GB50231-98《机
