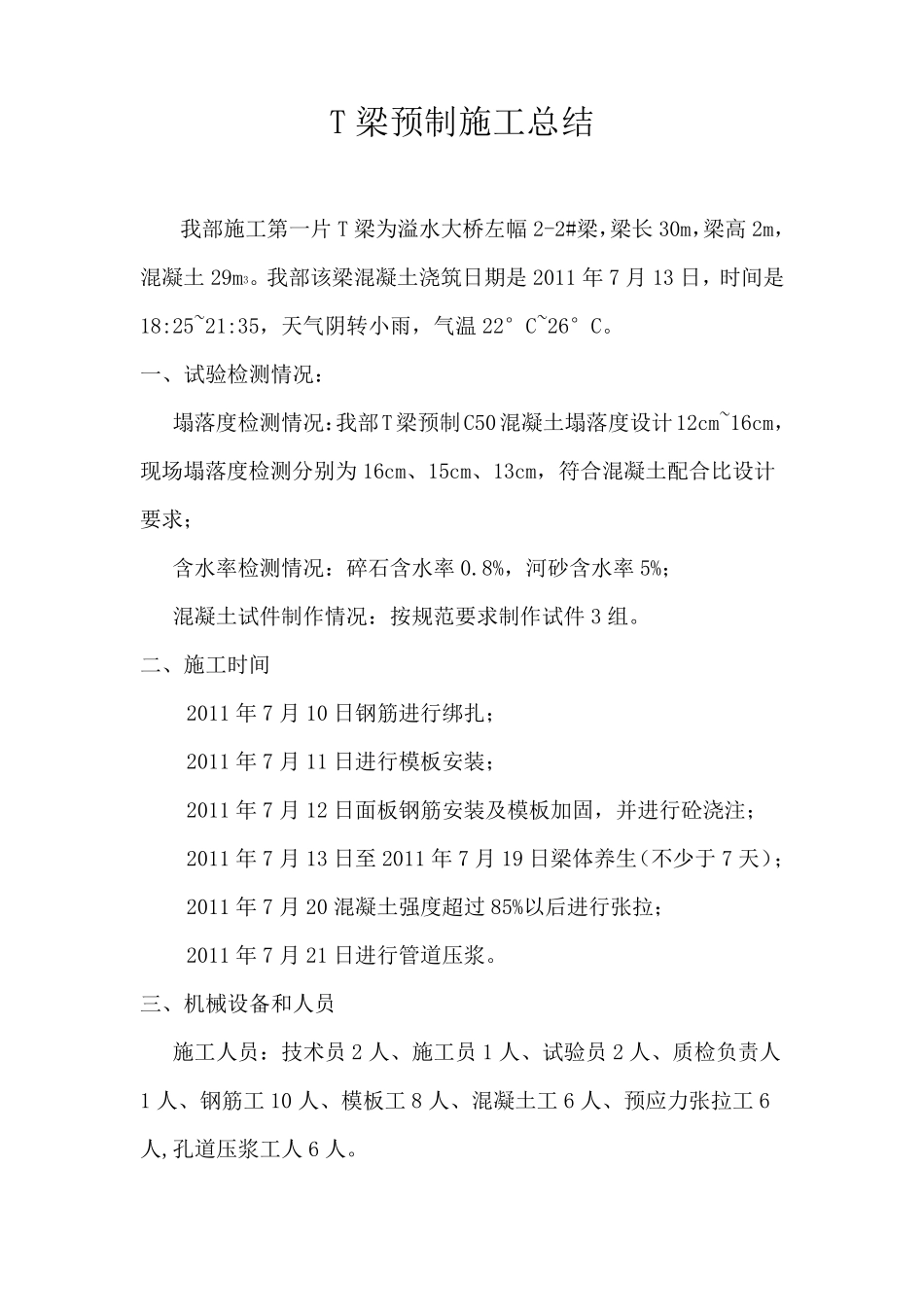

谷城至竹溪高速公路 GZTJ27 合同段(YK165+500~YK173+600) T 梁预制施工总结 编制:占诗峰 审核:胡圣泉 湖北省谷竹高速GZTJ27 合同段 湖北兴达路桥股份有限公司项目经理部 二〇一一年三月 T 梁预制施工总结 我部施工第一片T 梁为溢水大桥左幅2-2#梁,梁长30m,梁高2m,混凝土29m3
我部该梁混凝土浇筑日期是2011 年7 月13 日,时间是18:25~21:35,天气阴转小雨,气温22°C~26°C
一、试验检测情况: 塌落度检测情况:我部T梁预制C50混凝土塌落度设计12cm~16cm,现场塌落度检测分别为16cm、15cm、13cm,符合混凝土配合比设计要求; 含水率检测情况:碎石含水率 0
8%,河砂含水率 5%; 混凝土试件制作情况:按规范要求制作试件 3 组
二、施工时间 2011 年7 月10 日钢筋进行绑扎; 2011 年7 月11 日进行模板安装; 2011 年7 月12 日面板钢筋安装及模板加固,并进行砼浇注; 2011 年7 月13 日至 2011 年7 月19 日梁体养生(不少于 7 天); 2011 年7 月20 混凝土强度超过 85%以后进行张拉; 2011 年7 月21 日进行管道压浆
三、机械设备和人员 施工人员:技术员 2 人、施工员 1 人、试验员 2 人、质检负责人1 人、钢筋工10 人、模板工8 人、混凝土工6 人、预应力张拉工6人,孔道压浆工人 6 人
机 械 设 备 : 50m3/h 混 凝 土 拌 和 机1 台 、 发 电 机 组1 台 、 电 焊 机2台 、 数 控 钢 筋 加 工 设 备 1 套 、 预 应 力 张 拉 设 备 2 套 、 真 空 压 浆 机 1 台 、水 泥 砼 运 输 车 2 台 、 装 载 机 2 台 、 75 吨 龙 门 1 个
四 、 施 工 前 的
