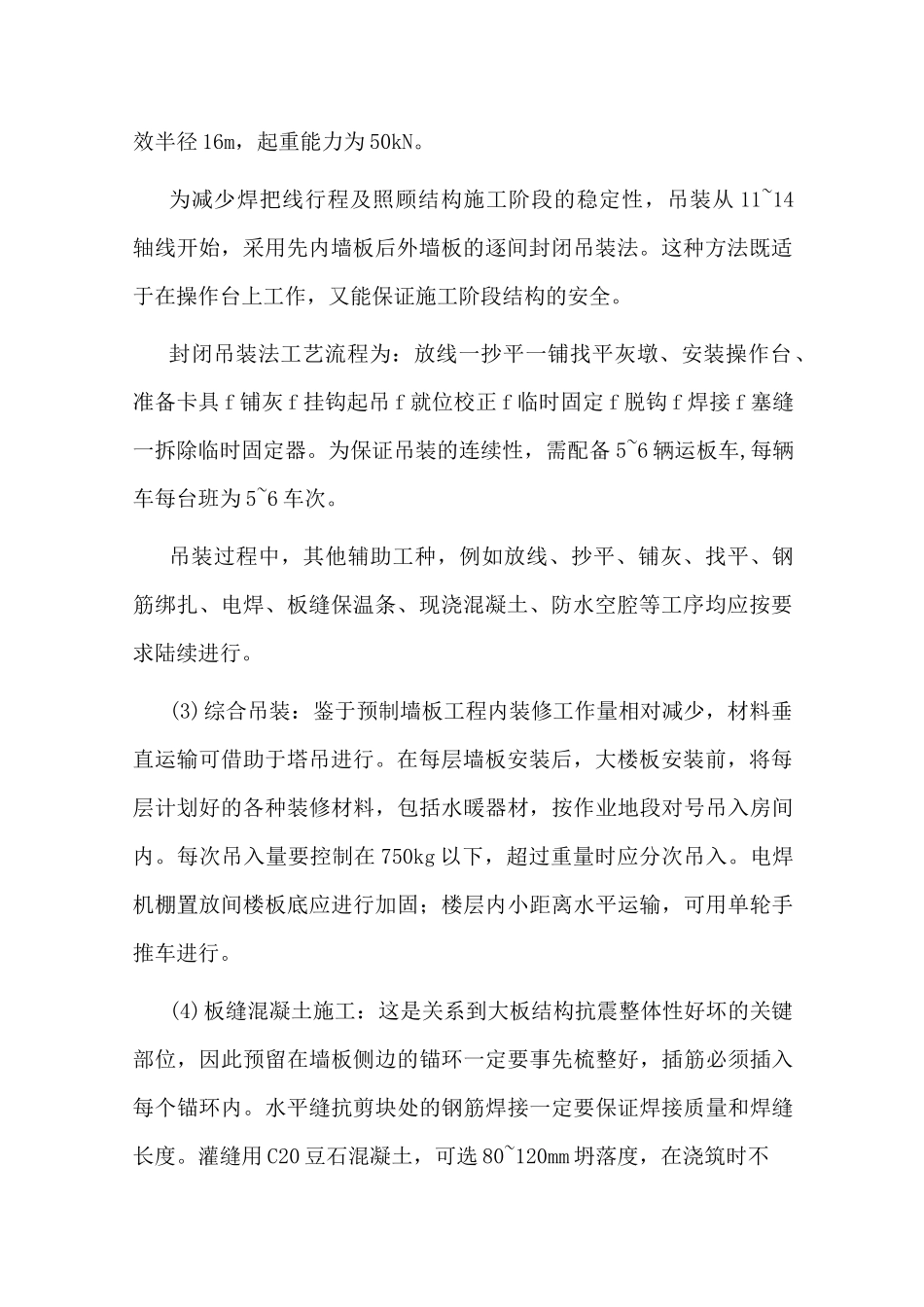

艺流程及施工方法目录装配式建筑工程主要项目施工工艺流程及施工方法 1第一节施工工艺流程 2第二节墙板吊装 2第三节装修工程 4第四节防水工程 5第五节水电安装工程 5第六节冬雨期施工 7Jtnl^aA水外梅ttfts、甜水w®第一节施工工艺流程整个工程施工工艺流程见下图。平整皿压用道馆塔抗一-T-转匕层豊工第二节墙板吊装(1) 测量工作:由于本工程东西向长度超过 50m,横向控制轴线定为三条,分别设在 1、10、21 轴线上,纵向定为两条 A、C。基础施工时就核对好这五条控制轴线和引进±0 标高点。每层楼层放线都要用经纬仪,由首层将五条控制轴线引上来,不得借助相邻层的轴线。由水准点返出的±0 标高点要引到楼梯间内做为控制层高的依据每层放线要给出纵、横轴线、墙板两侧边线(同时注明墙板编号)、楼板标高线、楼梯休息平台板位置及标高线。(2)结构吊装:采用一台 TQ60/80 塔吊,高 30.05m、臂长 20m,有抄平放址4础'首层地面施工施工工艺流效半径 16m,起重能力为 50kN。为减少焊把线行程及照顾结构施工阶段的稳定性,吊装从 11~14轴线开始,采用先内墙板后外墙板的逐间封闭吊装法。这种方法既适于在操作台上工作,又能保证施工阶段结构的安全。封闭吊装法工艺流程为:放线一抄平一铺找平灰墩、安装操作台、准备卡具 f 铺灰 f 挂钩起吊 f 就位校正 f 临时固定 f 脱钩 f 焊接 f 塞缝一拆除临时固定器。为保证吊装的连续性,需配备 5~6 辆运板车,每辆车每台班为 5~6 车次。吊装过程中,其他辅助工种,例如放线、抄平、铺灰、找平、钢筋绑扎、电焊、板缝保温条、现浇混凝土、防水空腔等工序均应按要求陆续进行。(3)综合吊装:鉴于预制墙板工程内装修工作量相对减少,材料垂直运输可借助于塔吊进行。在每层墙板安装后,大楼板安装前,将每层计划好的各种装修材料,包括水暖器材,按作业地段对号吊入房间内。每次吊入量要控制在 750kg 以下,超过重量时应分次吊入。电焊机棚置放间楼板底应进行加固;楼层内小距离水平运输,可用单轮手推车进行。(4)板缝混凝土施工:这是关系到大板结构抗震整体性好坏的关键部位,因此预留在墙板侧边的锚环一定要事先梳整好,插筋必须插入每个锚环内。水平缝抗剪块处的钢筋焊接一定要保证焊接质量和焊缝长度。灌缝用 C20 豆石混凝土,可选 80~120mm 坍落度,在浇筑时不得随意加水。第三节装修工程装修包括抹灰(板缝勾堵、首层楼梯间墙裙、施工洞抹灰、露明焊件及构件棱角的修理...
