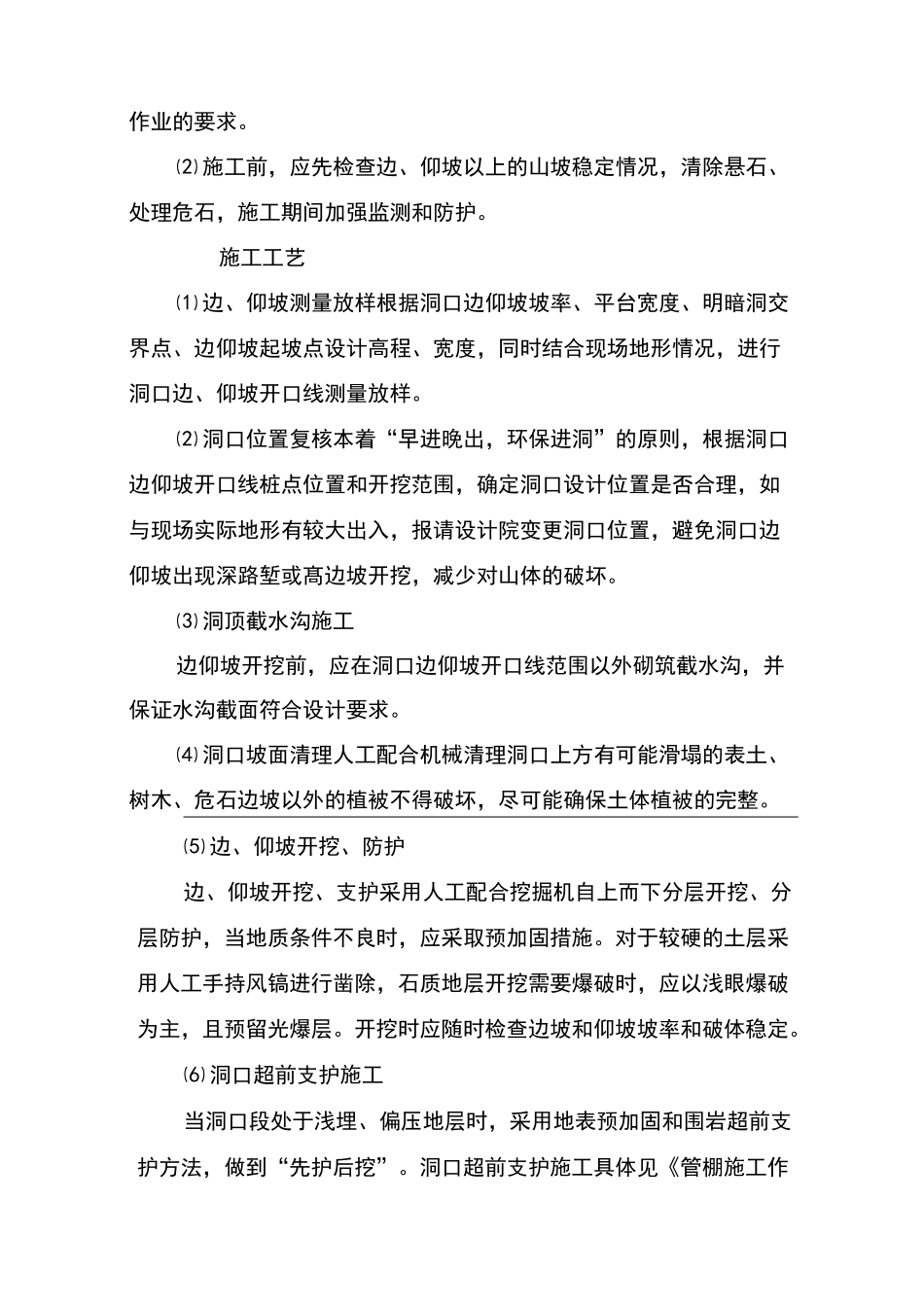

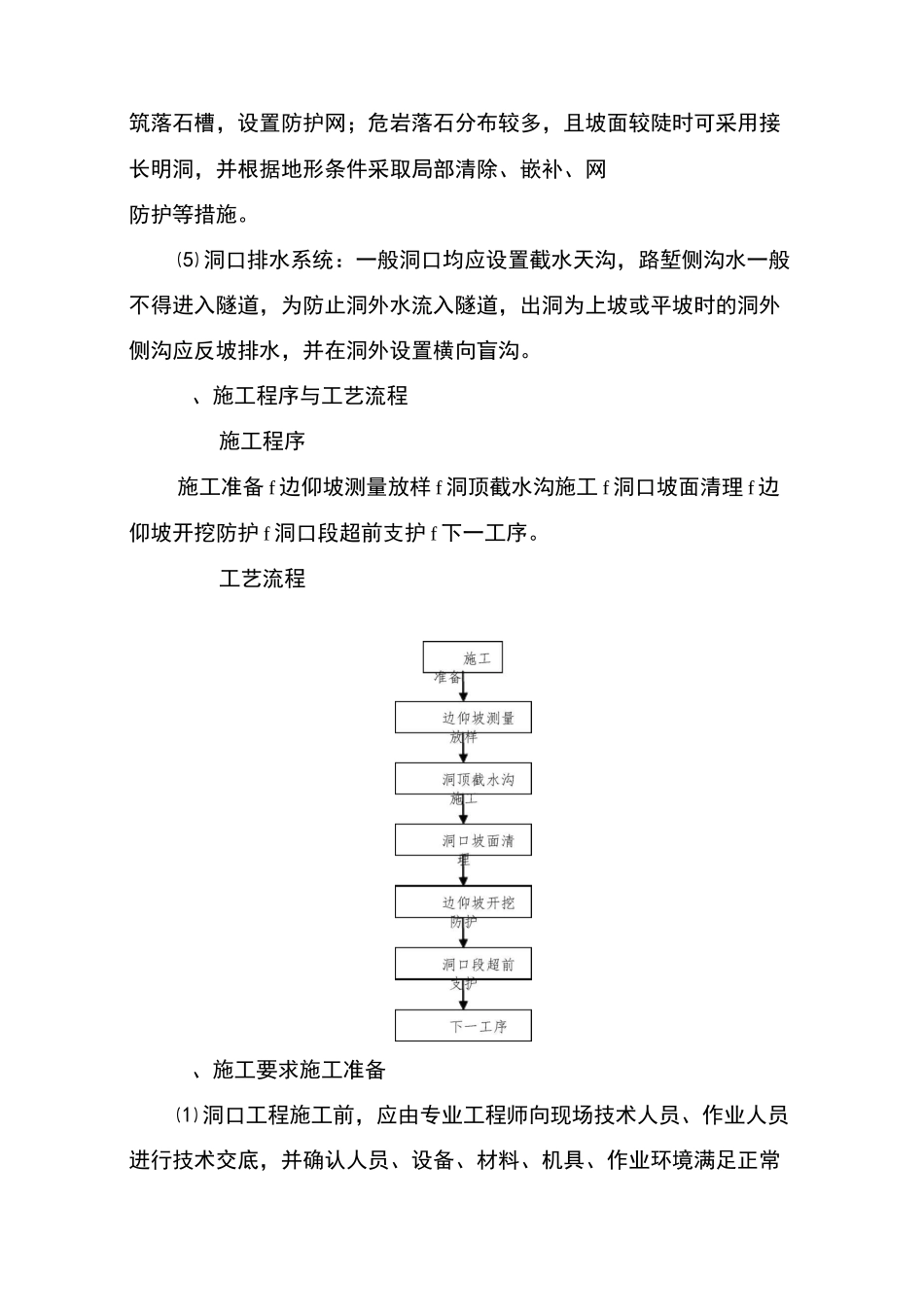

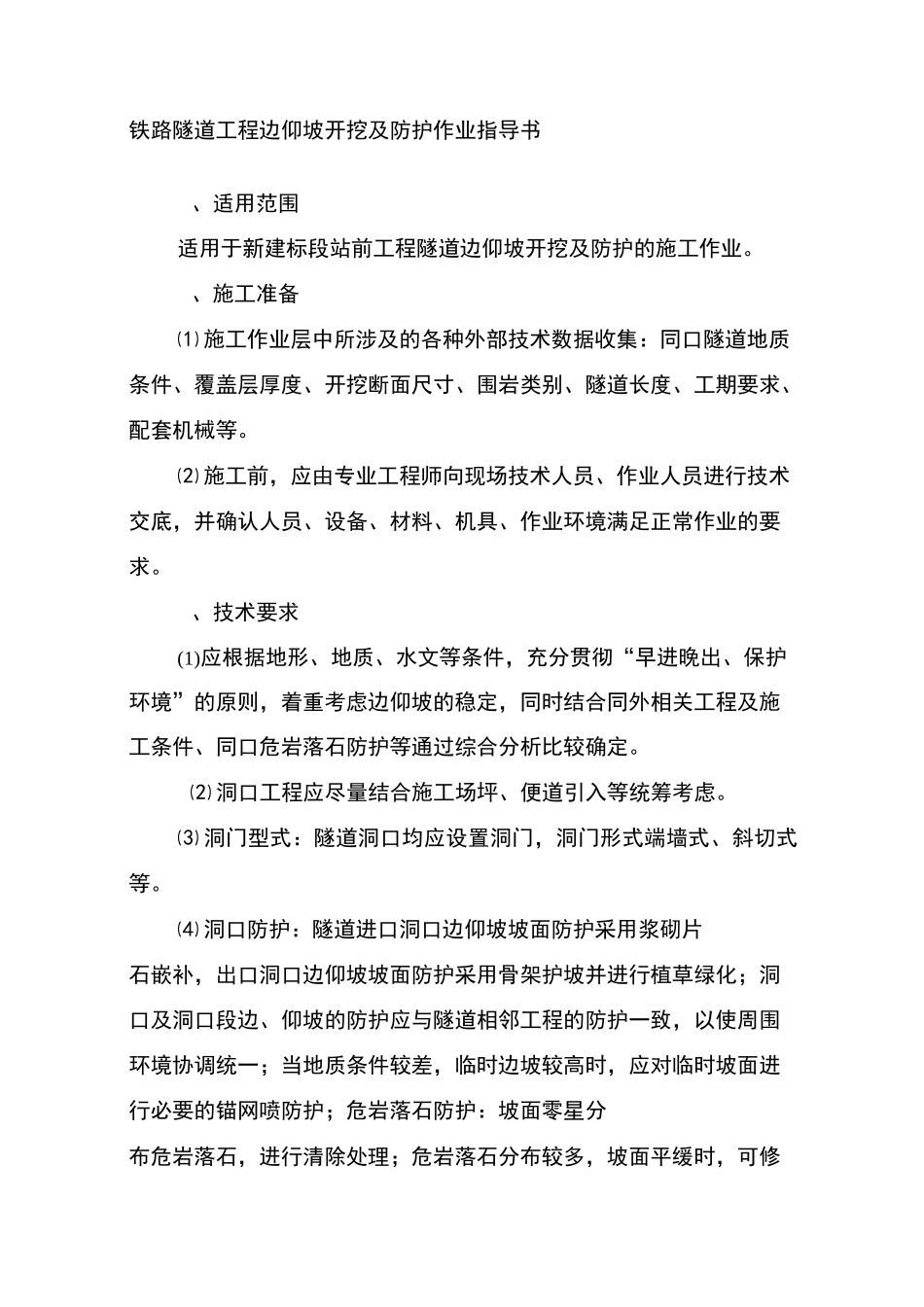

铁路隧道工程边仰坡开挖及防护作业指导书、适用范围适用于新建标段站前工程隧道边仰坡开挖及防护的施工作业。、施工准备⑴ 施工作业层中所涉及的各种外部技术数据收集:同口隧道地质条件、覆盖层厚度、开挖断面尺寸、围岩类别、隧道长度、工期要求、配套机械等。⑵ 施工前,应由专业工程师向现场技术人员、作业人员进行技术交底,并确认人员、设备、材料、机具、作业环境满足正常作业的要求。、技术要求(1)应根据地形、地质、水文等条件,充分贯彻“早进晚出、保护环境”的原则,着重考虑边仰坡的稳定,同时结合同外相关工程及施工条件、同口危岩落石防护等通过综合分析比较确定。⑵ 洞口工程应尽量结合施工场坪、便道引入等统筹考虑。⑶ 洞门型式:隧道洞口均应设置洞门,洞门形式端墙式、斜切式等。⑷ 洞口防护:隧道进口洞口边仰坡坡面防护采用浆砌片石嵌补,出口洞口边仰坡坡面防护采用骨架护坡并进行植草绿化;洞口及洞口段边、仰坡的防护应与隧道相邻工程的防护一致,以使周围环境协调统一;当地质条件较差,临时边坡较高时,应对临时坡面进行必要的锚网喷防护;危岩落石防护:坡面零星分布危岩落石,进行清除处理;危岩落石分布较多,坡面平缓时,可修筑落石槽,设置防护网;危岩落石分布较多,且坡面较陡时可采用接长明洞,并根据地形条件采取局部清除、嵌补、网防护等措施。⑸ 洞口排水系统:一般洞口均应设置截水天沟,路堑侧沟水一般不得进入隧道,为防止洞外水流入隧道,出洞为上坡或平坡时的洞外侧沟应反坡排水,并在洞外设置横向盲沟。、施工程序与工艺流程施工程序施工准备 f 边仰坡测量放样 f 洞顶截水沟施工 f 洞口坡面清理 f 边仰坡开挖防护 f 洞口段超前支护 f 下一工序。工艺流程、施工要求施工准备⑴ 洞口工程施工前,应由专业工程师向现场技术人员、作业人员进行技术交底,并确认人员、设备、材料、机具、作业环境满足正常作业的要求。⑵ 施工前,应先检查边、仰坡以上的山坡稳定情况,清除悬石、处理危石,施工期间加强监测和防护。施工工艺⑴ 边、仰坡测量放样根据洞口边仰坡坡率、平台宽度、明暗洞交界点、边仰坡起坡点设计高程、宽度,同时结合现场地形情况,进行洞口边、仰坡开口线测量放样。⑵ 洞口位置复核本着“早进晚出,环保进洞”的原则,根据洞口边仰坡开口线桩点位置和开挖范围,确定洞口设计位置是否合理,如与现场实际地形有较大出入,报请设计院变更洞口位置,避免洞口边仰坡出现深路...
