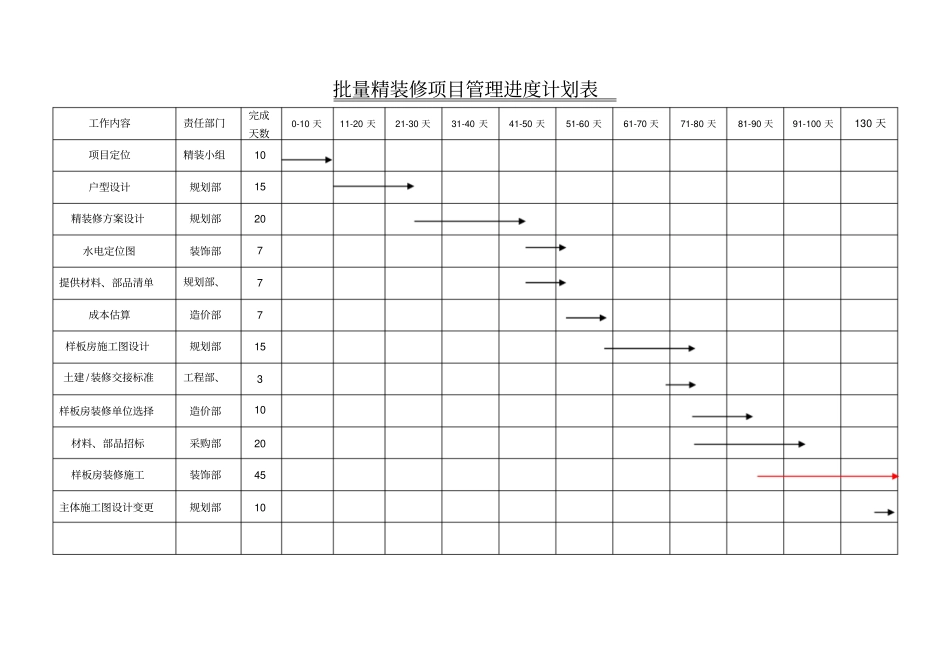

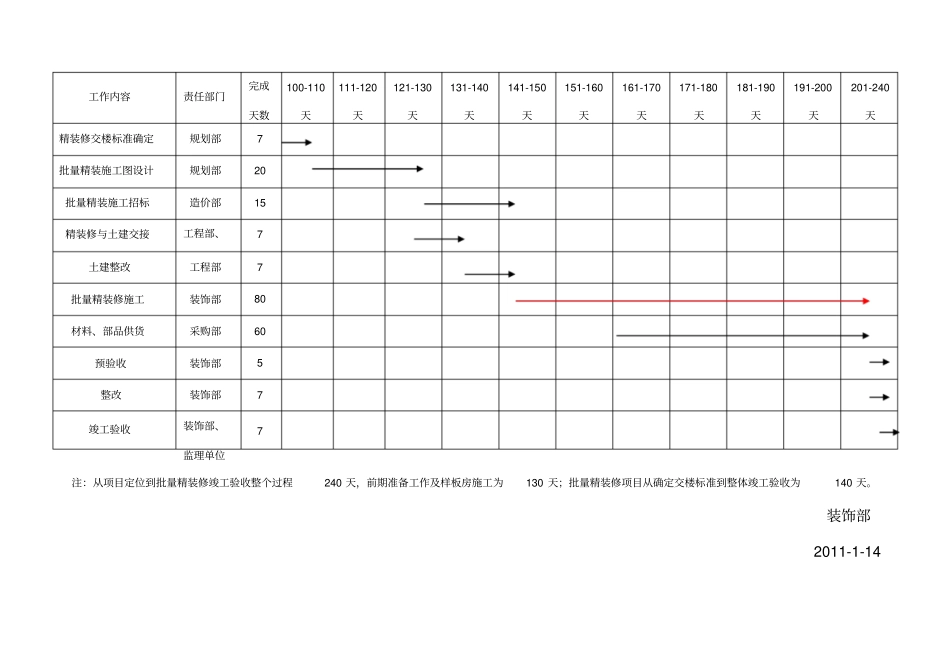

批量精装修项目管理进度计划表工作内容责任部门完成天数0-10 天11-20 天21-30 天31-40 天41-50 天51-60 天61-70 天71-80 天81-90 天91-100 天130 天项目定位精装小组10户型设计规划部15精装修方案设计规划部20水电定位图装饰部7提供材料、部品清单规划部、7成本估算造价部7样板房施工图设计规划部15土建 /装修交接标准工程部、3样板房装修单位选择造价部10材料、部品招标采购部20样板房装修施工装饰部45主体施工图设计变更规划部10工作内容责任部门完成天数100-110天111-120天121-130天131-140天141-150天151-160天161-170天171-180天181-190天191-200天201-240天精装修交楼标准确定规划部7批量精装施工图设计规划部20批量精装施工招标造价部15精装修与土建交接工程部、7土建整改工程部7批量精装修施工装饰部80材料、部品供货采购部60预验收装饰部5整改装饰部7竣工验收装饰部、监理单位7注:从项目定位到批量精装修竣工验收整个过程240 天,前期准备工作及样板房施工为130 天;批量精装修项目从确定交楼标准到整体竣工验收为140 天。装饰部2011-1-14
